瀑布项目

维护项目的计划、阶段(旗舰版) 分享链接 /book/zentaopms/938.html?releaseID=17

作者:先知 最后编辑:魏明昊 于 2024-12-05 14:38:59 浏览量:9745
摘要:下面,我们就来看看瀑布项目管理在禅道中如何使用。

创建项目时可以选择创建瀑布类型的项目,瀑布项目可以维护阶段,阶段通过甘特图和阶段列表对项目进行一个整体的展示。

其中,阶段列表里列出了瀑布项目中所有的阶段和主要信息,可以通过检索标签快速查看阶段;甘特图则是对阶段排期和进度的可视化展示。

一、创建瀑布项目

1、创建瀑布项目

创建项目时选择瀑布式项目管理模式,点击“项目”--“创建项目”--“瀑布”,填充必要信息及权限控制,点击“保存”。

维护阶段

1、设置瀑布项目阶段

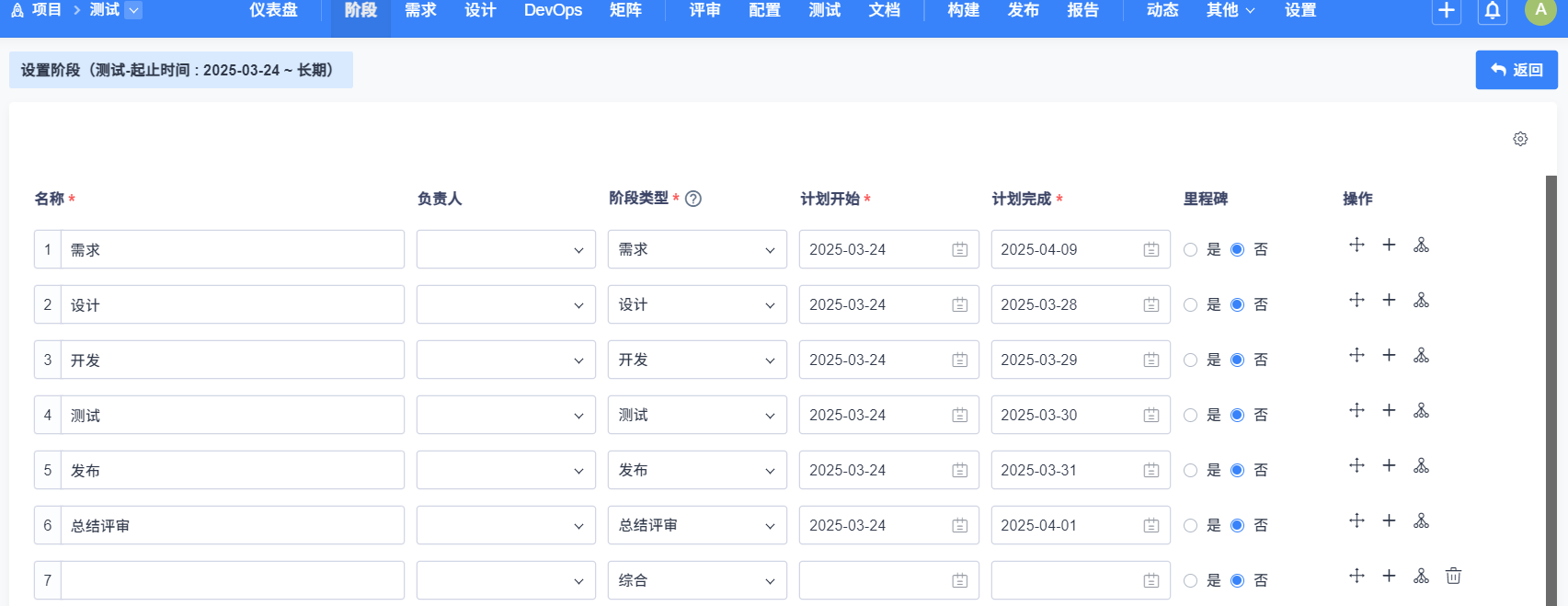

项目创建后,自动进入阶段设置页面。

  • “阶段类型”可以选择综合、需求、设计、开发、测试、发布、总结评审七种类型,不同类型阶段的功能菜单是不一致的。
  • 你可以根据实际情况在后台->模型配置->瀑布模型->阶段列表功能中配置默认模板,以减少您的创建步骤。
  • 同级阶段之间可以进行排序。
  • 点击“保存”后,跳转至阶段列表页面。

2、查看甘特图

切换视图进入甘特图模式。

在甘特图的设置弹窗中可以设置查看格式、显示设置和甘特图的表单项。

如果瀑布项目关联了多个产品,项目需求关联了多个产品的需求,多个产品的需求需要创建不同的阶段来进行需求的关联,则可以在创建项目时阶段类型选择按产品创建。

项目创建完成后可以切换产品设置阶段,在甘特图和阶段列表里可以切换产品来进行查看。

3、查看阶段列表

阶段列表可以查看项目的阶段。可以通过操作栏的按钮对阶段进行操作。包括:开始/关闭阶段;为阶段创建任务;创建子阶段;编辑和删除阶段等操作。

4、创建子阶段

点击操作栏的创建子阶段按钮,进入创建子阶段的页面。

  • 阶段可以拆分无限层级。
  • 只有最后一级的阶段可以创建任务,关联需求、bug等。同理,创建任务后阶段不可以再进行拆分。
  • 父阶段的状态根据子阶段状态变化,当子阶段激活或全部关闭时,父阶段也会被同步激活或关闭。

需要注意的是,二级阶段的工作量占比也不能超过100%。计划开始、计划完成时间必须是在其一级阶段的计划开始、计划完成时间之内。

三、查看阶段

点击项目下的“阶段”,进入阶段列表。可以查看所有、未完成、未开始、进行中、已挂起、已关闭的阶段。

四、自定义阶段类型和阶段列表

1、自定义阶段类型

我们默认的阶段类型有综合、需求、设计、开发、测试、发布、总结评审和其他。你可以到后台--模型--瀑布模型--阶段里根据实际工作需要对阶段类型进行自定义。你可以修改原来的阶段类型,也可以删除掉原来的阶段类型,添加自己实际需要用的阶段类型。

注意:仅综合类型的父阶段下可以创建其它类型的子阶段,其余子阶段类型均继承父阶段类型。

默认的阶段类型为:

2、自定义阶段列表
我们默认的阶段类型有:需求、设计、开发、测试、发布、总结评审。

目前默认的阶段类型取的与阶段类型同名,不同的是阶段列表里列有工作量占比。
注意:在瀑布项目中维护阶段时,所有阶段的工作量占比总和是100%,因此在后台维护阶段时,需要充分考虑每个阶段的工作量占比,根据工作需要自定义。

添加阶段,点击新建、批量新建的按钮可以进入添加阶段页面。
添加成功后,可以在阶段列表里进行查看。
