项目报告、挣值管理(旗舰版) 分享链接

作者:先知 最后编辑:厉鹏润 于 2023-11-10 16:26:46 浏览量:5364

本文档将主要给大家介绍瀑布项目的报告、里程碑报告和解读报告里的挣值管理功能。

瀑布项目的报告以项目周报和项目里程碑报告的方式展示。

在项目报告中,引入了挣值管理这一是项目管理方法,主要用于项目成本和进度的监控。
挣值管理是一种将资源计划编制与进度安排、技术成本和进度要求相关联的管理技术。

在这一管理中,所有的工作都按照时间段挣值进行计划、预算和进度安排,从而构成成本和进度度量基线。

一、项目报告和里程碑报告

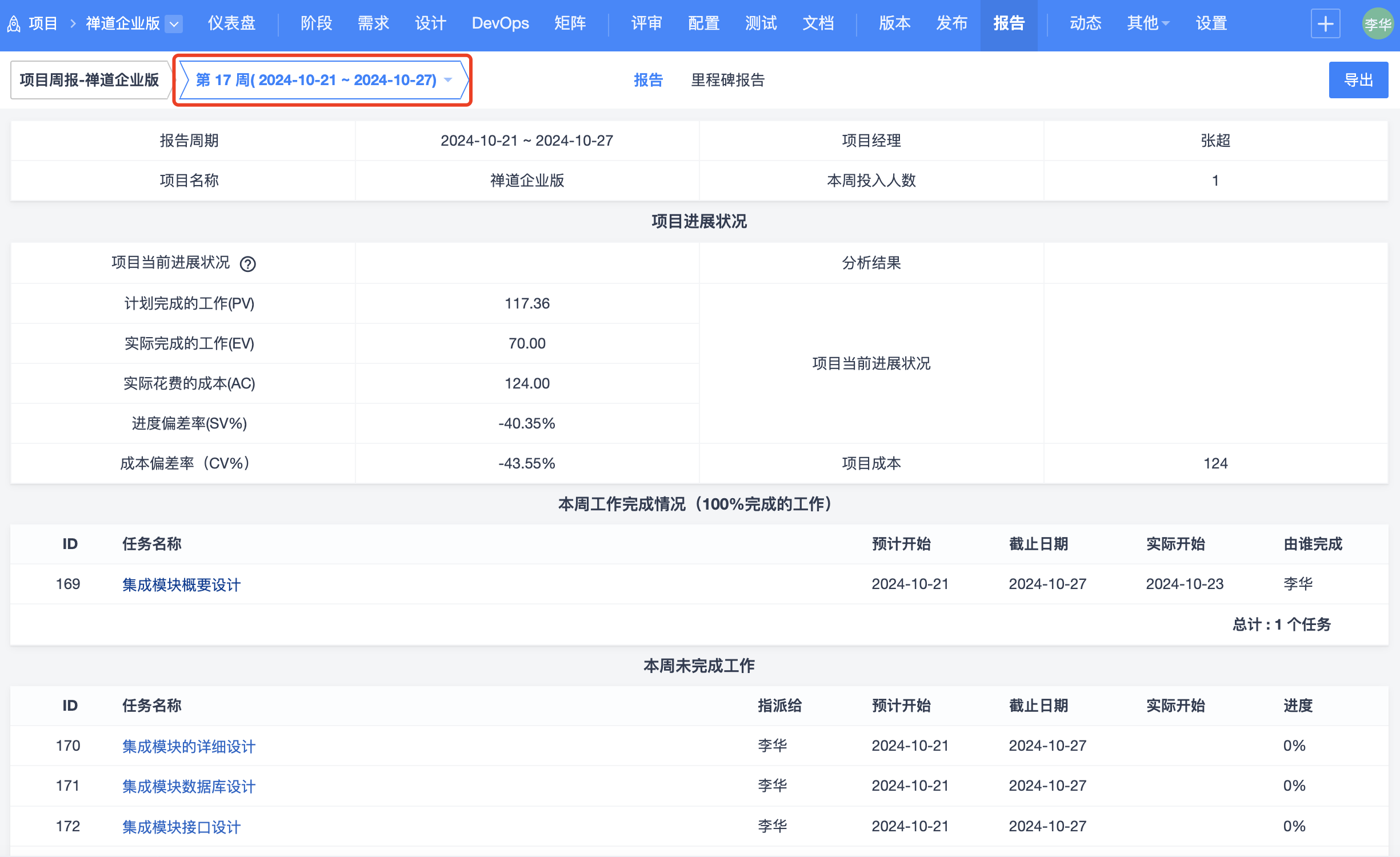

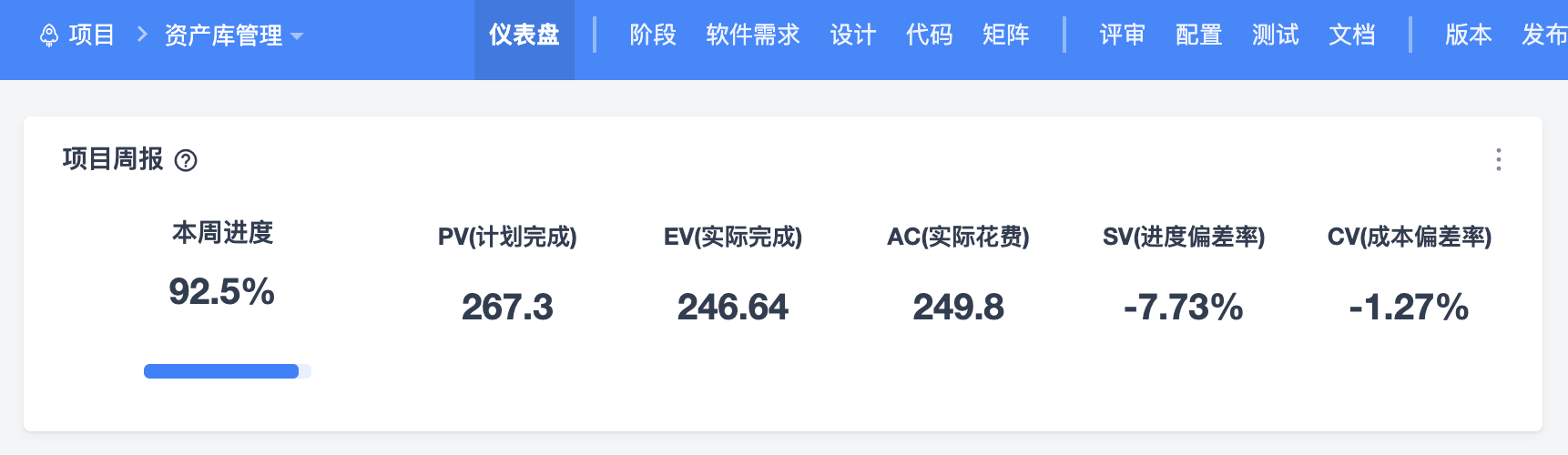

项目--报告下,可以按周查看项目进度。

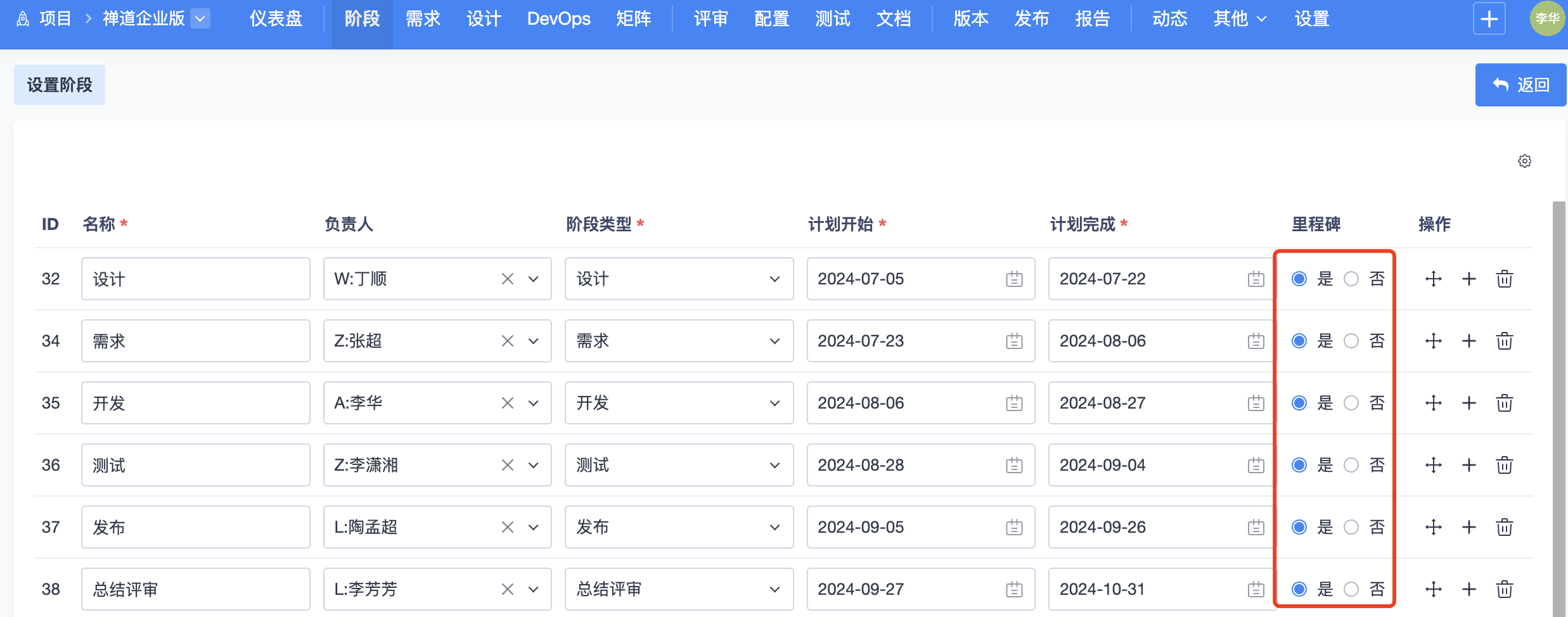

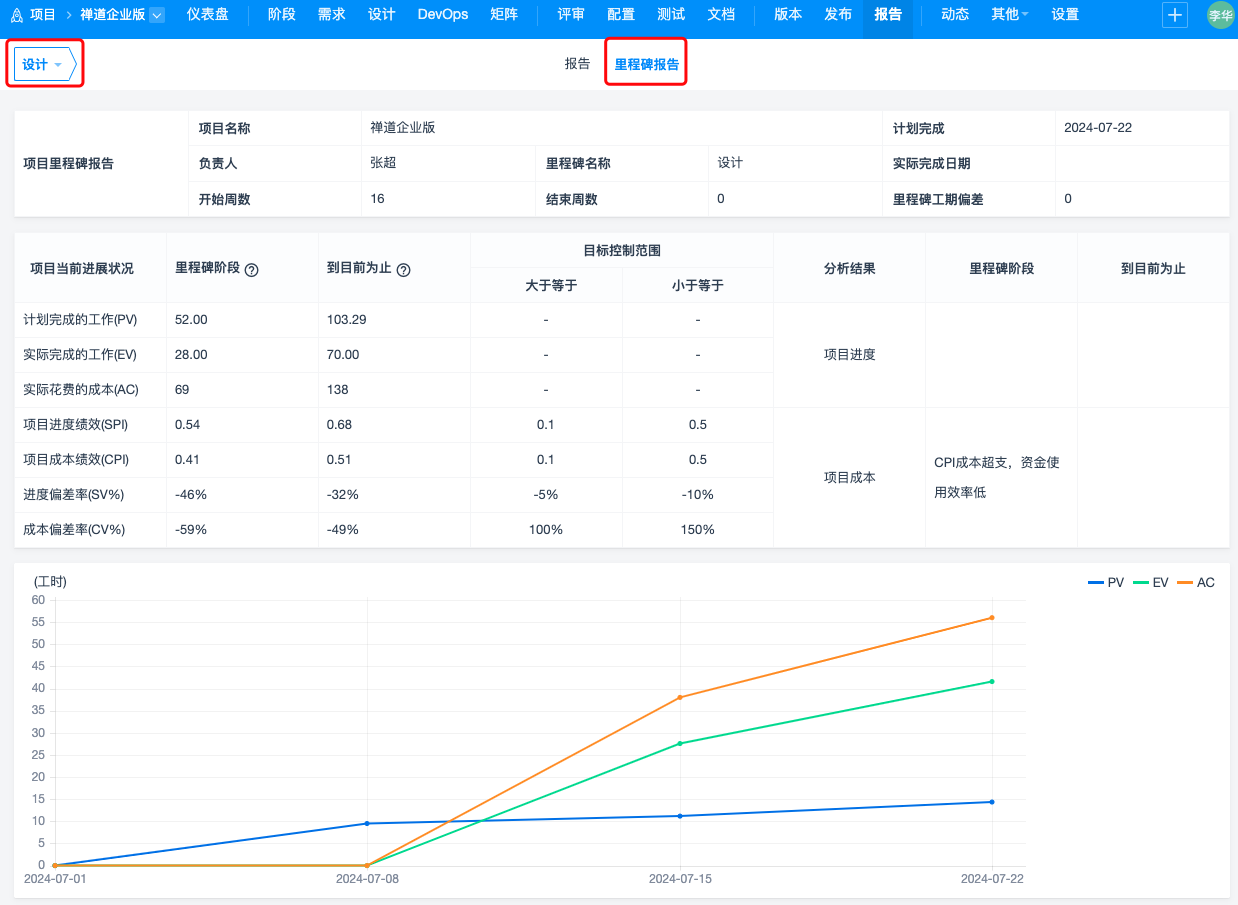

如果在项目--计划--设置阶段里将某阶段设置为里程碑,你还可以查看其相关的里程碑报告。

二、瀑布项目中的挣值管理

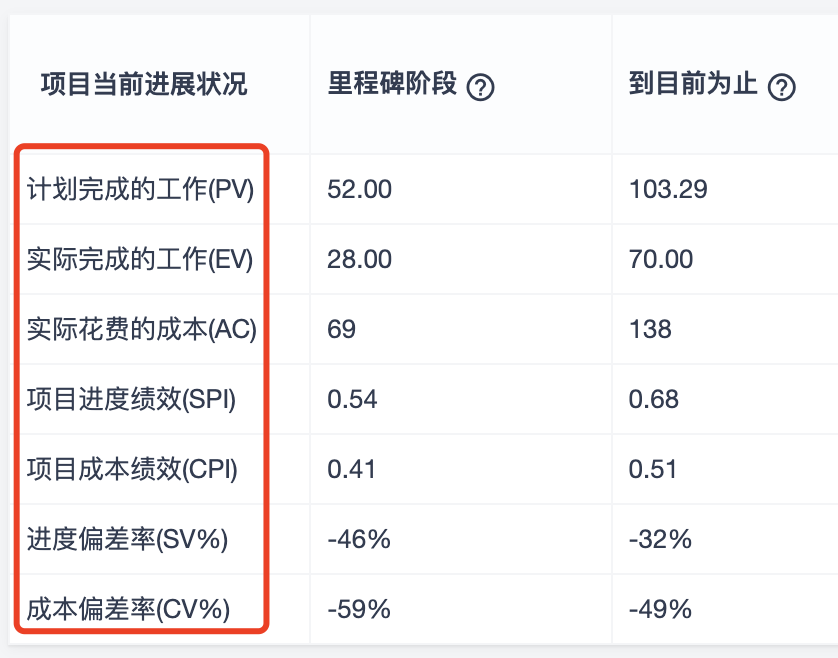

禅道旗舰版的瀑布项目下,项目--报告--里程碑报告中会使用到挣值管理的一些概念和数据。

1.挣值管理的一些概念

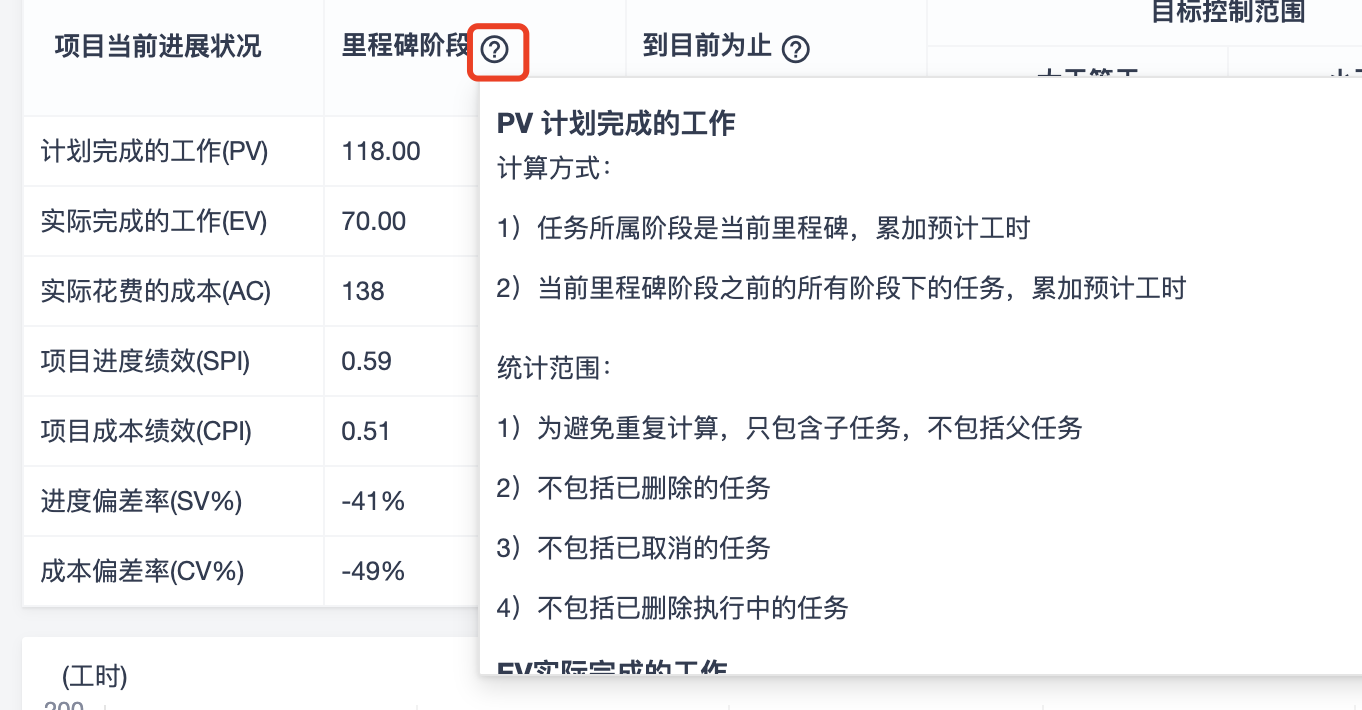

1.1 PV 计划完成的工作量  Planned Value

截止到某时间点计划要完成工作量的价值,也就是计划要做多少事。

1.2 EV 实际已完成的工作量   Earned Value

截止到某时间点实际已经完成工作量的价值,也就是实际做了多少事。

1.3 AC 实际花费(消耗)的成本  Actual Cost

截止到某时间点实际已经发生的成本,也就是实际花了多少钱。

1.4 SPI 进度绩效指数  Schedule Performance Index

实际完成的工作量与计划完成工作量之比,SPI=EV/PV。

1.5 CPI 成本绩效指数  Cost Performance Index

实际每花一元钱,完成做了多少钱的事(花钱的效率),CPI=EV/AC。

1.6 SV 进度偏差率  Schedule Variance

截止到某时点的实际进度与计划进度的偏差,SV=EV-PV。

1.7 CV 成本偏差率  Cost Variance

截止到某时点发生的实际成本与计划成本的偏差,CV=EV-AC。

2.计算公式

以工时为计算单位,禅道里的挣值管理计算公式:

2.1 PV 任务的预计总工时,截止日期在本周前的任务的预计工时和。

2.2 EV 任务实际消耗的工时,截止日期在本周前的任务实际消耗的工时。

2.3 AC 实际花费(消耗)的成本,截止日期在本周前完成任务实际消耗的成本。

2.4 SV(%) = -1 * (1 - (EV / PV))% 取值范围 (-1 ~ 0)

2.5 CV(%) = -1 * (1 - (EV / AC))% 根据公司情况不同自定义

2.6 SPI = EV / PV

2.7 CPI = EV / AC

示例:

项目里所有的任务,预计工时10天,PV就是10天;

结果到了第3天,实际消耗了3天,AC就是3天;

如果第3天下班这个人就把任务完成了,EV就是10天(只用3天就实际完成了10天的工作);

如果第3天下班这个人没有完成工作,EV就是 {PV * 任务进度(总计消耗工时/(总计消耗工时+剩余工时))},因为按照计划,你今天应该实际成这么多工作。

三、相关设置

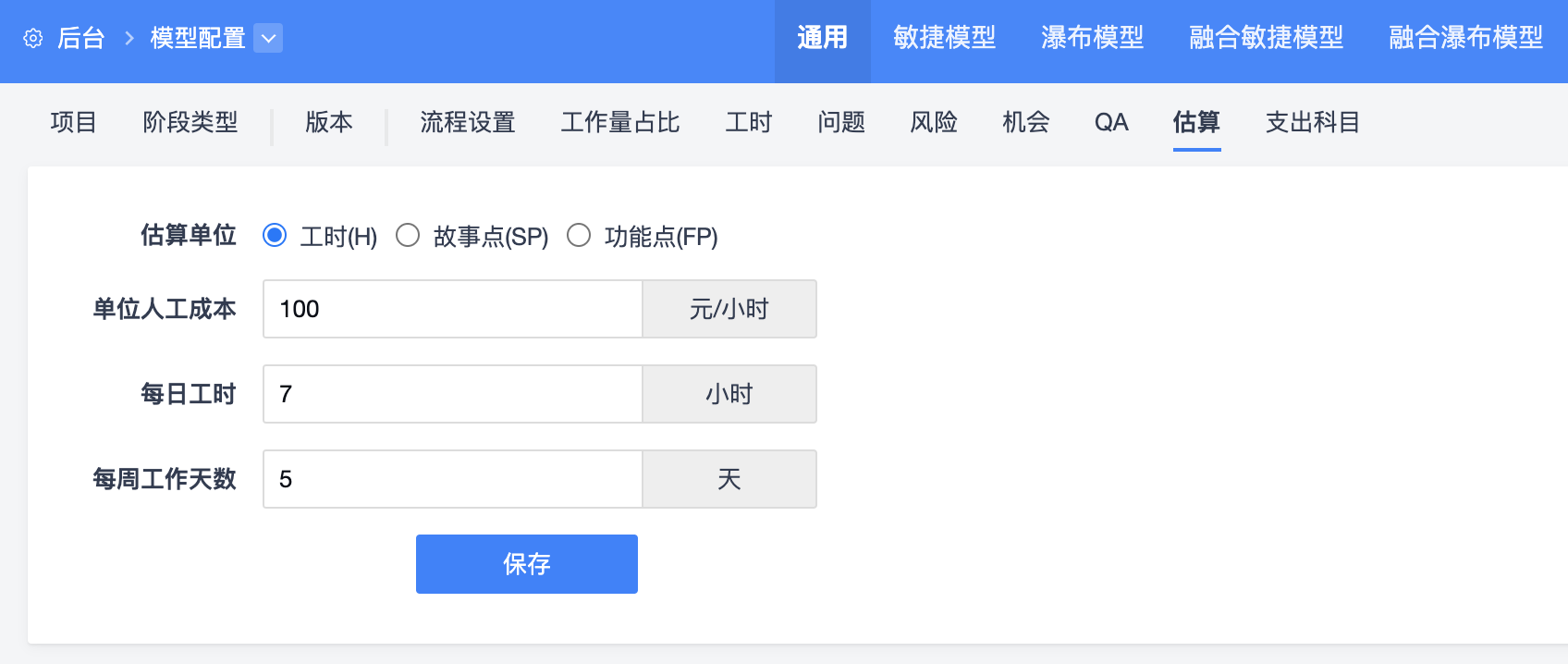

1.后台--模型--全局设置--估算和支出科目设置好。

2.项目集和项目设置好预算
可以在创建和编辑时,设置预算金额。

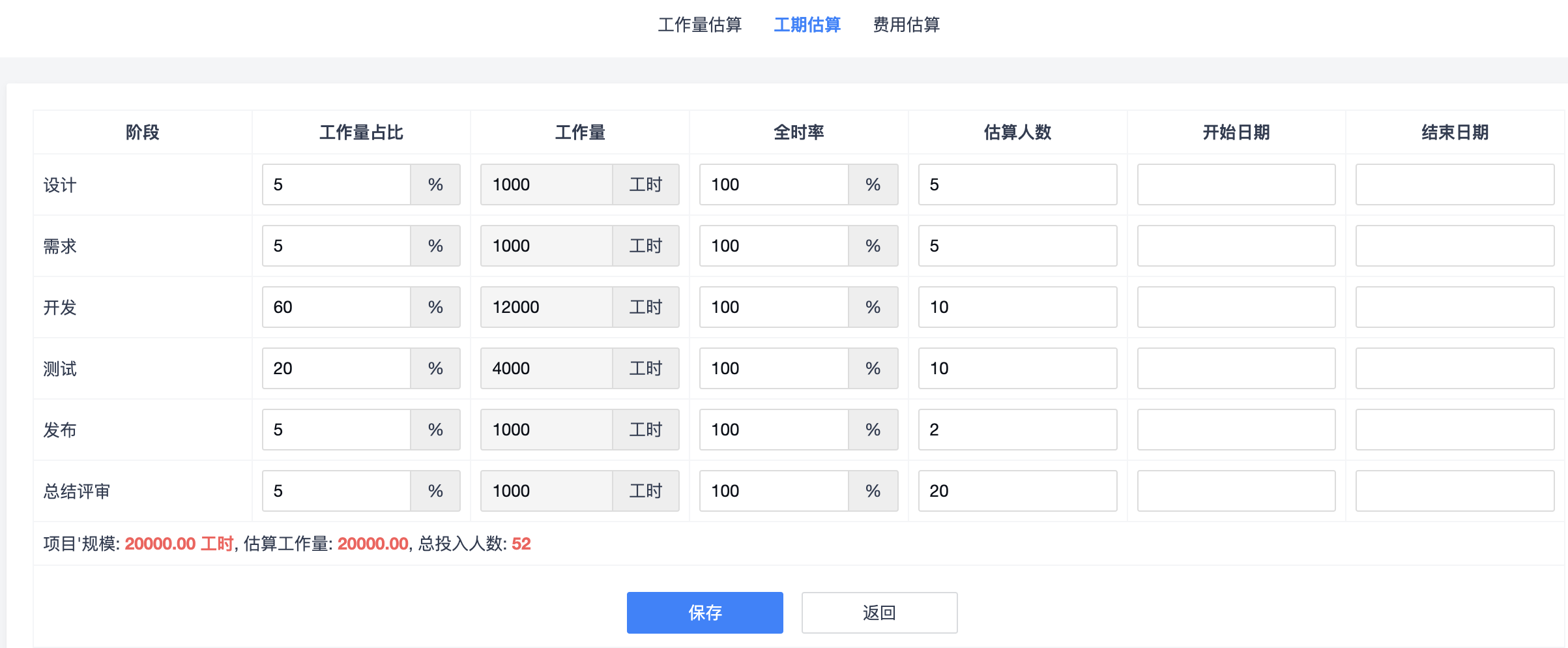

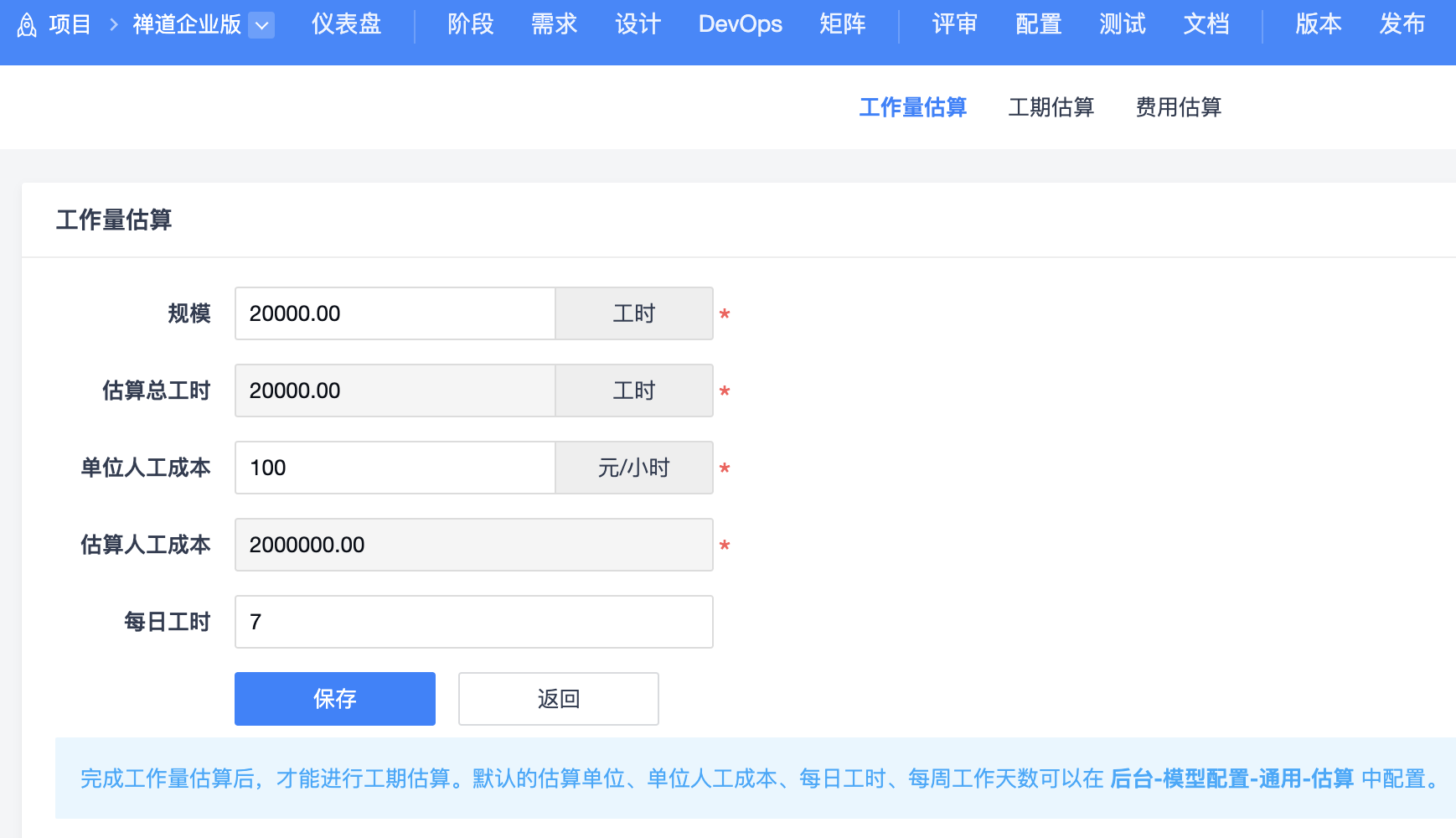

3.在项目--估算里进行工作量估算、工期估算、费用估算。

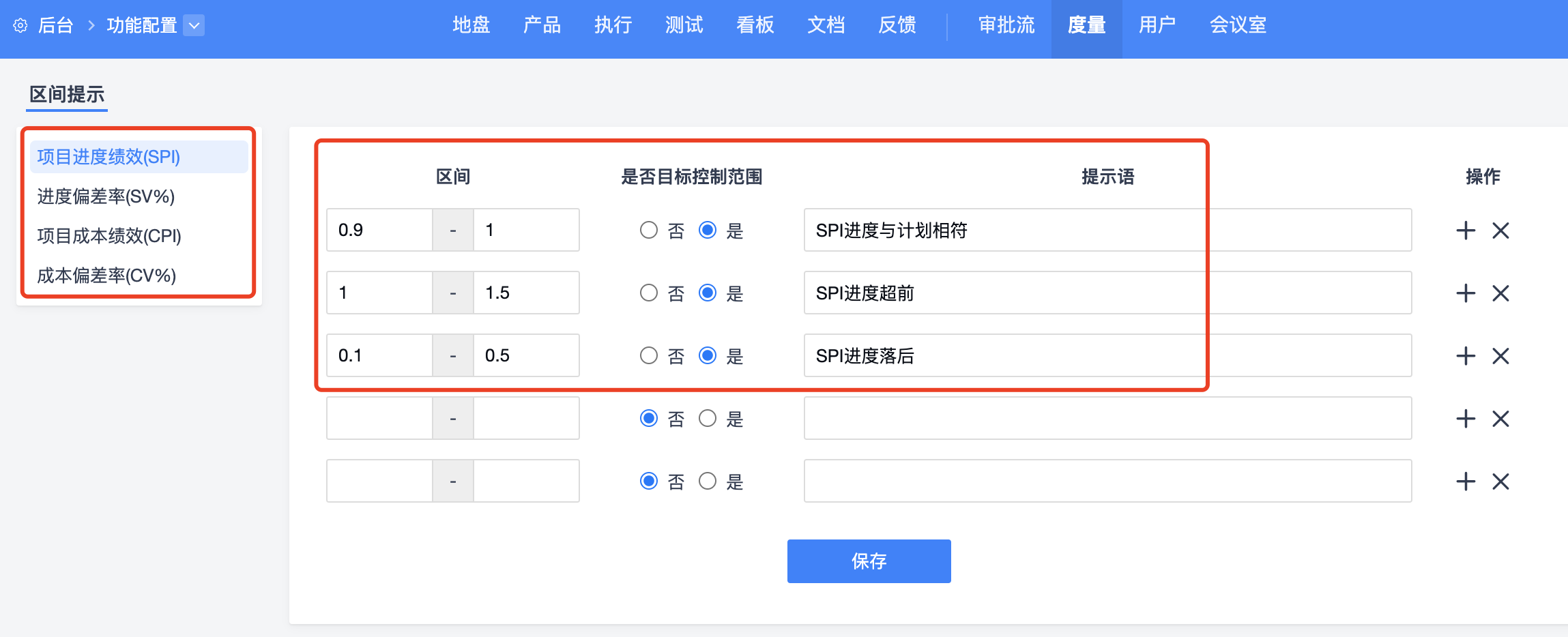

4.后台--全局设置--度量--区间提示,设置好项目进度绩效、进度偏差率、项目成本绩效、成本偏差率的区间、是否目标控制范围、提示语。
