flywin |
哦,王站过谦了! 截屏上传功能属重要但不紧急的一类,用flash或Java的来实现都可以, 有空再弄吧,建议用flash主要是便于简化实施,用java需要布置tomcat太臃肿。 |
zyw |
禅道 很强大了! 能是否增加个 仓库数量管理的功能 比如说 就是入库 到出库的数量(每一次出货数量都有记录) 还有多少库存 具体如下 时便说的哈 ^_^ 产品入库多少, 谁入的库, 什么时间入的库 , 出给客户一什么数量 ,是否付款,谁负责,出给客户二什么数量 ,是否付款,谁负责,出给客户三什么数量 ,是否付款,谁负责,客4.。客5.......... 仓库还库存多少,还需要提前采购多少,提供商1的电话,产品价格。提供商2的电话,产品价格。提供商3的电话,产品价格。提供商3...... 应该还有很多 呵呵 但只要是实现简单的数量管理就可以了
|
春哥 |
@zyw,呵呵,谢谢建议。但暂时还没有计划。这个有点偏离项目管理了。后面看看情况吧。
|
小明 |
春生哥,提个需求 希望在测试页面,报表统计的时候,可以按日期出统计,比如一周bug新增数,这个用曲线表示最好;一月bug新增数;或是一月bug激活次数曲线图,反正就是报表统计的几个方面,希望都可以随需要生成相应的曲线图,这是QC测试软件里的一个功能,觉得很好,希望禅道也可以实现。 |
春哥 |
大家这次提的需求,已经在安排计划了。:)敬请关注。
|
胡源 |
效率真高!赞! 另外我们发现任务不能换项目 如果建错了 只能关闭 |
春哥 |
@yehoo,你可以考虑通过导入功能导入。
|
苑旭 |
期望的功能: 如何有效对外公布项目进展,一直是一个令人头痛的问题(根本原因来自软件项目的"不可知"与"不可控"上),目前我们是采用项目仪表板的方式进行对外的信息通报。期待能够相关功能支持!

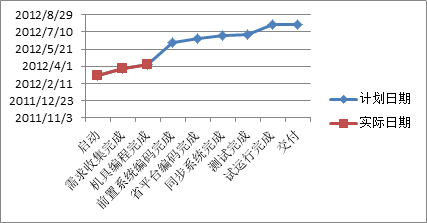

1、总体里程碑概览: 主要目的是从宏观上给出总体计划进度和实际进度的比对。实际进度偏上则进度较计划慢;实际进度偏下则较计划偏快。禅道中建议可以选择几个项目组合到一起生成一个图表。

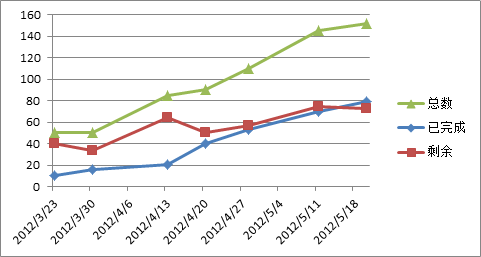

2、项目进度仪表板: 主要目的是给出开发任务(wbs)的概览。已完成数量(工时)超过剩余数量(工时)表示从wbs角度,开始收敛。禅道中建议可以针对单独一个项目及几个项目和到一起生成图表。

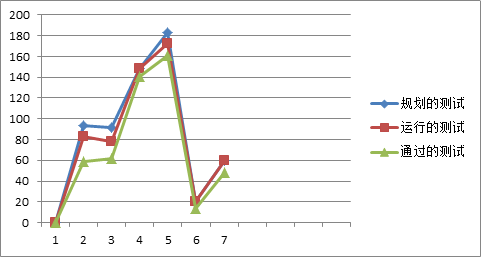

3、测试进度仪表板: 主要目的是给出测试任务概览。禅道中建议可以针对单独一个项目及几个项目和到一起生成图表。

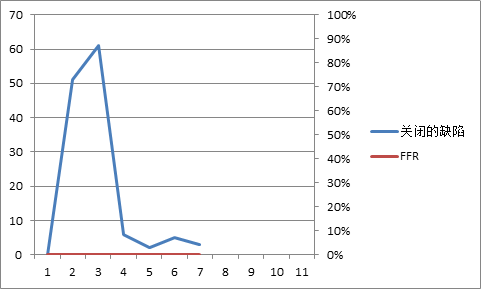

4、Bug趋势图 主要是从bug角度观测产品质量趋势。禅道中建议可以针对单独一个项目及几个项目和到一起生成图表。
5、FFR 有时候bug关闭的很多,貌似已经趋于稳定。但是,可能很多bug关闭的原因是"不修复",如果FFR(不修复bug总数/总体关闭bug数)超过一定比例(10%),很有可能是项目团队遇到了很大的问题(技术、士气、风气等),导致项目团队开始牺牲质量换取工期。
|
春哥 |
@ankh:
非常感谢您的建议: 1. 第一个图表,数据现在禅道里面还没有明确的这样划分,不知道您有什么好的建议? 2. 第二个图表,总数那条线如何画?剩余和已完成现在是已经有数据了。 3. 第三个图表:测试任务的,这个禅道里面好像也没有数据。不知道怎么下手。 4. 第四个图表和第5个图表都是没有问题的。 |
春哥 |
ankh的回复,记录下来:
谢谢反馈!第一个图表,可以把项目和我图表里的里程碑对应起来,计划时间可以对应到产品的发布时间?第二个图表总数=已完成+剩余;第三个偶也不知道怎么实现较好。另外,有些图表的横坐标是1,2,3等,表示项目周数(因为是一周一报,改成日期也是不错的) |
