296370

请问为什么项目总是紧急?

回帖
回帖数 0
阅读数 26
发表时间 2026-06-04 17:07:41
🚜
江臣海楼主

几乎每个做过项目的人都有这样的经历:项目启动时大家都很从容,中期略焦虑、交付时紧急失控,全员加班通宵成为常态。

项目看似是突然变紧急的,实则是时间管理从项目第一天起就出了问题。

如何做好项目时间管理?项目时间管理到底管什么?这里来讲点能落地的干货。

一、案例:一个被时间管理拖垮的项目

在进入实操部分的讲解前,我们先来看一个案例。

之前了解到一个软件改造项目,计划2个月交付。

启动时,项目经理用Excel排了张漂亮的任务表,每个任务标了工时。但A模块依赖的底层接口,负责的同事同时被拉去处理三个线上故障,拖了两周才开工;B模块前端等不到接口,先切去做CD模块,来回切换了四次。

7周集成测试时,所有依赖问题爆发,联调测试甚至才刚刚开始。但项目经理每天看到的都是近乎90%的项目进度,看不到过程中任务依赖隐患、工作切换造成的效率损耗。

最后,项目延期一个月。

二、项目时间管理到底管啥?

项目时间管理,其实就管一件事:从开工到交付,这条时间轴别失控。

案例之所以出问题,是因为出现了三类时间管理失效:

第一,依赖关系没识别。 A模块底层接口没到位,B模块前端就启动了,但计划里压根没标注这两个任务之间的依赖关系。有依赖关系的任务没对接好,就容易造成返工。

第二,多任务并行没人管。任务一直并行做,来回切换。每次切换,找回状态就得半天。

第三,进度报告是假的。 项目经理每天问进度,得到的就是快了,90%,实际的进度呢?没人知道。

所以时间管理到底管什么?三个核心目标:把依赖关系画出图、把并行任务控住量、把真实进度亮出来

三、时间管理核心目标如何落地?

结合禅道项目管理软件,给大家讲解下时间管理核心目标如何落地。

(一)识别依赖,留足缓冲

依赖关系是项目进度管理中最容易被忽视的变量。所谓依赖关系,就是任务与任务之间的联动关系——哪些事要先做,哪些事得等别的完成才能开始。

一个后端接口没确定,前端就开始写代码,最后联调阶段所有人都在相互等待,这正是项目从从容走向紧急的问题所在。

想解决这个问题,我们可以先识别一下项目中任务的依赖关系。

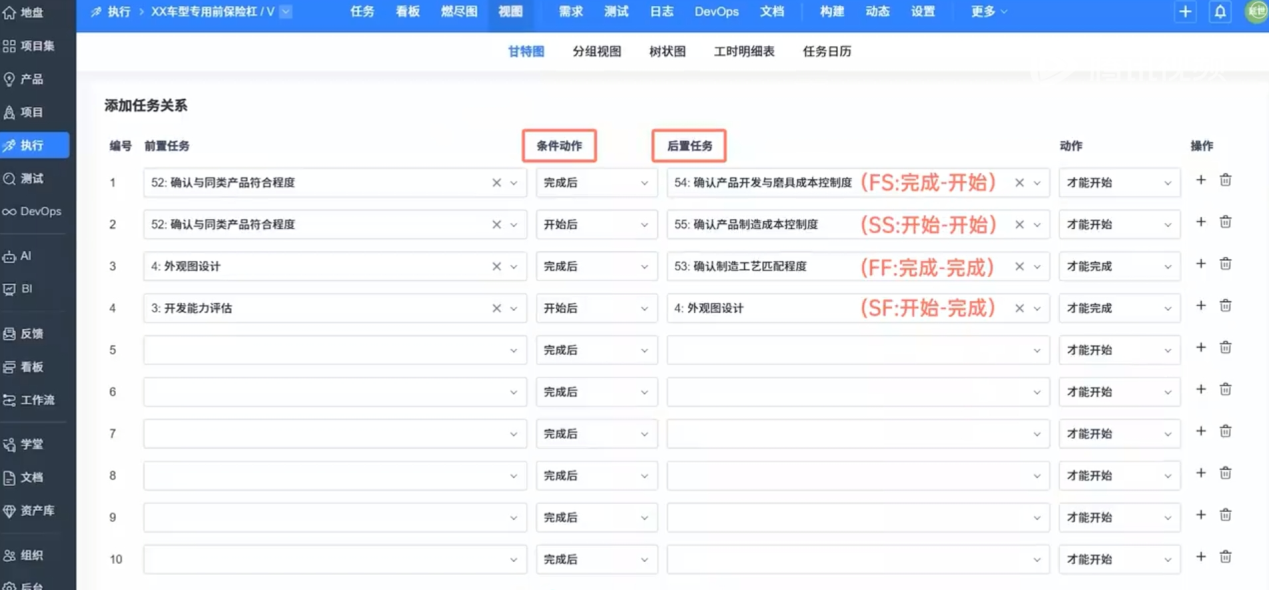

实操:使用禅道的“甘特图”来展示任务依赖禅道甘特图支持四种任务依赖关系设置:FS(完成-开始)、SS(开始-开始)、FF(完成-完成)、SF(开始-完成),直观展现前置与后置任务的关联,帮助团队负责人规避进度冲突。

f_3b4a777ef953757f913228a4fd1eca36&t=png

(二)可视化流转,限制在制品

多任务并行(multitasking)是效率低的主要元凶之一。当团队成员同时处理三个以上任务时,每次切换都会带来注意力损耗和上下文重建成本。

解决这一问题的方法是:限制同时进行任务的数量即WIP限制(Work In Progress,在制品限制),给工作流中的每个阶段设定一个最大任务数,在这个阶段里,同一时间最多只能有这么多任务。同时,要坚持完成大于开始的原则,先把手头的任务做完,再开始新的任务。新增需求必须先确认团队当前有能力承接,才能拉进来。

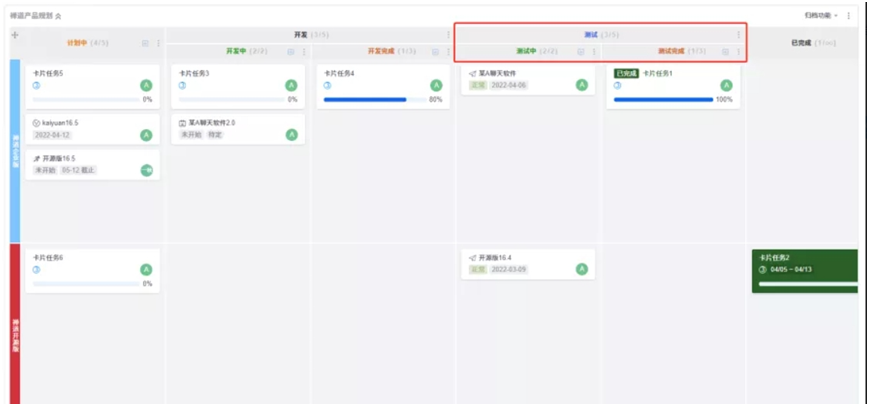

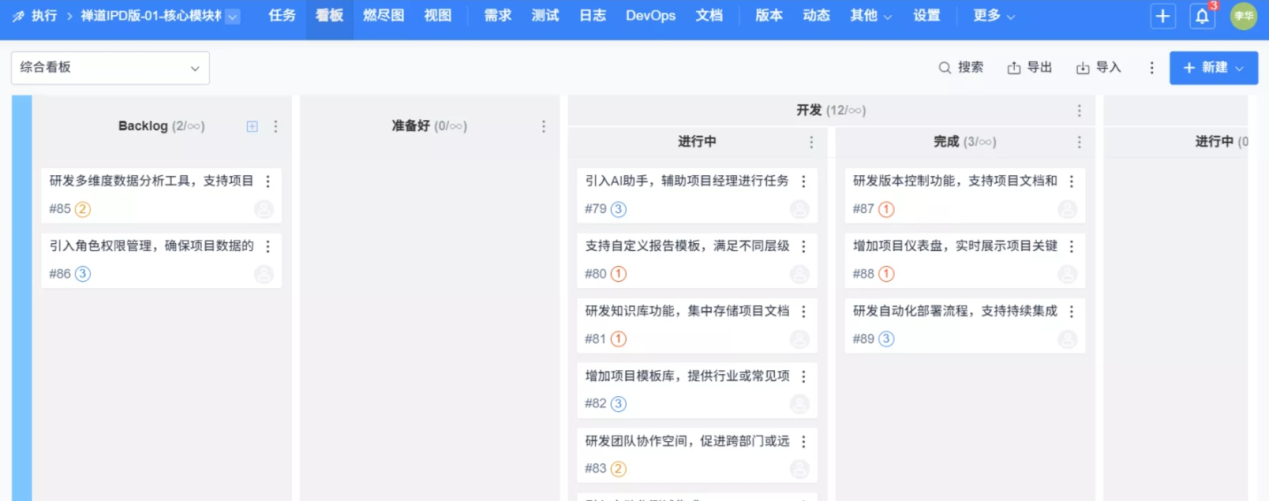

实操:使用禅道的“板”与“燃尽图”。禅道看板支持设置WIP限制,每列可设定同时进行任务的上限,直观反映工作流中的瓶颈。

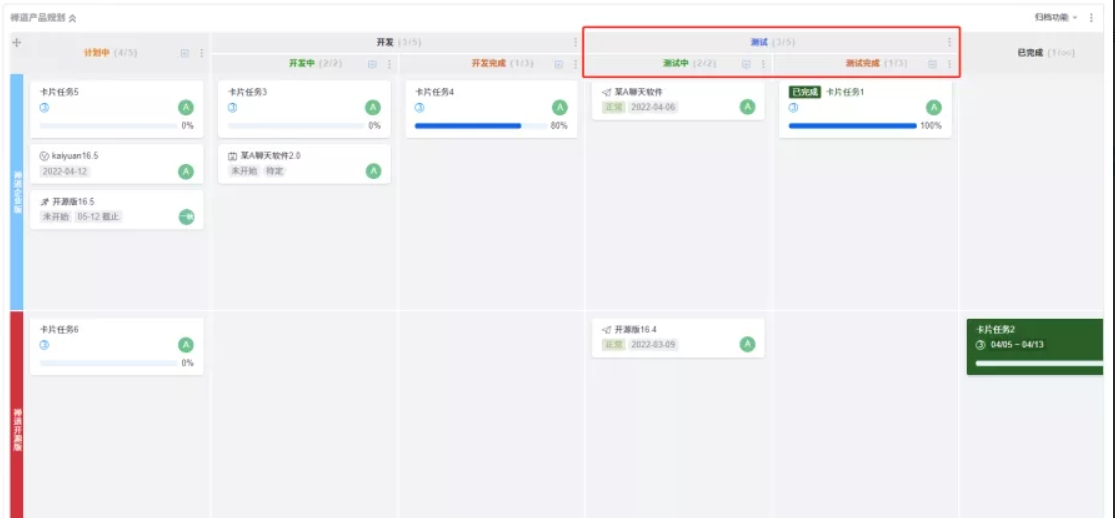

在下图的禅道看板中,测试列的需求的最大个数显示为5,那么限制看板列的在制品限额就能促使团队尽快移交完成的需求进行测试,获取反馈和交付价值。

f_ee2fe63d9f537b7f0797f6e591d7c694&t=png

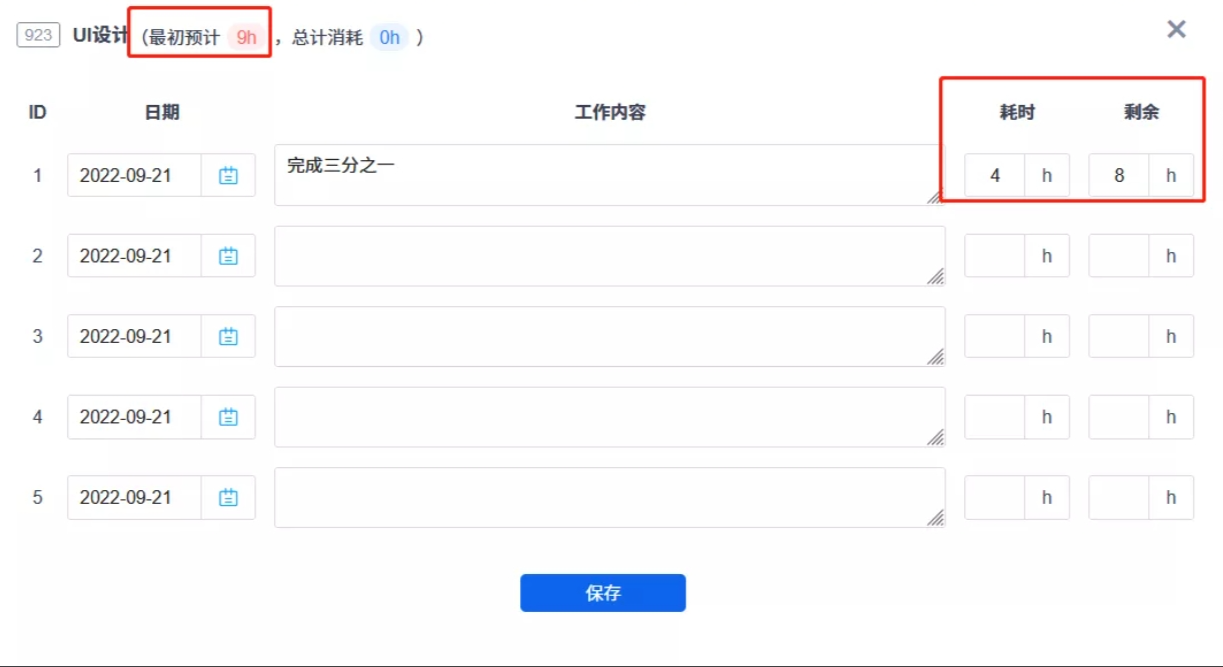

团队每日站会时可以对着看板过——看哪一列卡住了、谁的任务被阻塞了、WIP限制是否被突破。

f_0bb1b8489849f49739b38a2ff7bec40d&t=png

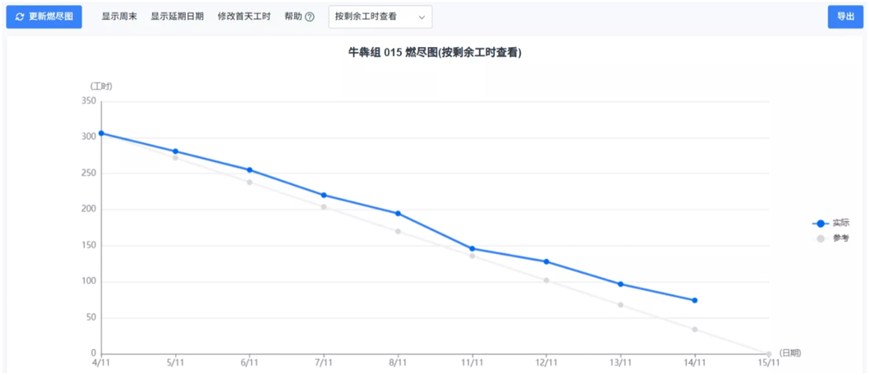

燃尽图则以图表形式展示随时间的推移剩余工作量的变化情况,纵轴为剩余工时,横轴为日期,每日自动更新,进度偏离一目了然。

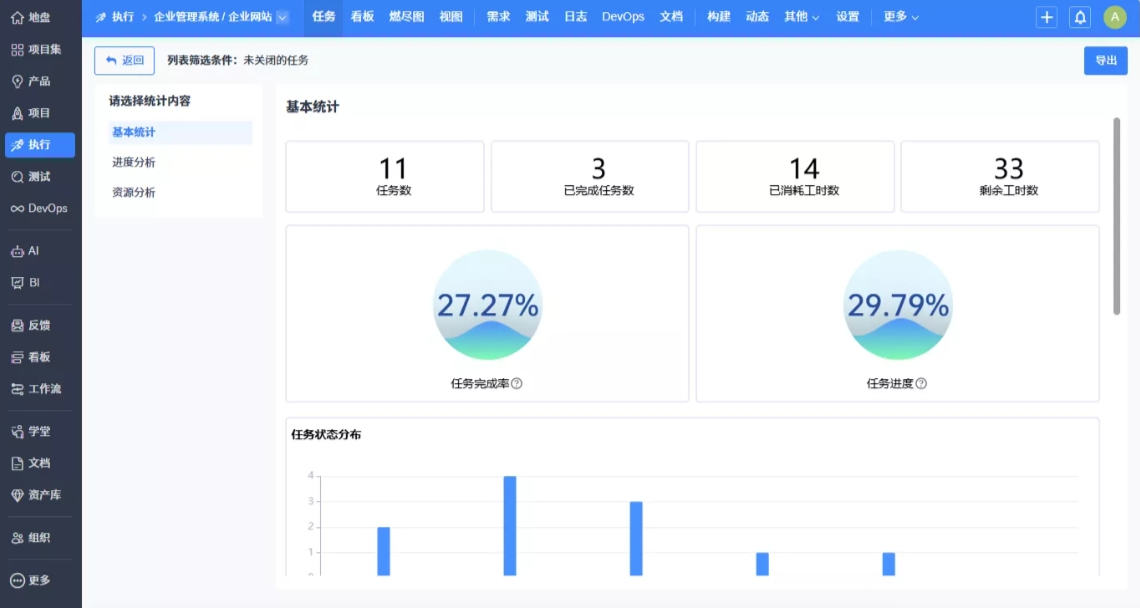

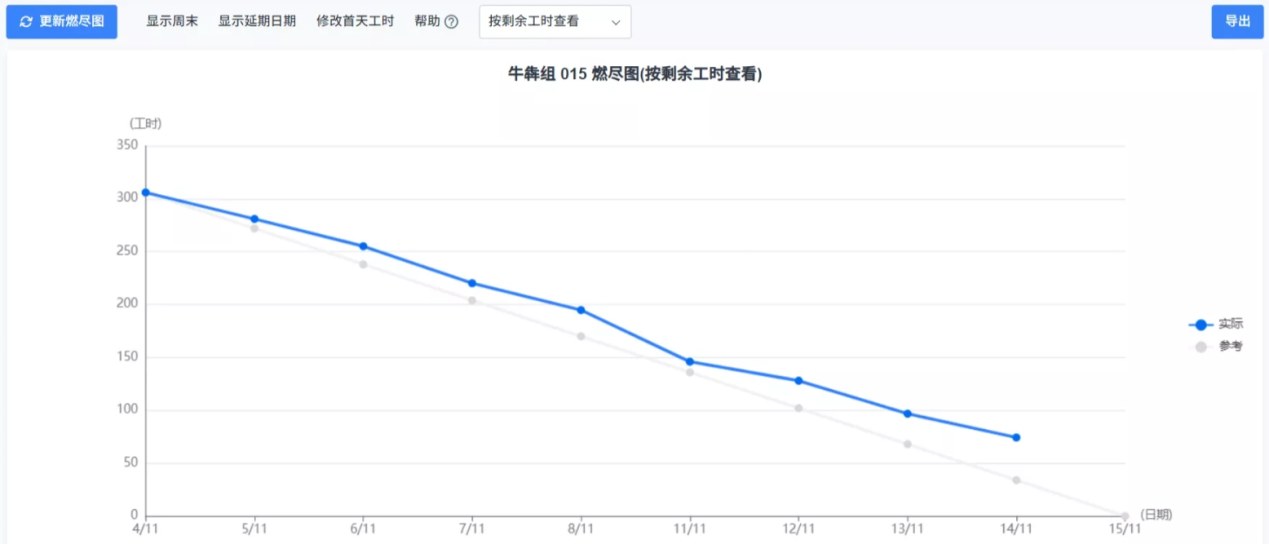

f_c7898fb8ef772cf3031cc9e7ef11f936&t=png

(三)偏差实时监控,拒绝虚假进度

进度靠感觉上报,出现偏差几乎是必然的。

解决这一问题的方法是:真实评估剩余工时,用统计报表量化进度偏差,用交付物实现进度可视化。

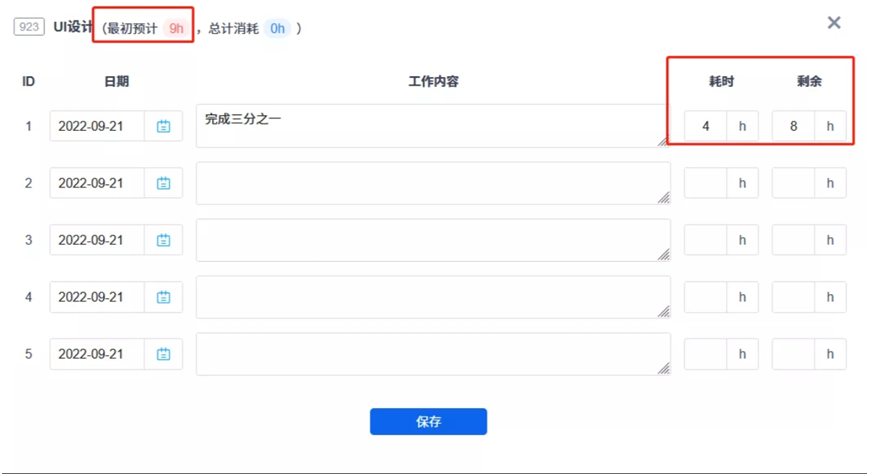

实操:通过禅道执行中的工时功能,手动填写和更新剩余工时,避免虚假报告。禅道不采用自动计算,正是为了引导用户真实评估剩余工时,避免自动计算掩盖开发任务的真实进度。团队成员更新工时时,必须结合实际开发状况,重新估算并手动填写剩余工时。

f_de6912a7c8f5d8e737225827d13a1759&t=png

f_f98609624e10b9075a33e1f7ba07b1ec&t=png

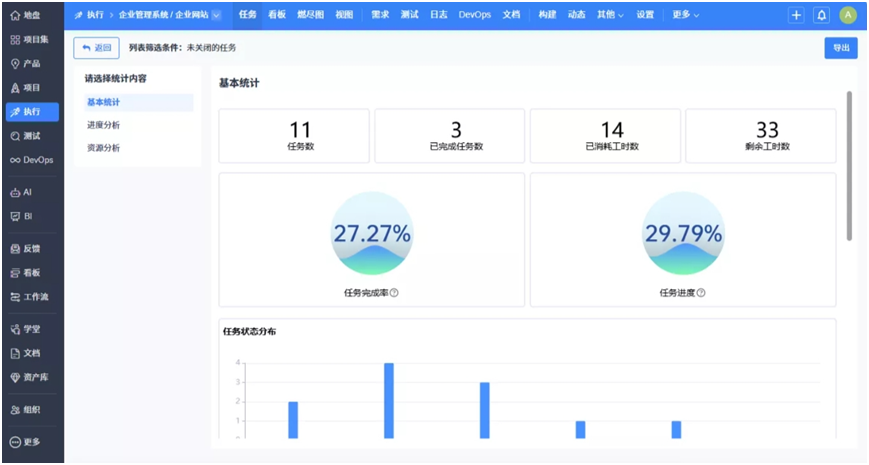

实操用禅道的统计报表功能,识别进度偏差。通过执行里的任务列表,可从基本统计、进度分析、资源分析三个角度出发,多个维度实时掌握执行状态,查看任务完成率、任务进度、消耗工时占比等,帮助团队实时掌握执行状态,了解团队负载情况。

f_e2c44559aa623251dc366490af7b328a&t=png

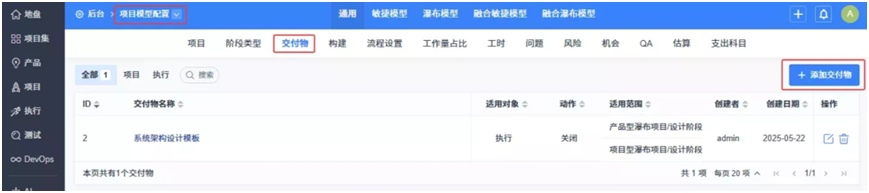

实操:交付物是项目过程中产生的可验证的产品、结果或能力。通过禅道的“交付物管理”,能将抽象的项目进展转化为可见、可管理、可验收的客观实体项目经理在项目关闭及执行关闭时,可根据流程模板的要求提交交付物并维护,确保进度有交付物可核查。

f_2f4ff26f7ba63db3a2ebd701df3c4351&t=png

f_f448fe0c27e4617465e0aef5edd3214f&t=png

(四)经验沉淀,拒绝重复返工

掌握了时间管理核心目标的落地方法,为了进一步降低企业实践中的时间损耗,减少项目经理在不同项目中的重复工作,还需要将其真正固化为可复用的组织级模板。

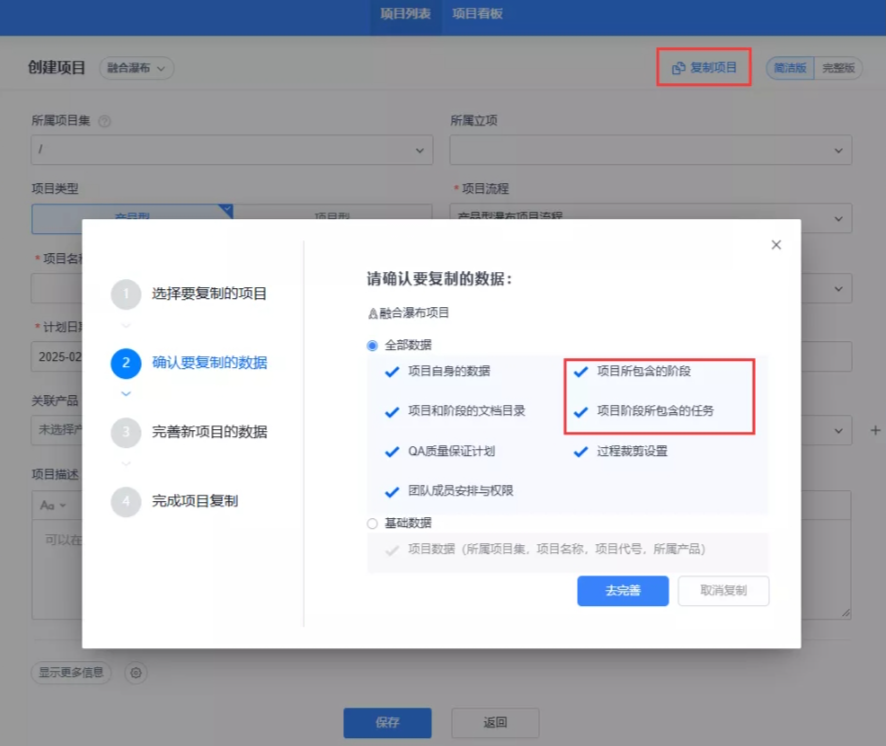

实操:禅道的“项目复制”功能允许以已有项目为模板创建新项目,将已验证的计划结构和阶段设置复用,减少重复规划的工作量。

f_8515eb599ecafb0a1f1ae3fd51fe547f&t=png

四、时间管理各环节禅道功能支撑

结合禅道的功能体系,项目时间管理在以下环节可以有清晰的工具支撑:

1.计划排期环节:使用甘特图定义任务依赖关系,识别关键路径。

2.日常执行环节:通过看板设定在制品上限,控制并行任务数量;每日站会对照看板,配合燃尽图观察进度偏差。

3.进度跟踪环节:利用任务工时手动填写并重新估算剩余工时,避免虚假进度;通过统计报表量化任务完成率与资源消耗。

4.成果验收环节:借助交付物管理将产出物与任务状态绑定,让任务进度有据可查。

5.新建其它项目环节:项目复制功能,将已验证的管理结构直接复用于新建项目,缩短启动周期。

上述功能并非孤立使用,而是围绕依赖可视化、并行可控化、进度真实化三个核心目标协同发挥作用。

好的时间管理,不是把人逼得更紧、排期压得更短,在临近交付时通宵赶工,而是从项目第一天就让进度风险可控。

一套透明化、结构化的全流程时间管理工具,能助力团队告别项目紧急混乱。

当依赖关系可视化、并行任务可控制、真实进度可实时追踪,紧急就不再是常态。

2026-06-04 17:17:47 江臣海 最后编辑
联系我们
联系人
丁芝/高级客户经理
电话(微信)
17663906485
QQ号码
1481227768
联系邮箱
dingzhi@chandao.com
相关帖子
返回顶部
客服头像
丁芝
高级客户经理
客服微信
17663906485
1481227768
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。问题反馈反馈点击这里,让我们聆听您的建议与反馈。
gtm跟踪器
gtag
UET
