项目

成本预算(需安装插件使用) 分享链接/book/zentaopms/2380.html

作者:赵红梅最后编辑:赵红梅 于 2026-05-26 14:13:41 浏览量:9
摘要:成本预算插件用于在项目中建立完整的成本管理闭环,帮助项目团队围绕项目预算、概算、实际成本和人力成本开展日常管理。

插件适配版本为禅道21.7.9及以上版本。

1. 功能介绍

成本预算插件用于在项目中建立完整的成本管理闭环,帮助项目团队围绕项目预算、概算、实际成本和人力成本开展日常管理。
插件主要包含以下能力:

  1. 成本报表:查看项目成本概况、预算与实际成本对比、风险科目情况。
  2. 项目概算:在预算之前先按科目建立概算控制边界。
  3. 项目预算:按项目或阶段维护科目预算记录。
  4. 人力成本:基于任务工时自动计算估算费用,并支持确认实际费用。
  5. 费用成本:录入除人力之外的各类实际支出。
  6. 薪资维护:维护职位薪资和人员薪资,为人力成本计算提供基础数据。
  7. 科目维护:维护科目,支持概算、预算、成本的统一科目口径。

2. 使用角色

插件涉及的常见使用角色如下:

  1. 系统管理员:维护功能开关、权限、科目。
  2. 人事或管理人员:维护职位薪资、人员薪资。
  3. 项目经理:查看成本报表、维护概算、预算、确认人力成本、录入费用成本。
  4. 项目成员:按系统原有方式录入任务工时,为人力成本计算提供基础数据。

3. 功能入口

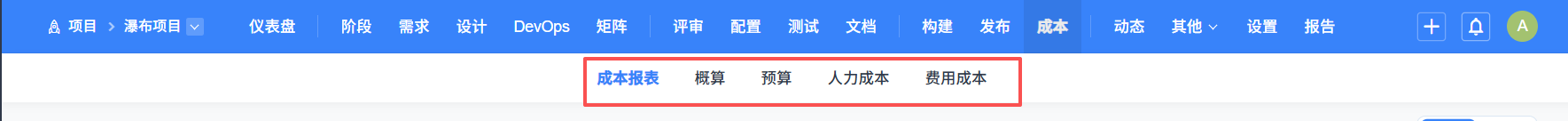

进入项目后,在项目导航中打开成本,可看到以下菜单:

4. 后台基础配置

4.1 维护职位薪资

用途:为人力成本计算提供职位级月薪单价,如果某个成员没有单独维护人员薪资,系统会使用职位薪资;若未设职位,则采用无职位薪资。

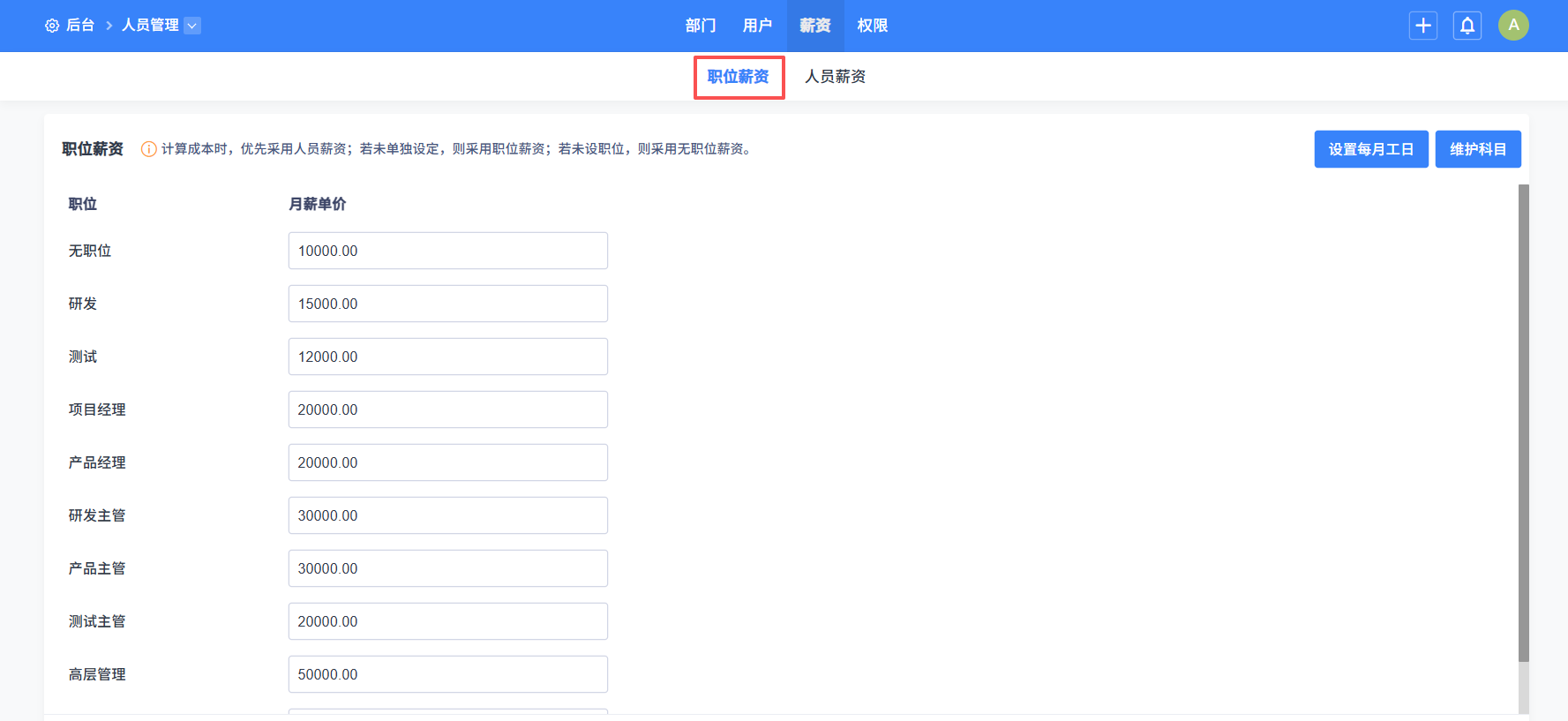

  1. 进入 后台 -> 人员管理 -> 薪资 -> 职位,维护职位。

  2. 进入 后台 -> 人员管理 -> 薪资 -> 职位薪资,为每个职位填写 月薪单价。

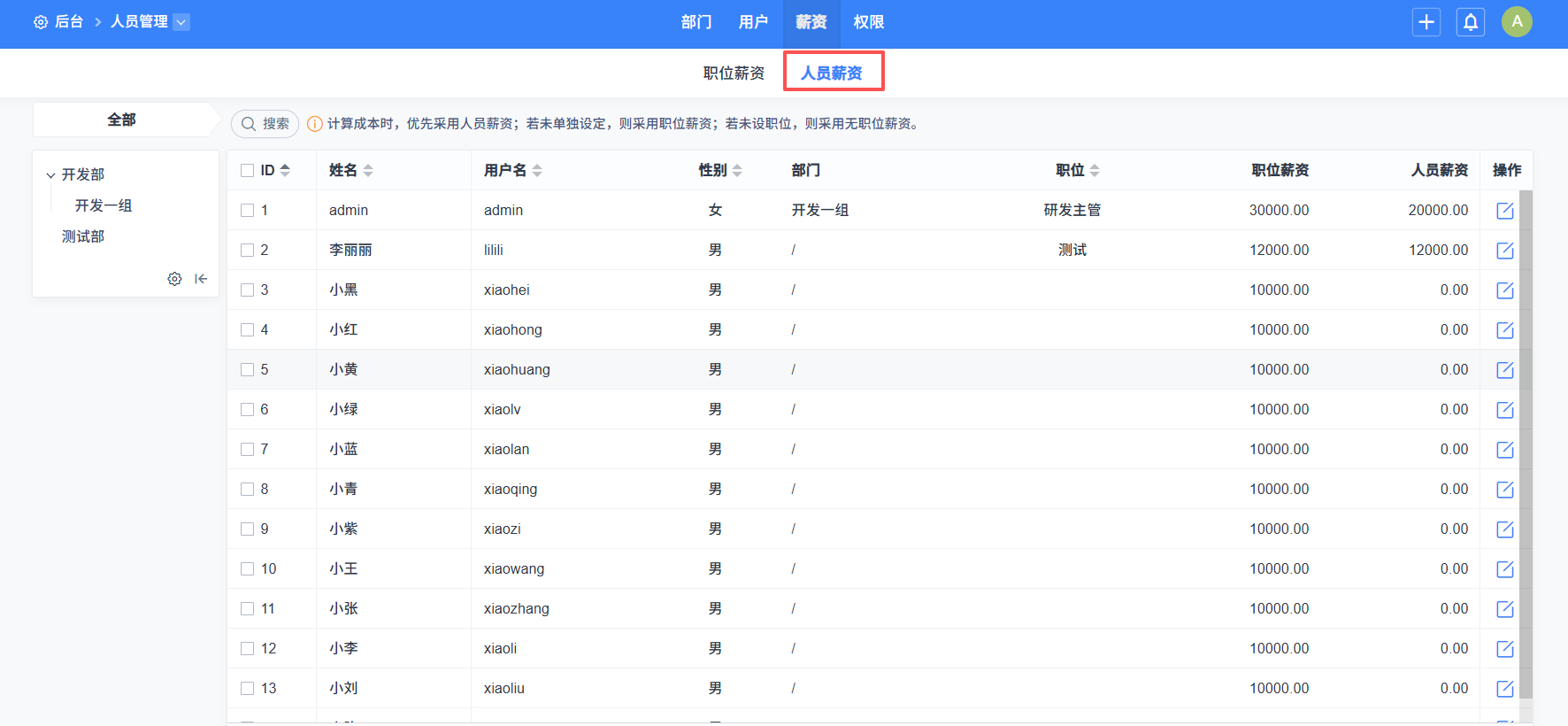

4.2 维护人员薪资

用途:为人力成本计算提供人员级月薪,优先级高于职位薪资。

  1. 进入 后台 -> 组织 -> 薪资 -> 人员薪资,单条设置时,点击某人员后方的 设置薪资。批量维护时,勾选人员后执行批量编辑。

4.3 设置每月工日

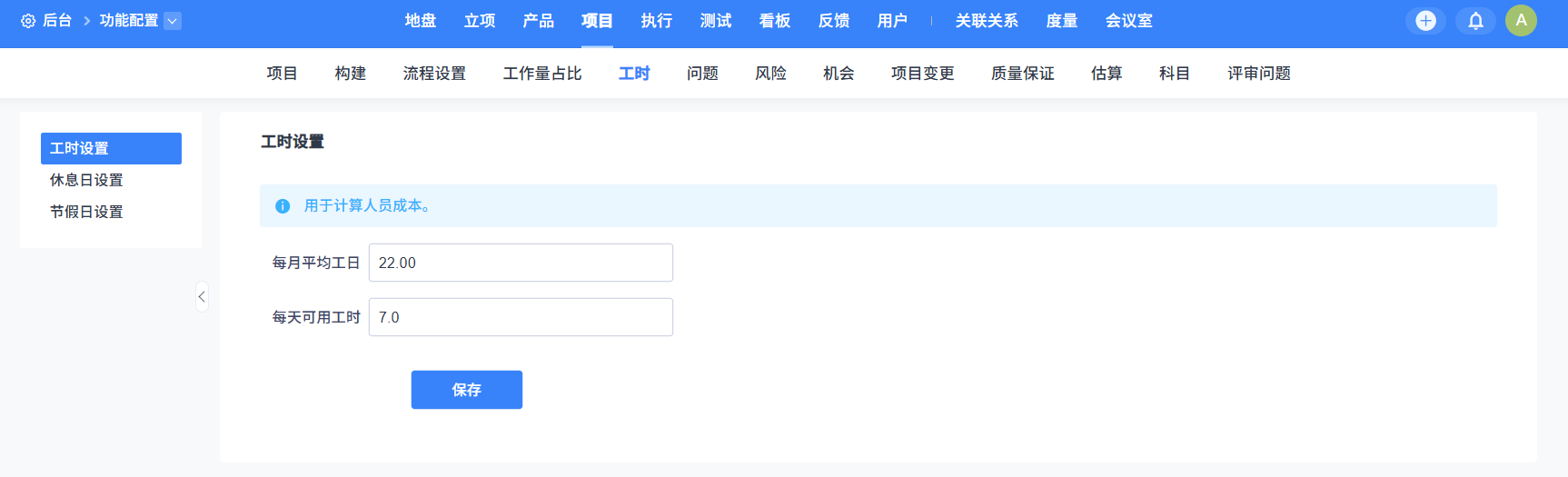

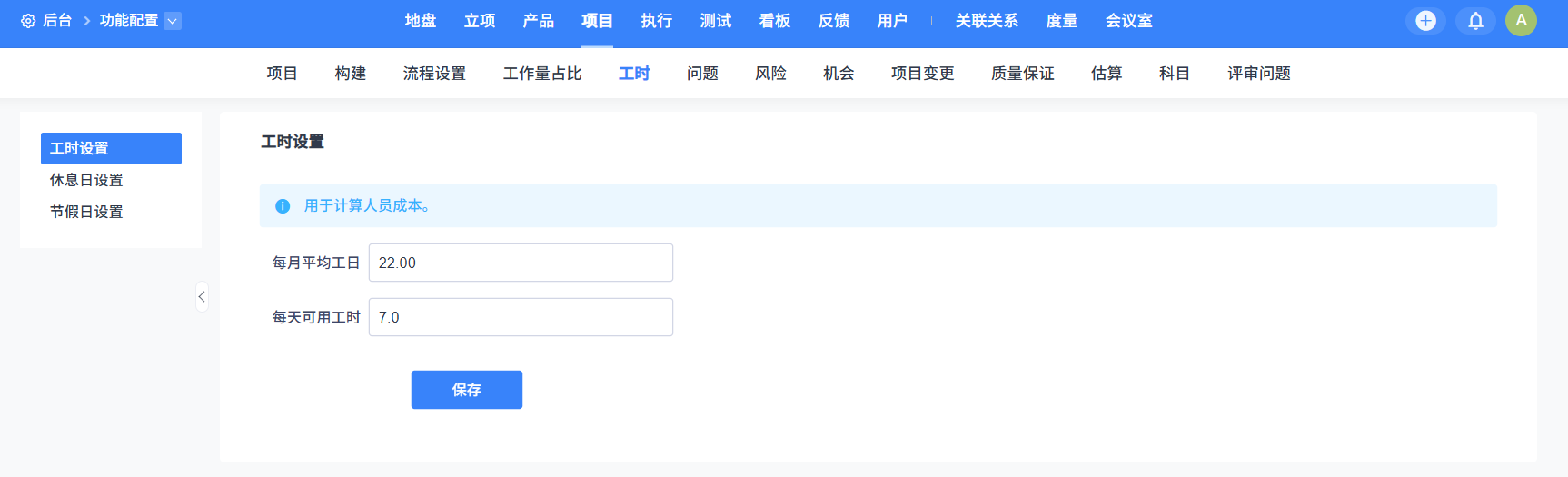

用途:为人力成本计算提供计算的工日和工时。

  1. 进入 后台 -> 组织 -> 薪资 -> 设置每月工日。设置每月工日和每天的工时。

4.4 维护科目

用途:统一预算、概算、费用成本的科目口径。

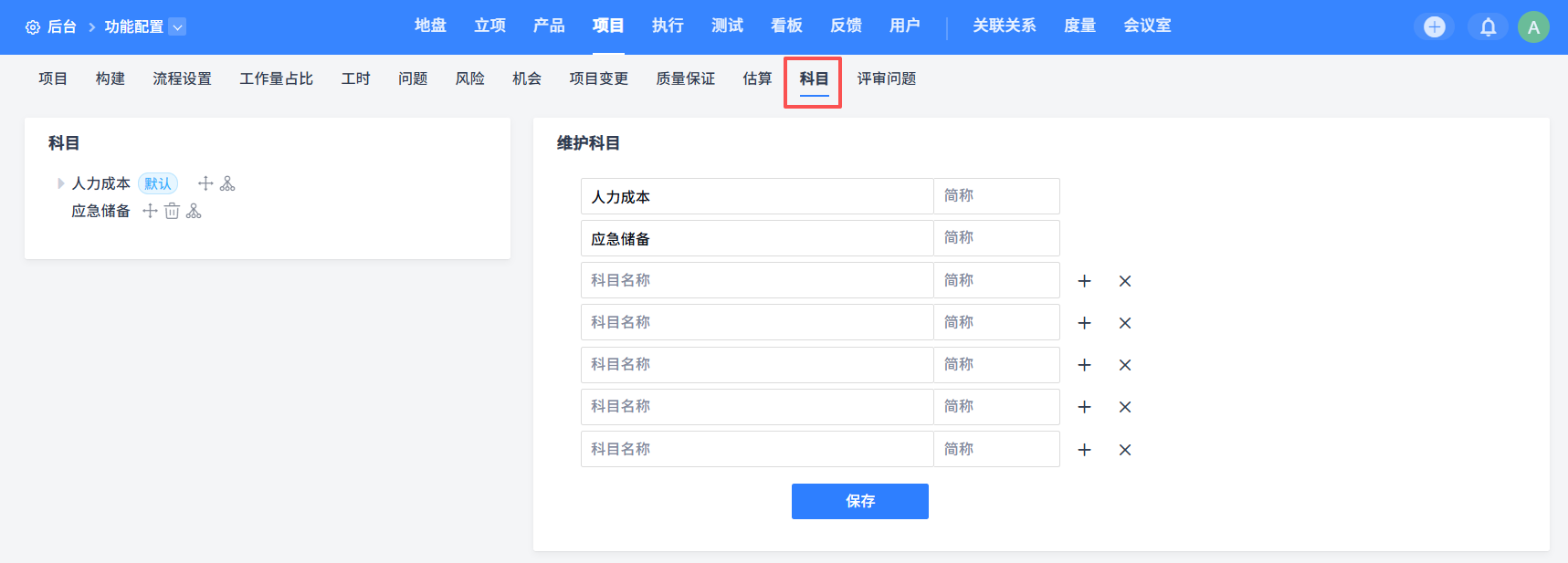

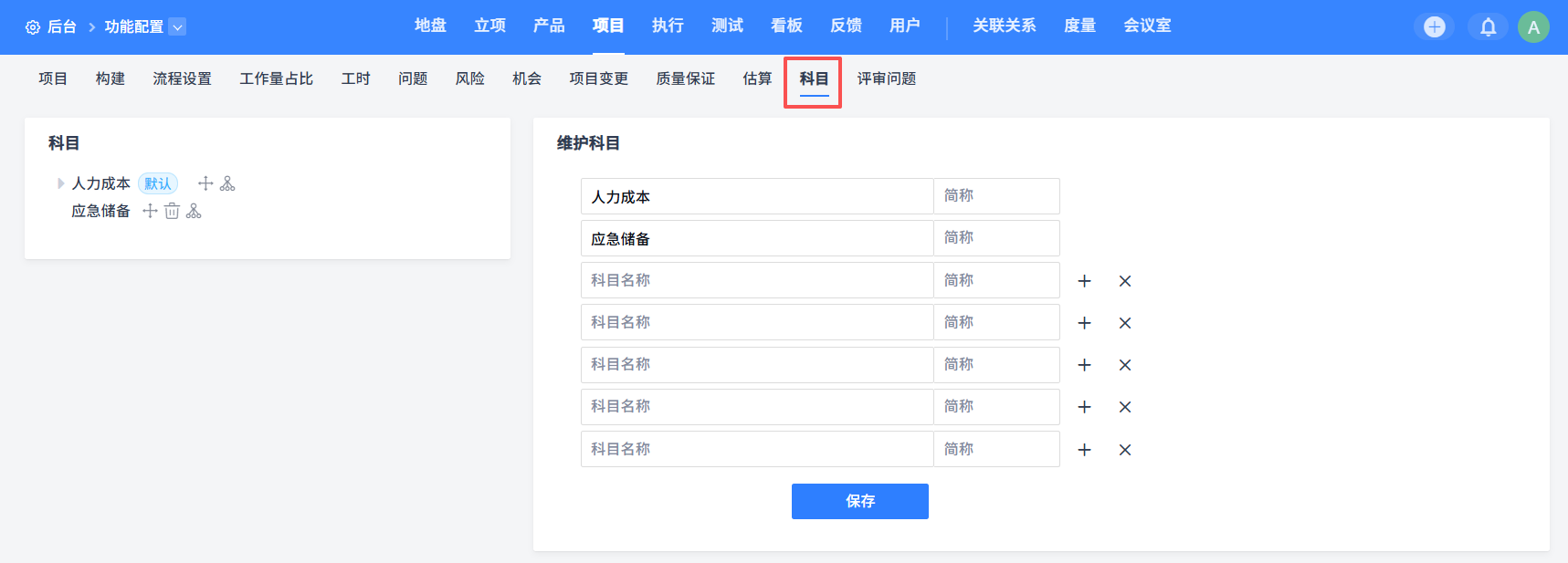

  1. 进入 后台 -> 功能配置 -> 科目。新建或维护业务需要的科目结构。根据需要调整科目层级。

注意:

  1. 系统会内置“人力成本”和“工时费用”科目,内置科目不可删除。
  2. 系统也会自动创建“应急储备”科目,此科目可删除。

4.5 权限配置

可以到后台-人员-权限分配权限。也可以在项目权限下配置单个项目的权限。

5. 成本功能使用

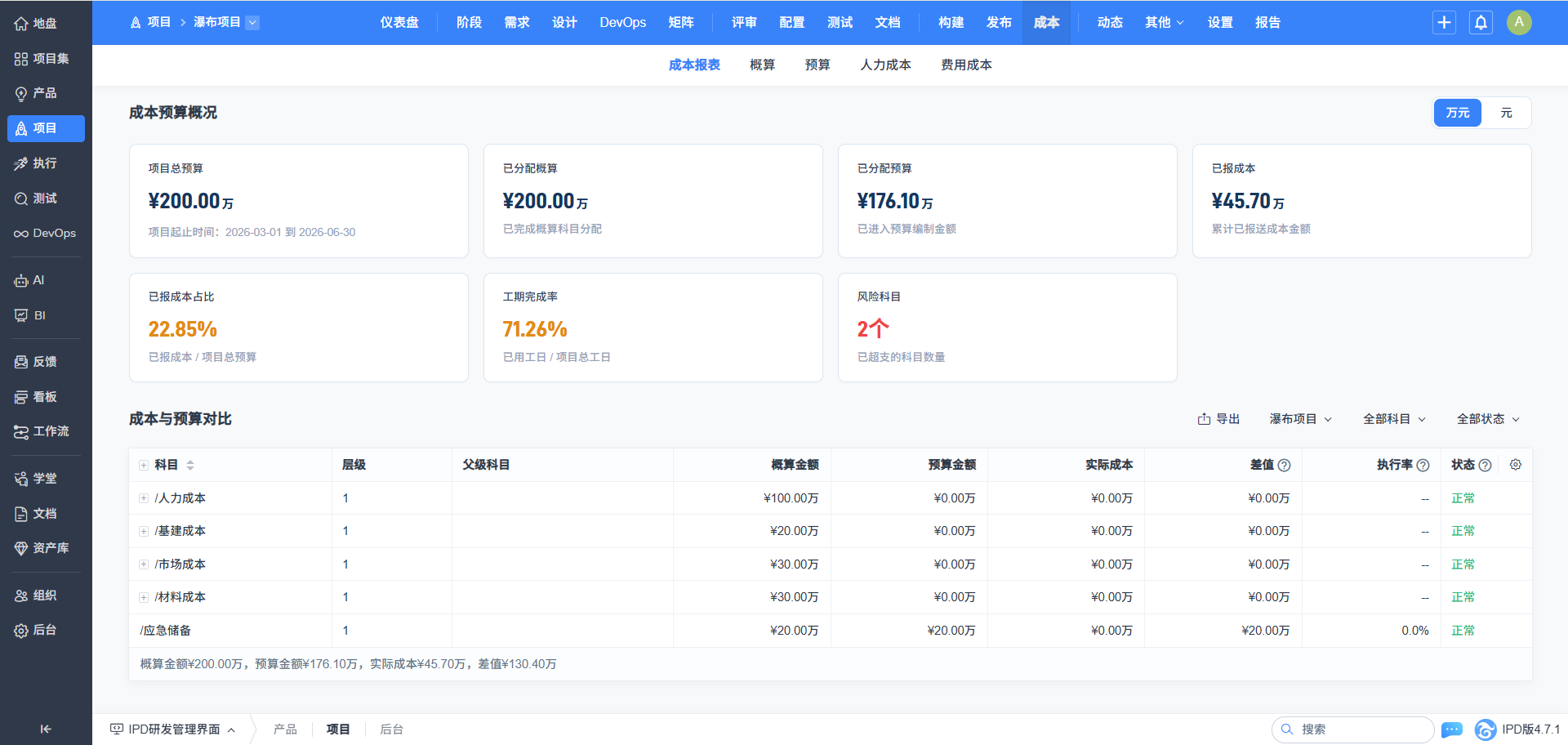

5.1 成本报表

功能说明

成本报表用于查看项目成本概况及科目预算/实际成本对比,是项目经理最常用的总览页面。
页面主要分为两部分:概览卡片和成本与预算对比表。

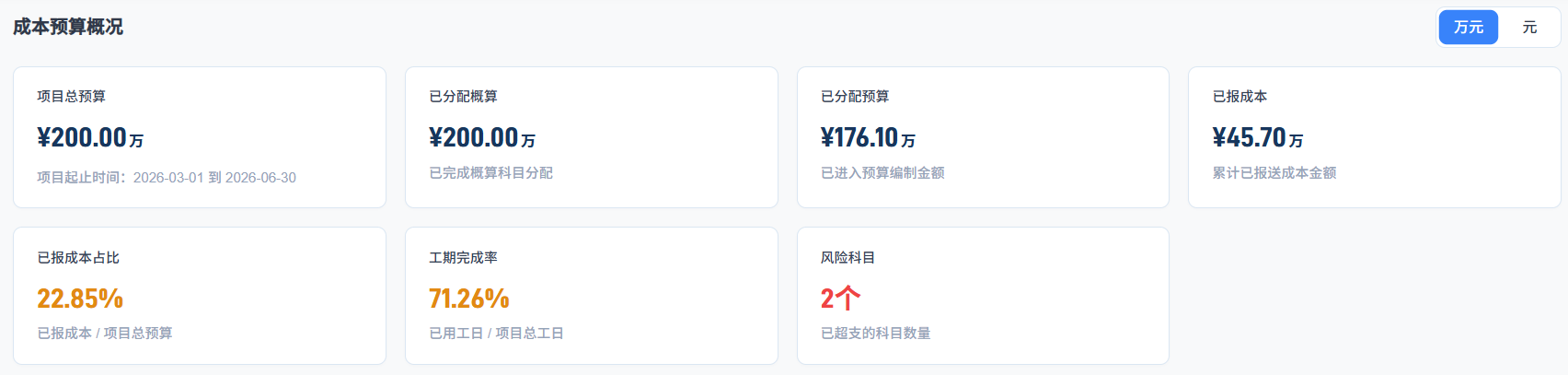

概览卡片说明

概览卡片包含以下指标:

说明:

  1. 已分配概算仅在概算开关开启时显示。
  2. 已报成本= 费用成本 + 已确认人力成本。
  3. 风险科目指实际成本已经超出预算的科目数量。

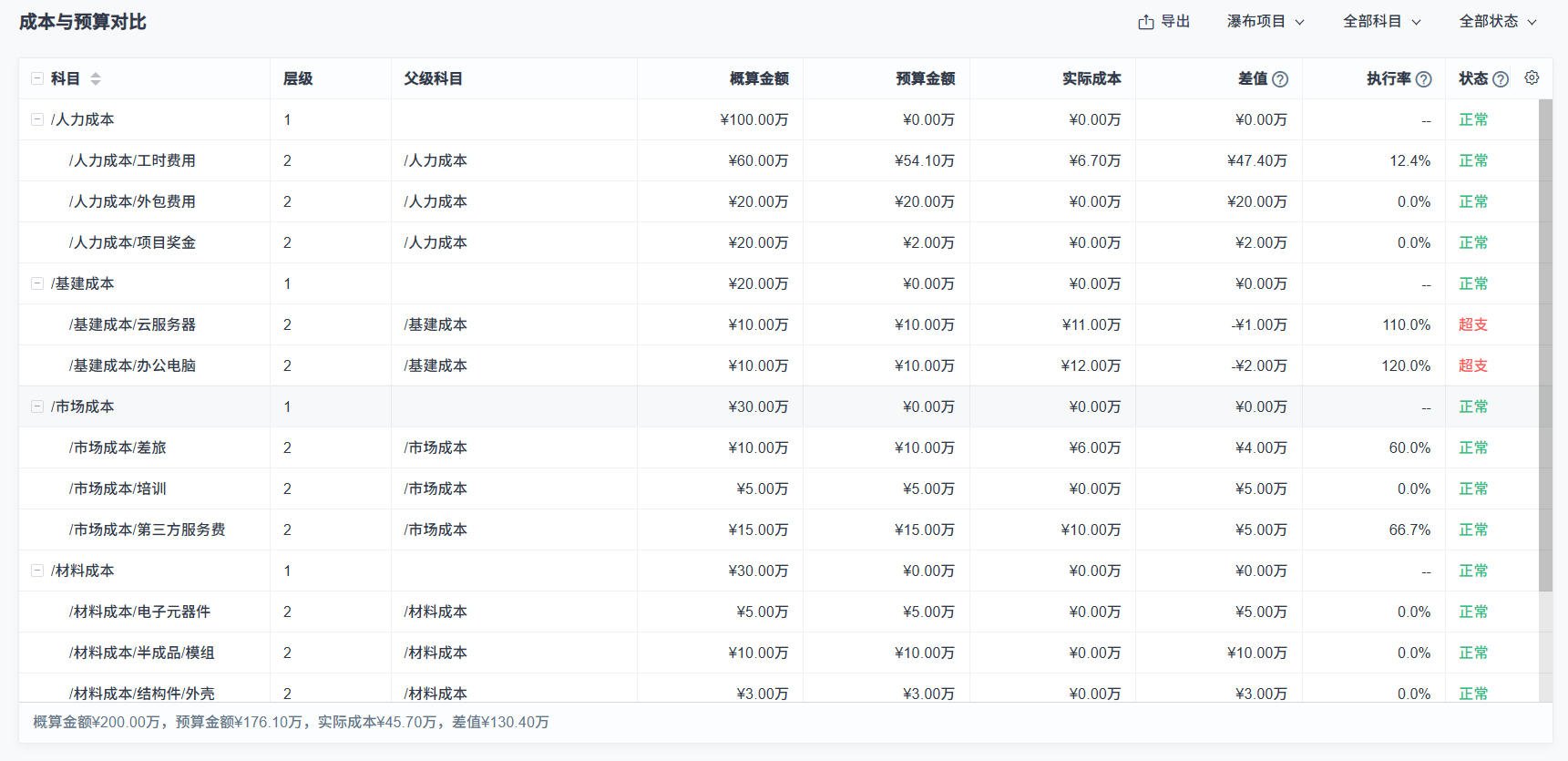

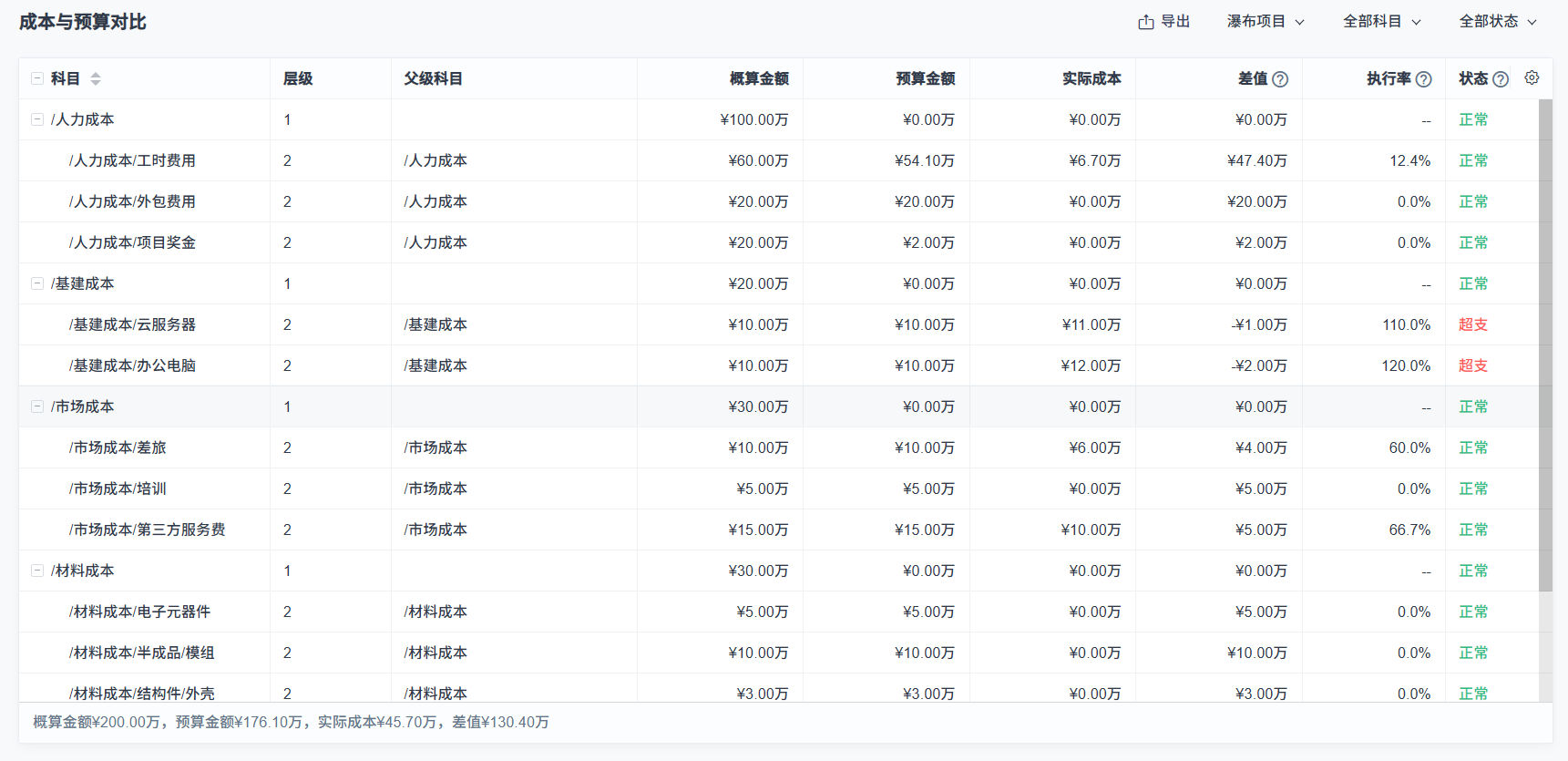

成本预算对比表说明

说明:

  1. 概算金额仅在概算功能开启时显示。
  2. 差值=预算金额-实际成本
  3. 执行率= 实际成本 / 预算金额。
  4. 状态包括“正常”和“超支”。
  5. 可以对报表进行筛选和导出。

5.2 概算

概算用于在预算之前先设定项目成本控制边界,同一科目下的预算之和不能超出概算。

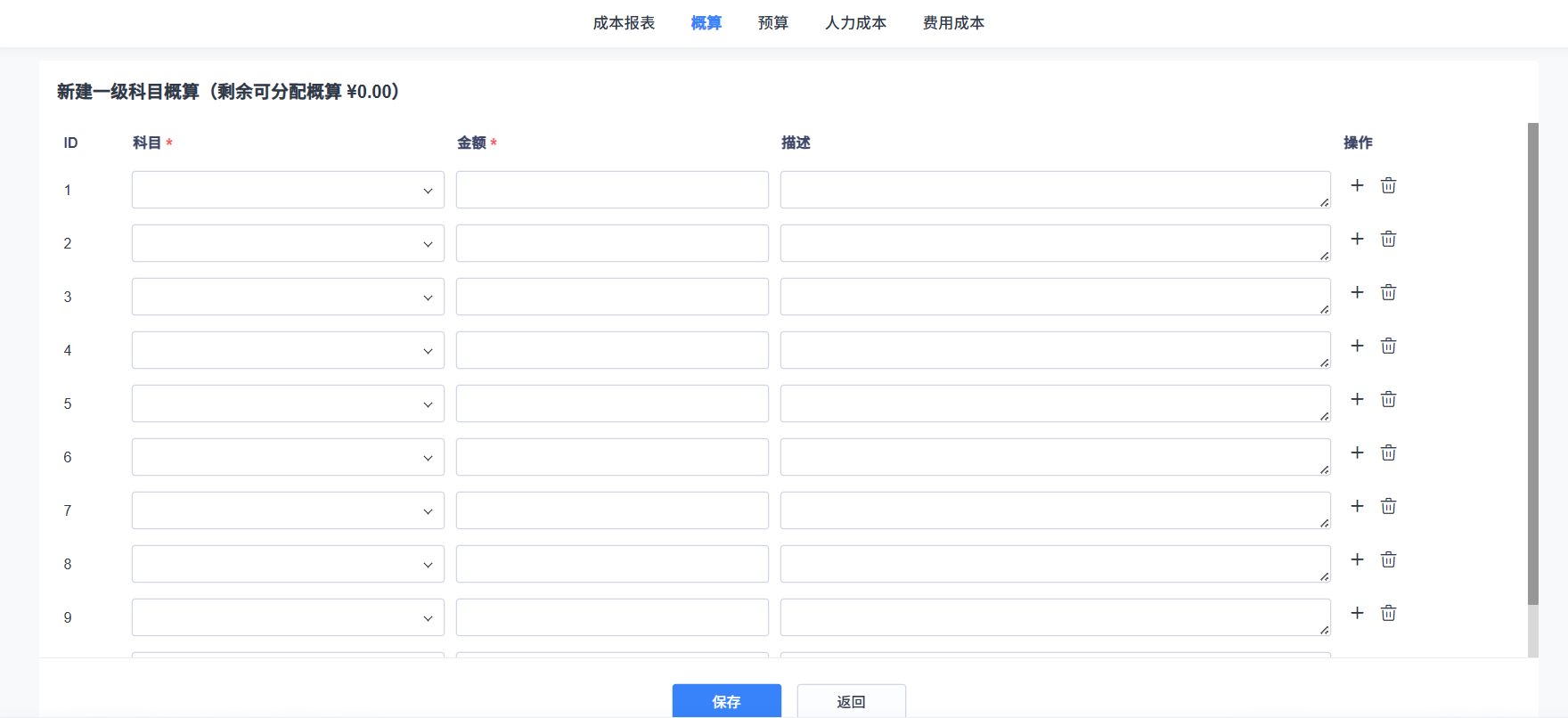

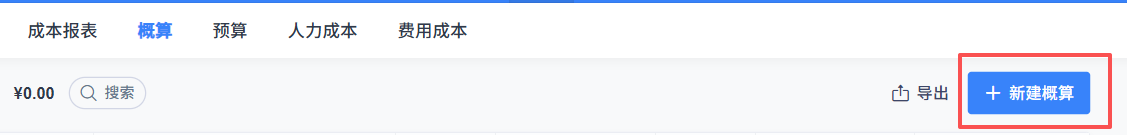

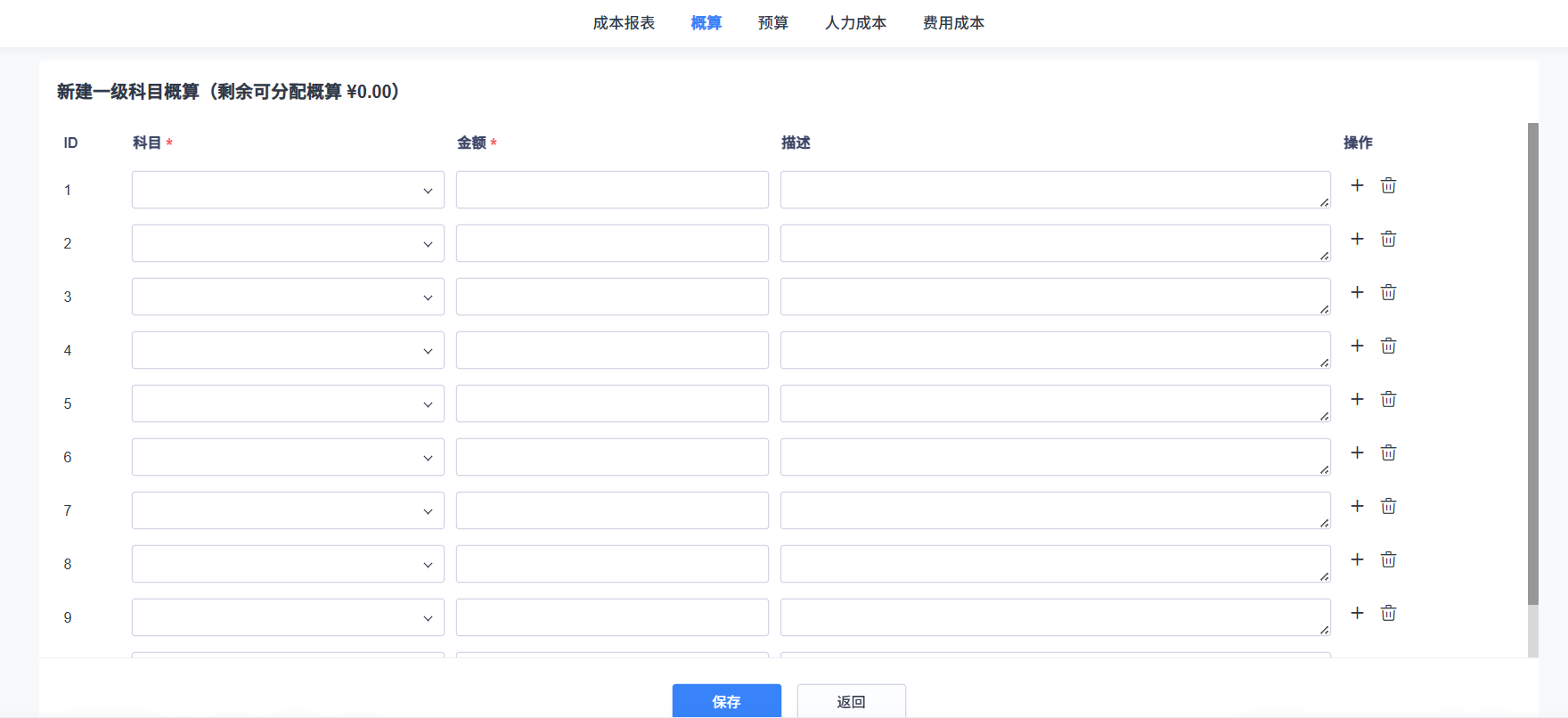

新建一级科目概算

校验规则:

  1. 一级科目概算总和不能超过项目预算。
  2. 同一项目下,同一科目只能有一条有效概算。

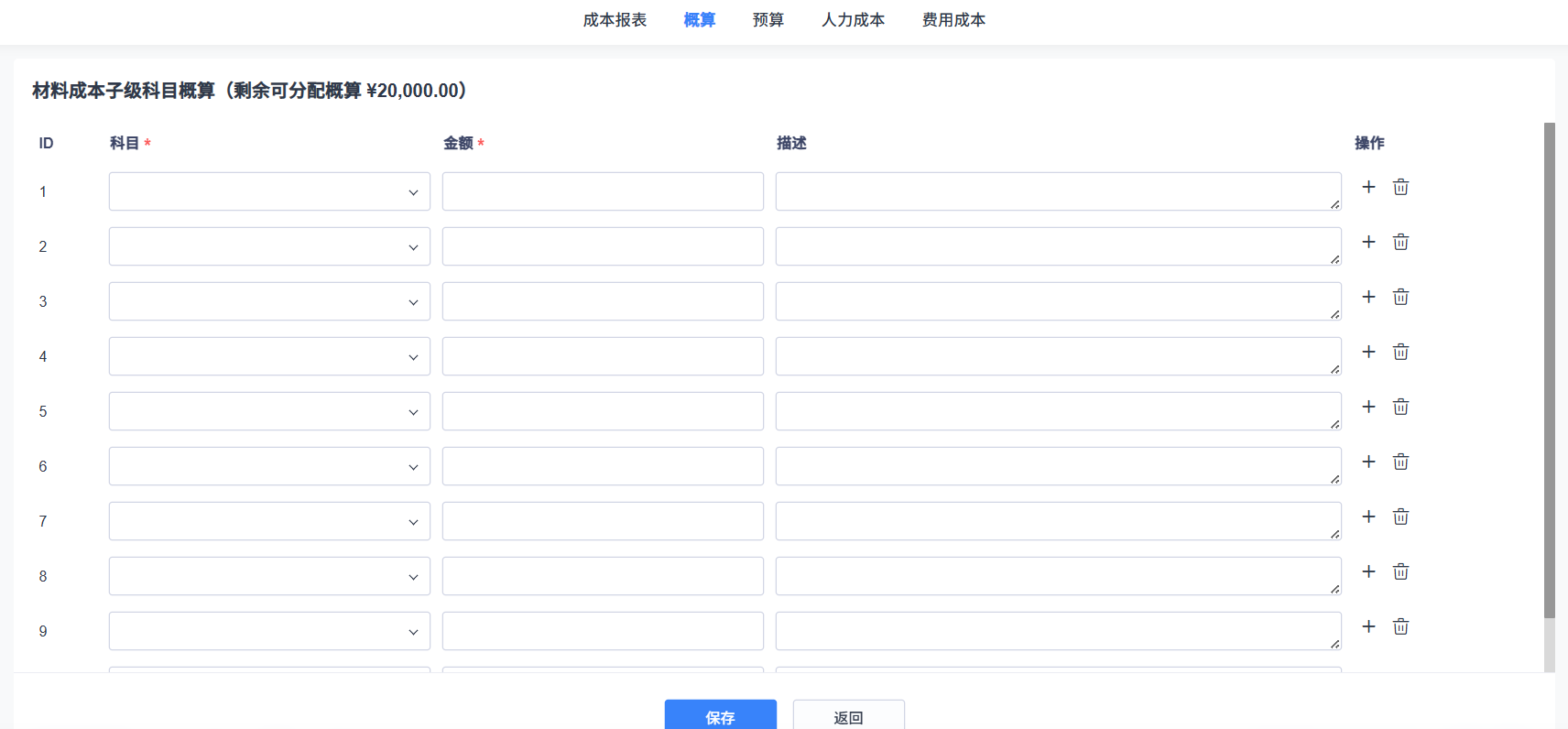

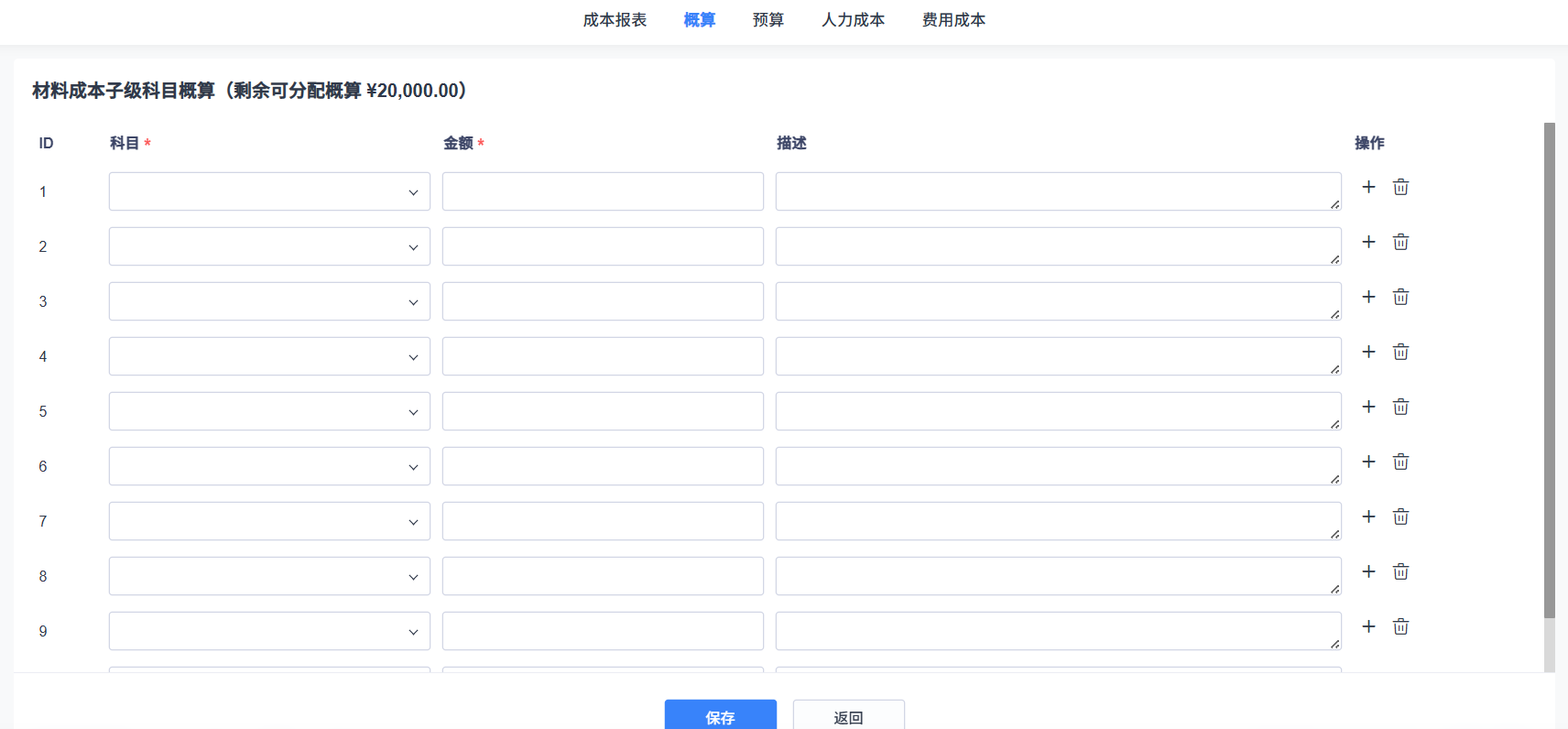

新建子级科目概算

校验规则:

  1. 子级概算总和不能超过父级科目概算。
  2. 只会展示尚未设置概算的子级科目。
  3. 若无子级科目可用,则按钮不可用。

编辑概算

在概算列表中点击某条记录的编辑按钮,编辑概算。

删除概算

在概算列表中点击删除按钮。

说明:

  1. 删除父级概算时,其子级概算会一并删除。
  2. 若某一级科目下已有预算数据,则该一级概算树不允许删除。

5.3 预算

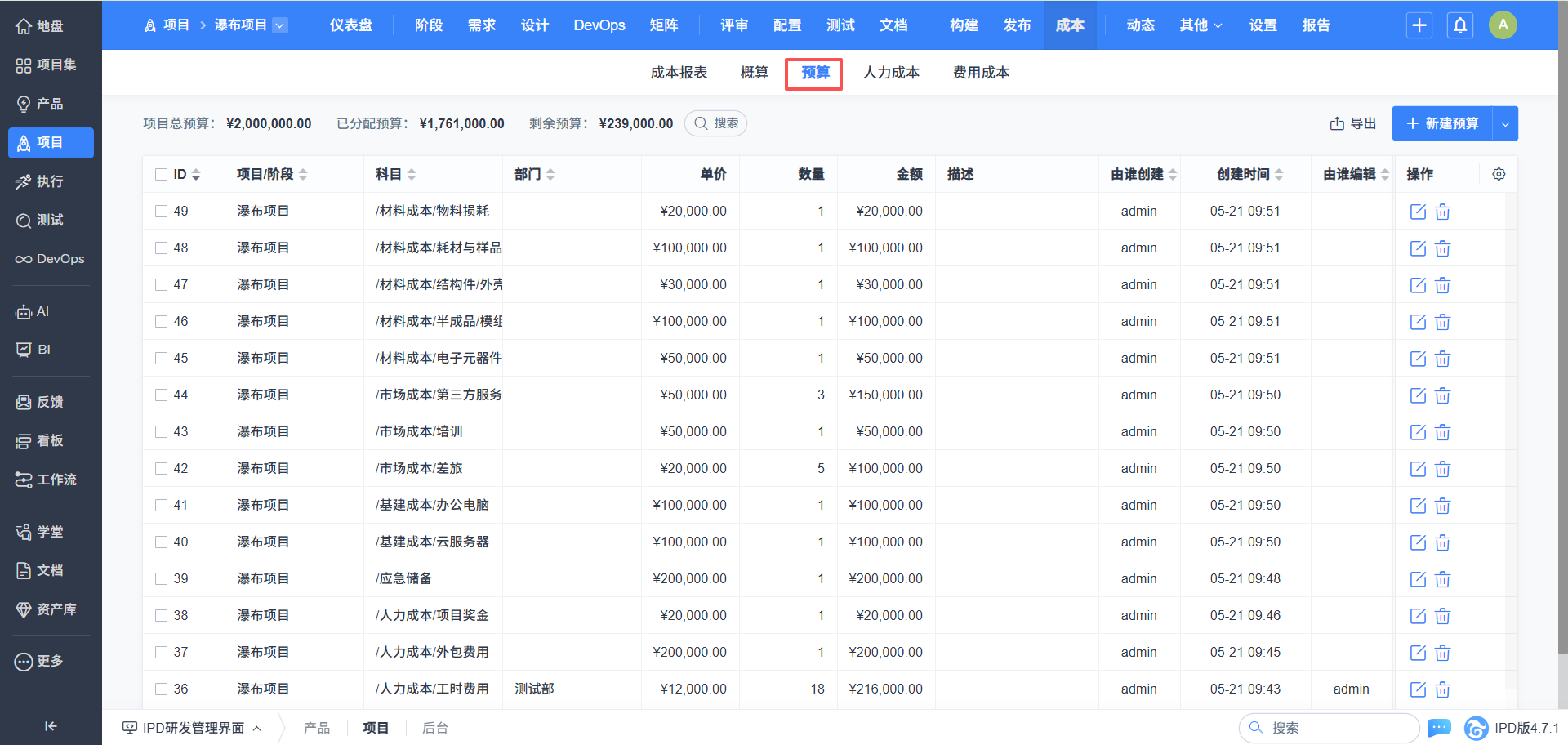

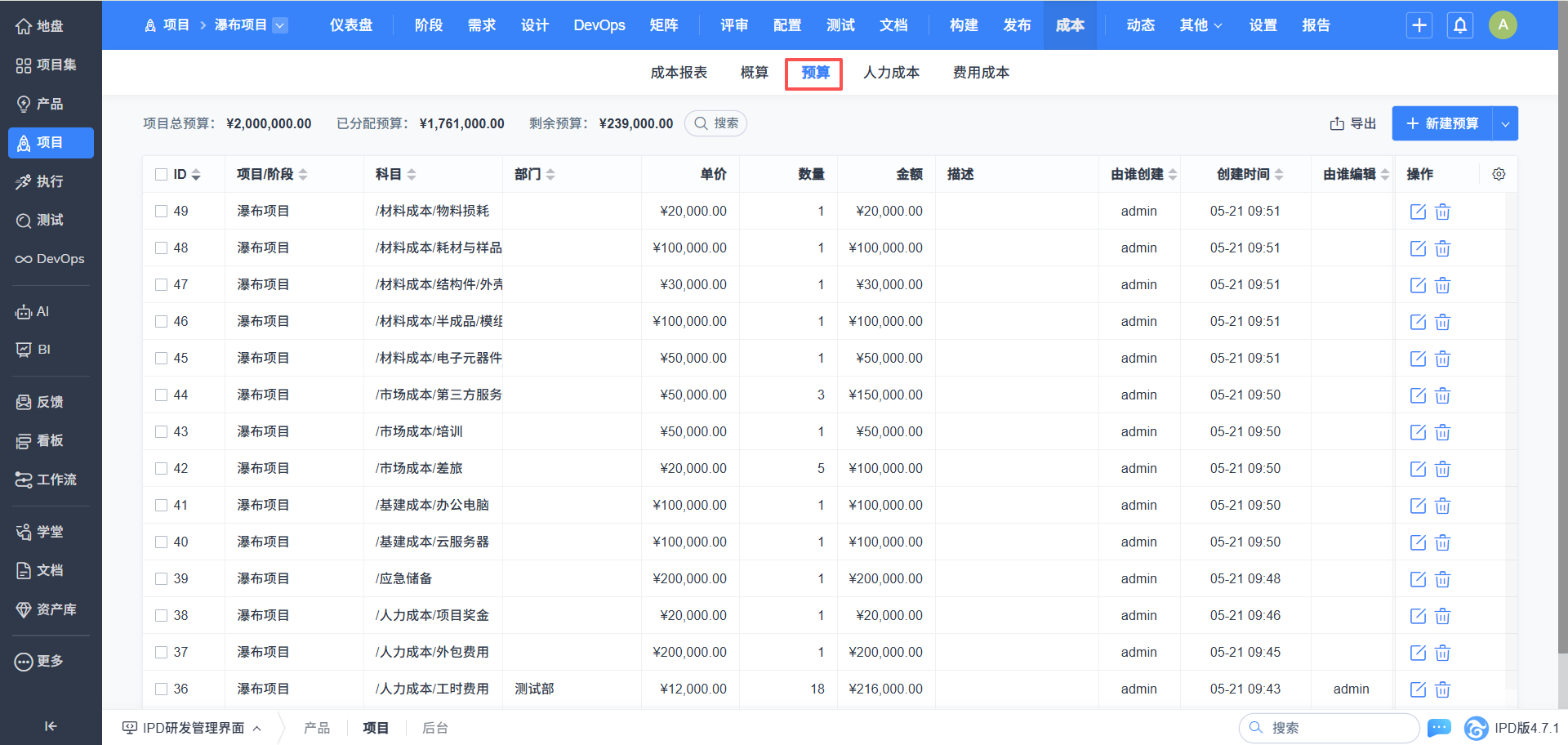

预算用于维护项目或阶段的不同科目的预算分配记录。

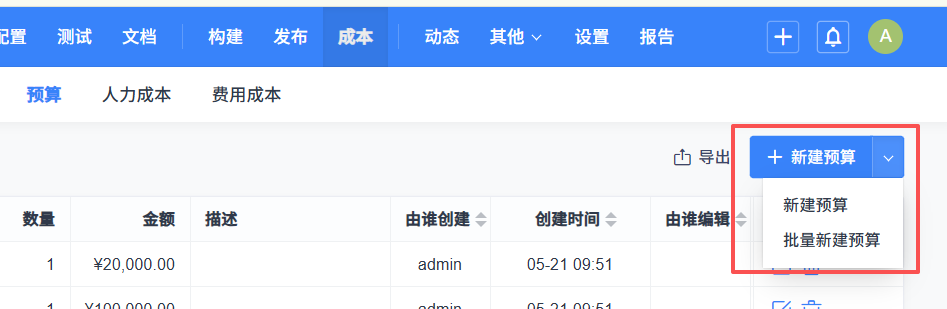

新建预算/批量新建预算

如果开启概算功能,保存时会校验同一科目下的预算金额之和不能超出概算,如果当前科目没有概算,则向上追溯计算,如果追溯到一级科目没有概算,则不允许保存。

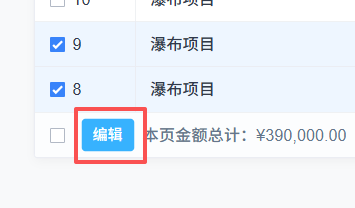

编辑预算/批量编辑预算

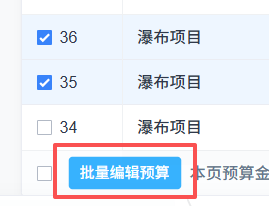

在预算列表中点击某条记录的编辑按钮,编辑概算。或者选中多条预算,进行批量编辑。

删除预算

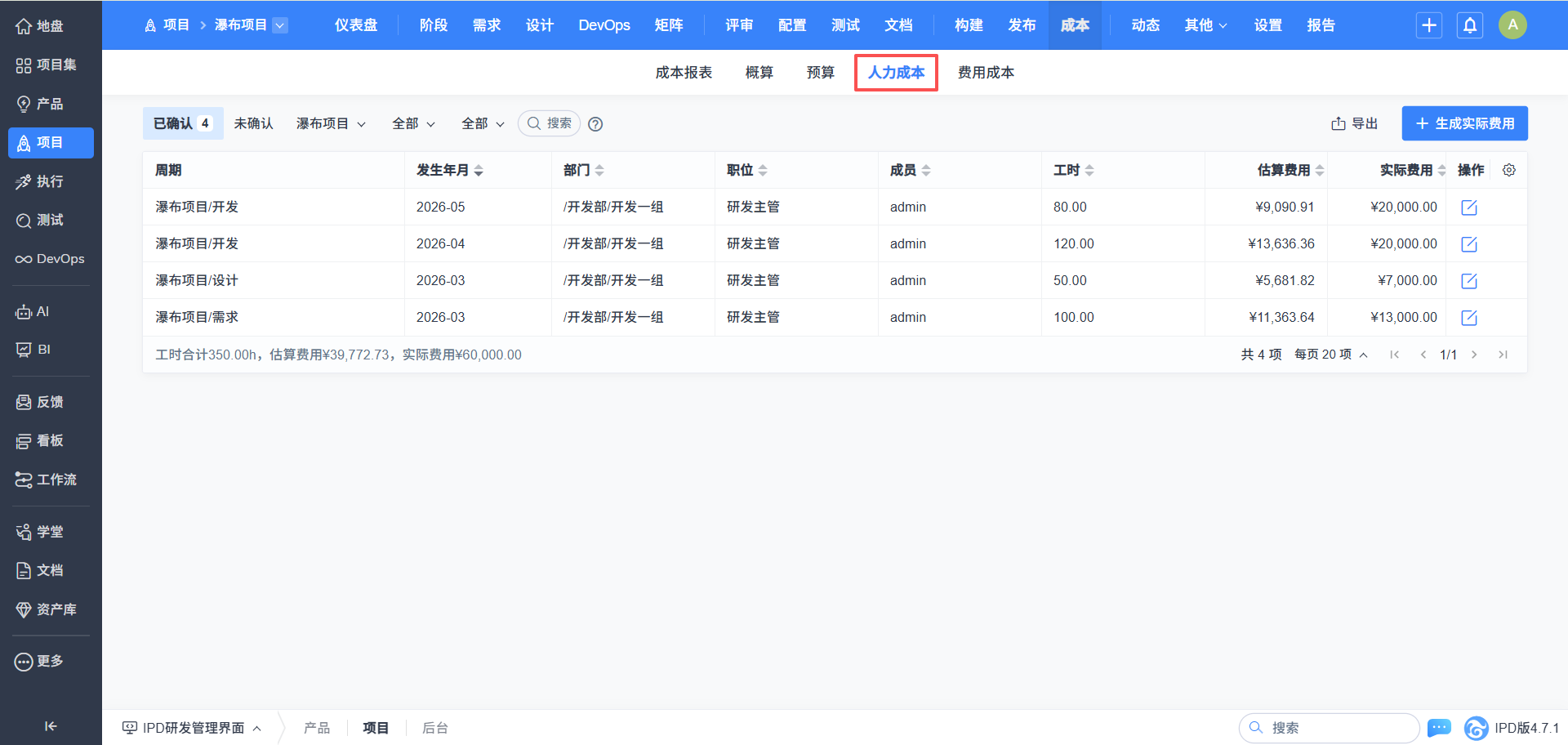

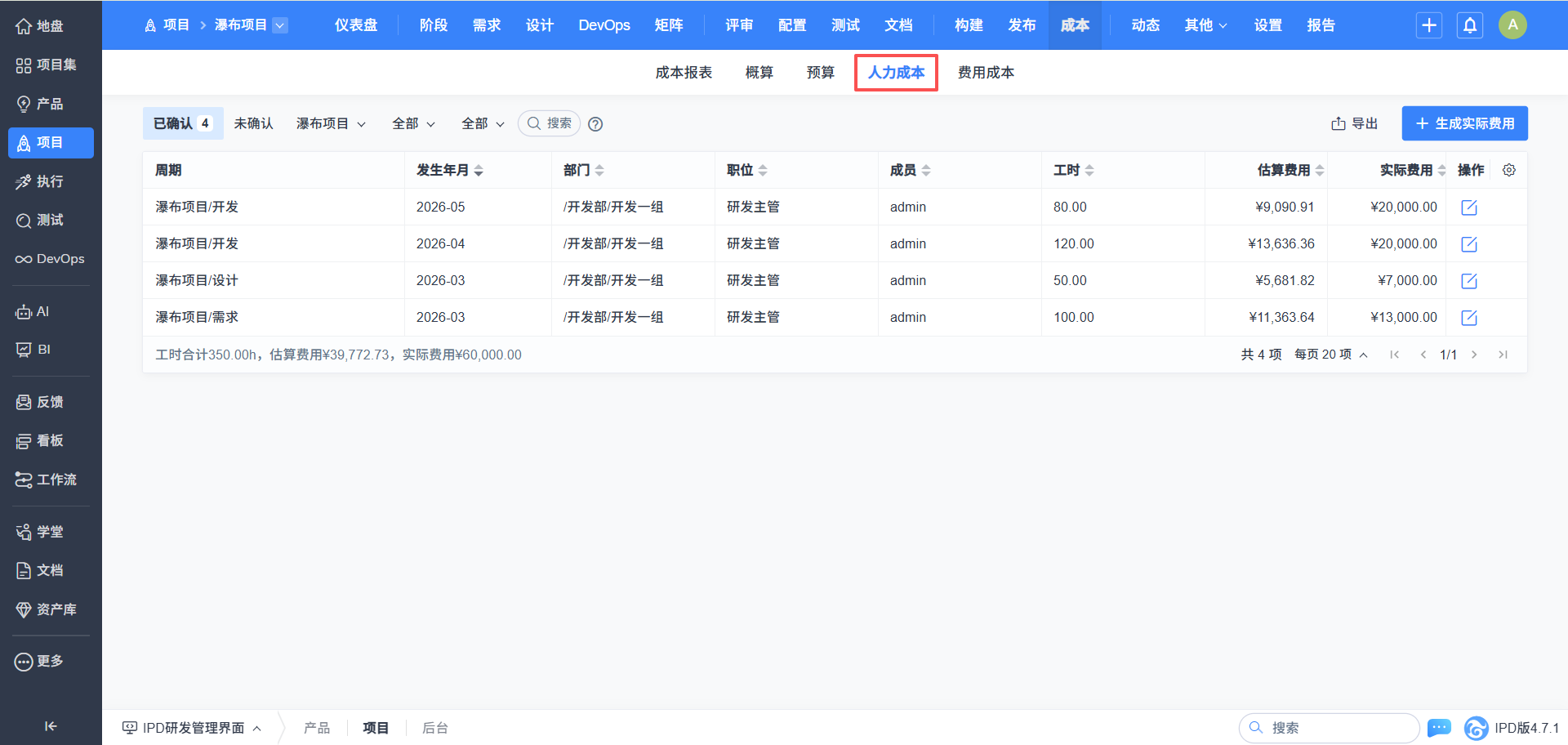

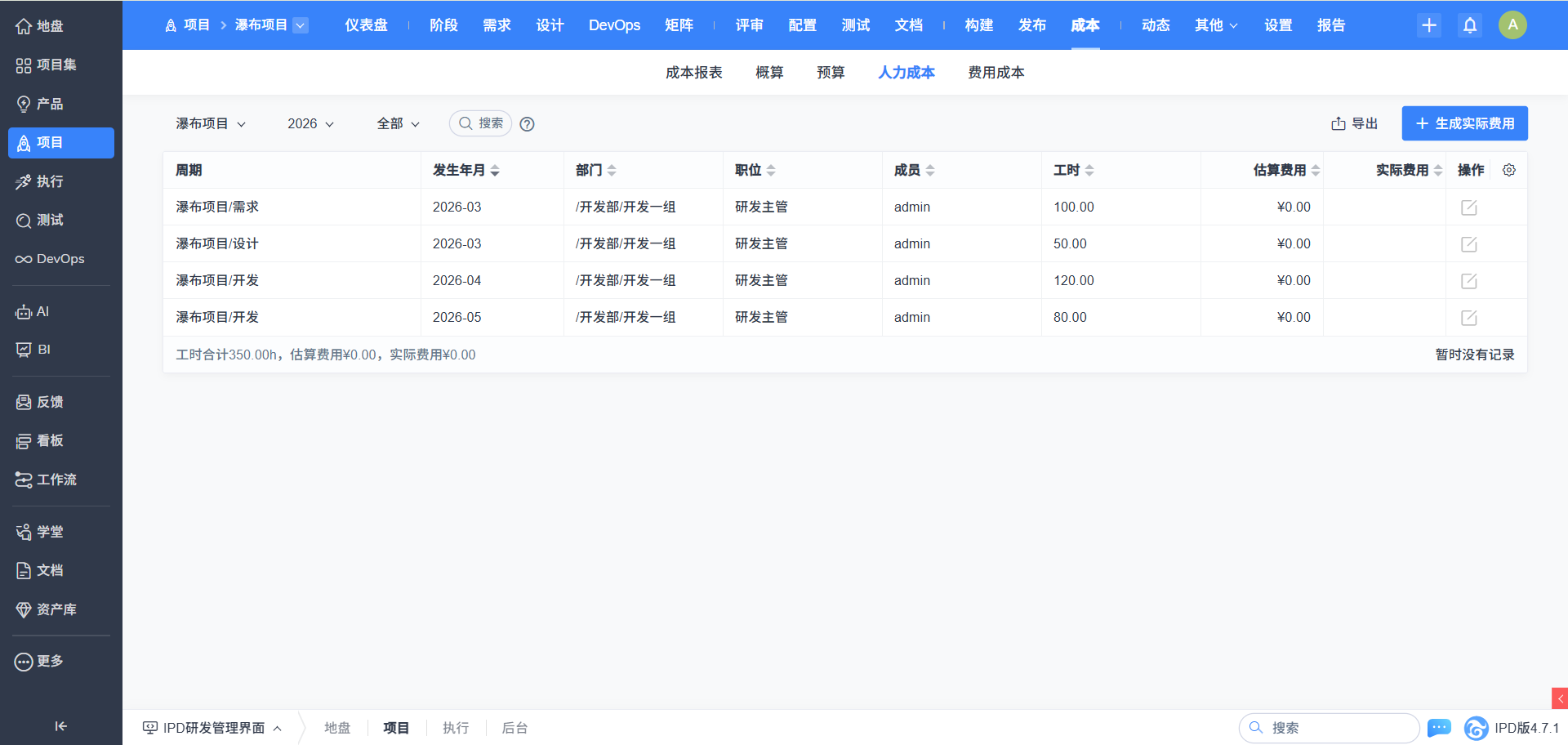

5.4 人力成本

人力成本用于根据任务工时自动计算估算费用,并由项目经理确认后生成实际费用。
按照任务工时填写的记录,会按照月份+人员生成人力成本记录。

实际费用:实际费用需点击按钮手动生成,生成后将同步至成本报表。
估算费用:估算费用=工时*(薪资/每月工日/每日工时),仅作估算参考,不计入成本报表。

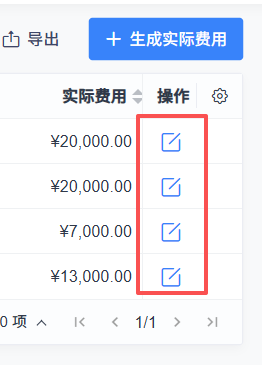

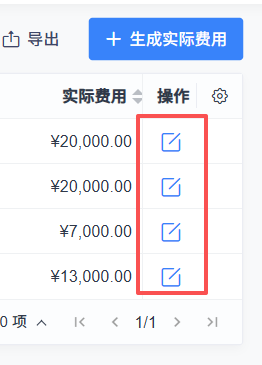

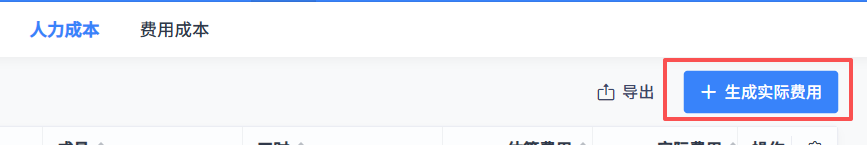

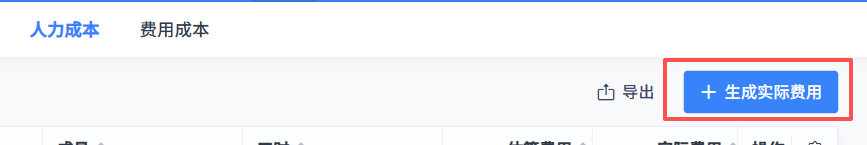

生成实际费用

点击生成实际费用按钮,默认会将估算费用带入实际费用,只有未确认记录会出现在确认页面中。

修改费用

如果想要修改实际费用, 可以点击编辑按钮。

5.5 费用成本

费用成本用于录入除人力之外的其他实际支出。

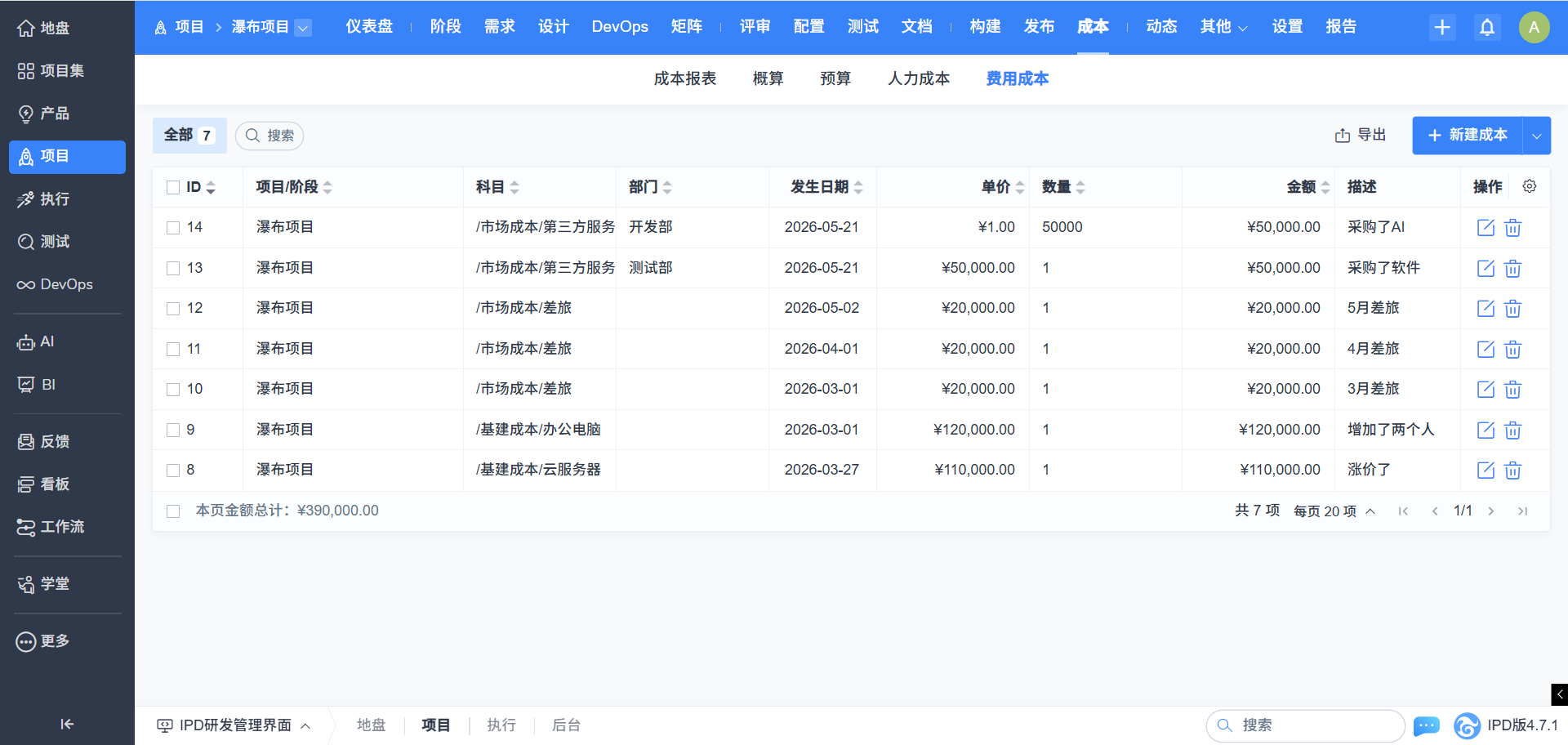

新建费用成本

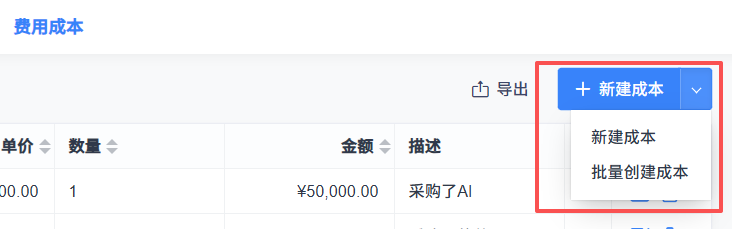

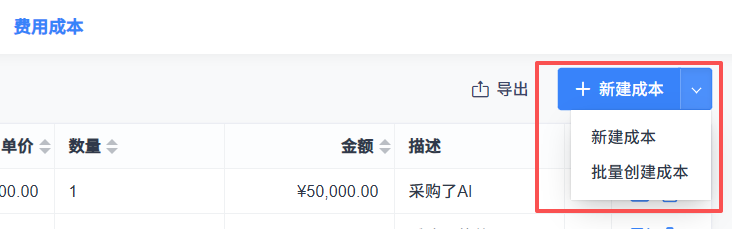

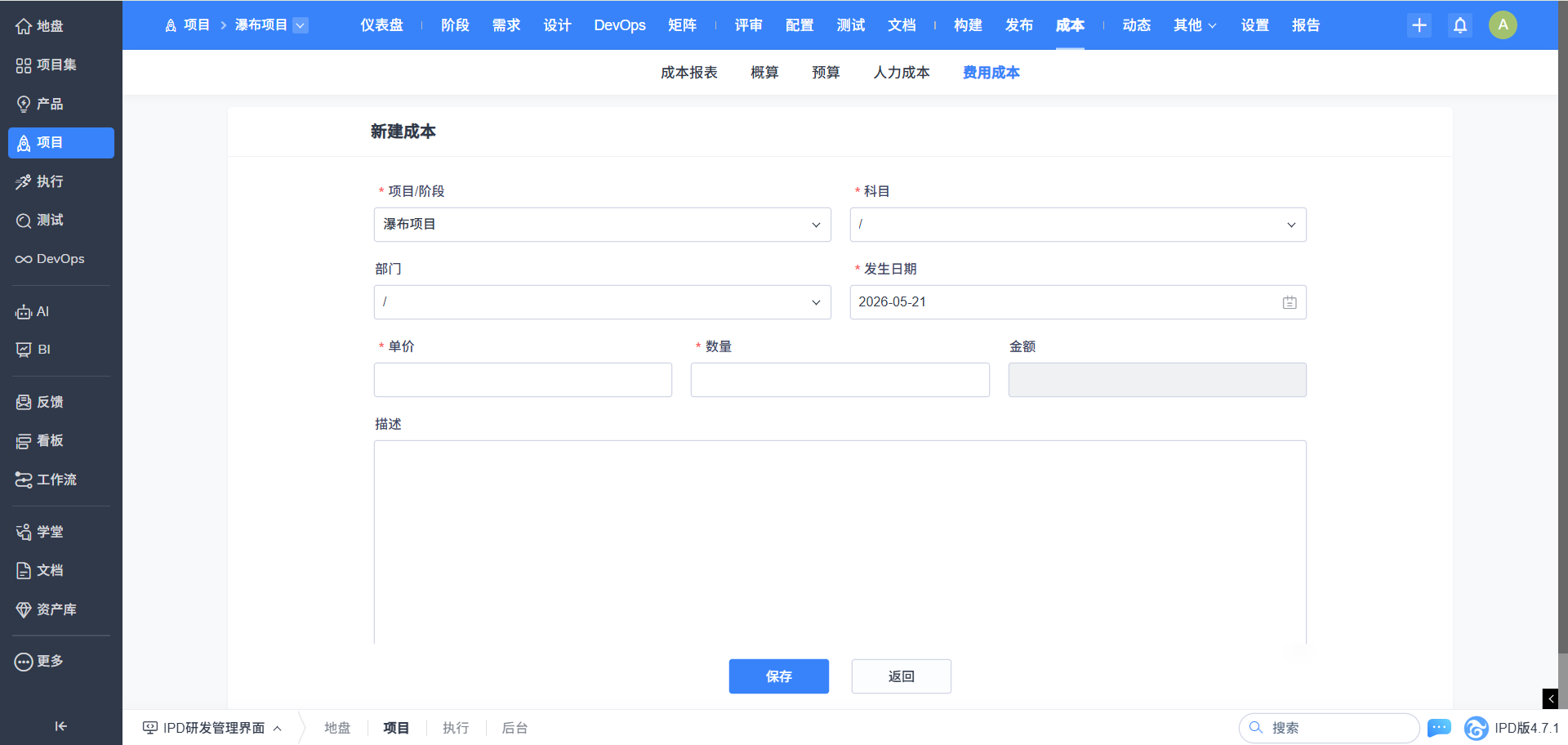

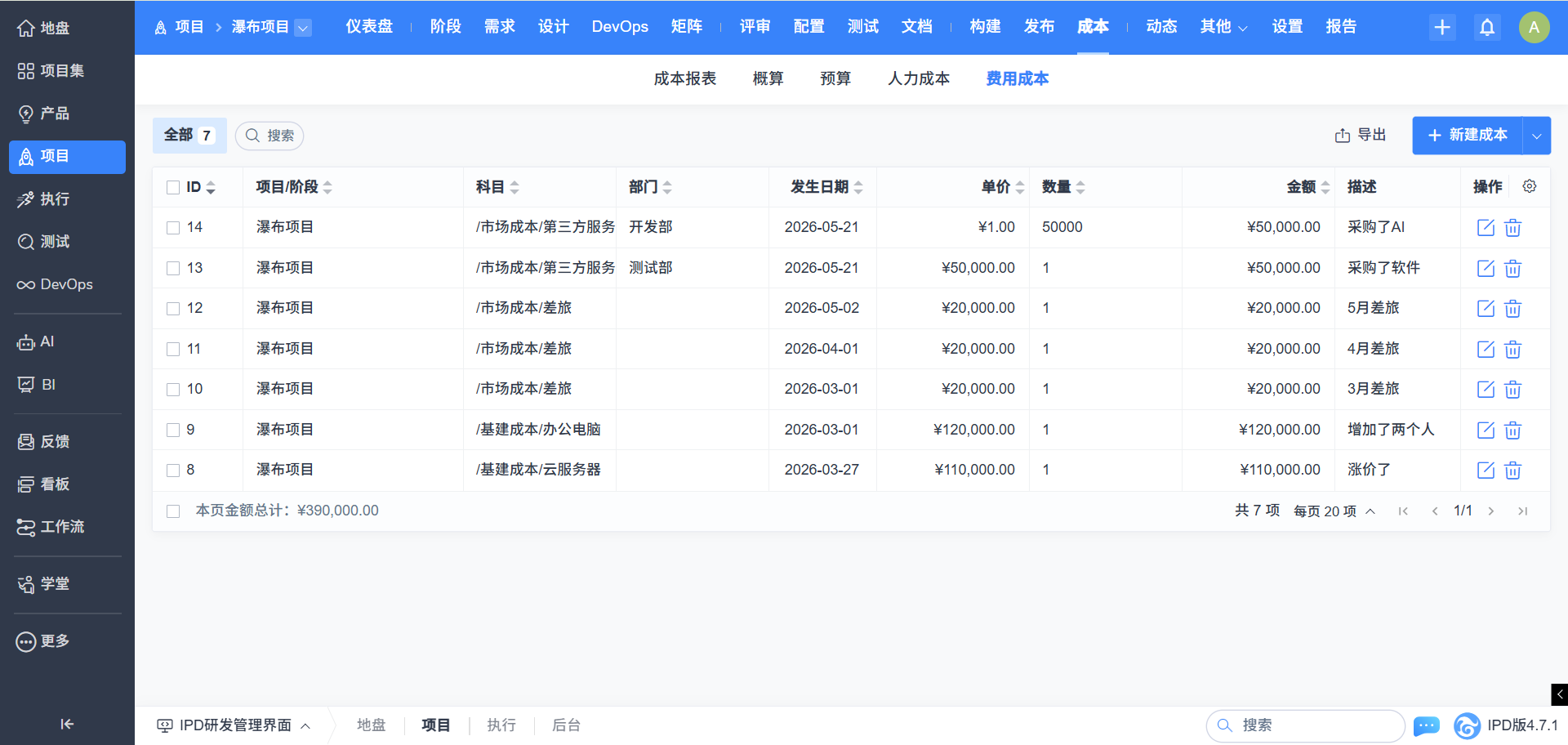

进入 项目 -> 成本 -> 费用成本,点击新建成本,或者点击下拉点击批量新建按钮。

编辑费用成本

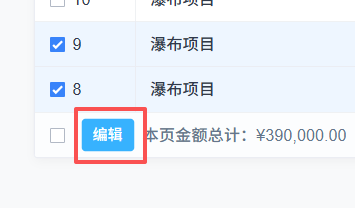

在费用成本列表中点击编辑成本,也支持批量编辑费用。

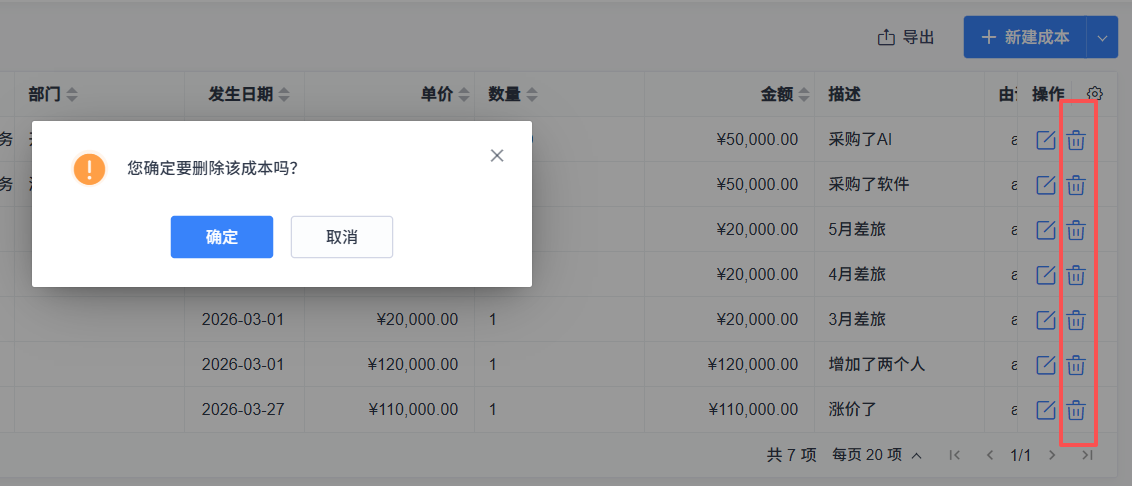

删除费用成本

点击删除按钮可以删除。
