项目经理

分解任务

作者:Renee最后编辑:梦的翅膀 于 2026-11-12 15:42:12 浏览量:2676 分享链接/book/zentaopms/1695.html?releaseID=26
摘要:确定项目的研发需求及规划了冲刺后,项目经理和团队将在执行对需求进行任务分解和估算。

确定项目的研发需求并且规划了冲刺后,项目经理和团队将在“执行”模块中对需求进行任务分解和估算。可以在禅道中批量创建任务、创建子任务和多人任务、对任务进行导入和导出,以及使用报表对任务进行各个维度的统计分析。

项目经理在禅道中如何分解任务,可以先观看视频了解:https://www.zentao.net/redirect-index-20737.html

1. 创建任务

禅道中,可以创建单个任务、批量创建任务和交付物批量转任务(旗舰版)。

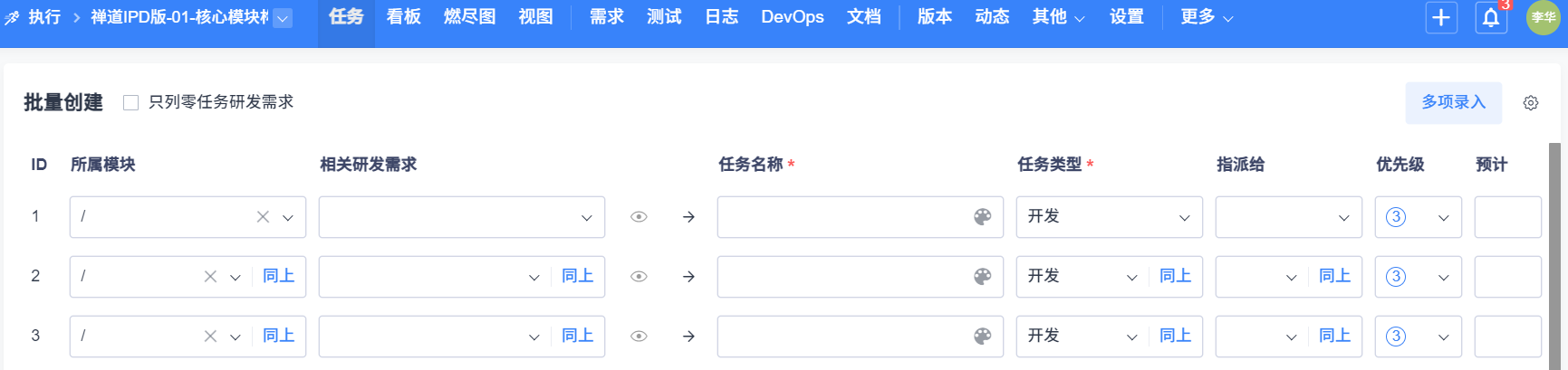

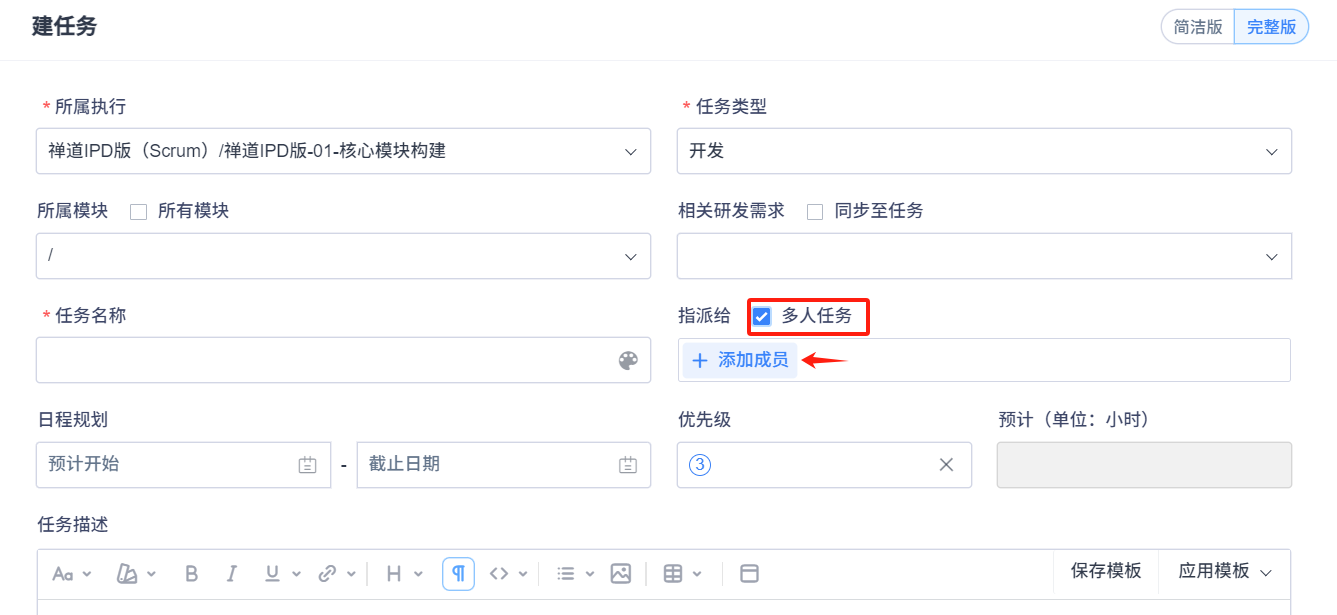

1.1 创建单个任务时,需要填写或选择任务所属的执行、所属模块、父任务、属性、指派给、日程规划、优先级、标题、描述、交付物(旗舰版)等信息。

1.2 批量创建任务时,可以选择“多项录入”,即将多行文本粘贴到文本框中,禅道会自动将每行文字添加为一个任务的标题。你还可以通过“设置”按钮自定义添加任务时显示的表单项。

1.3 交付物批量转任务(旗舰版)时,可选择后台项目流程中已配置的交付物类型;系统会将该类型下的所选交付物转为同名任务,并自动将任务与对应交付物关联。

2. 子任务和多人任务

禅道中的任务还可以设置为父子任务和多人任务。

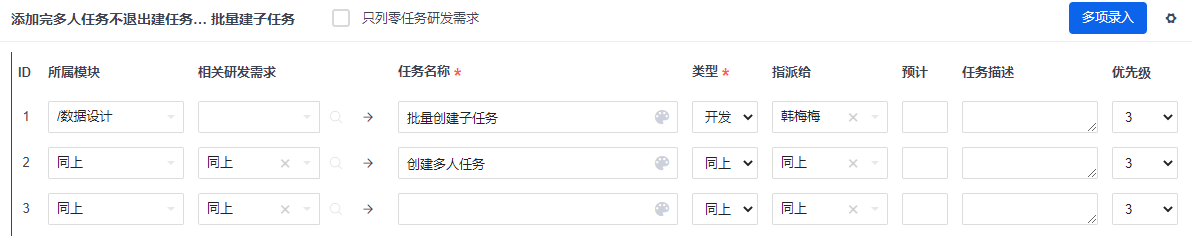

2.1 创建子任务

点击一个任务操作栏中的“子任务”按钮。

注意:

开源版只支持向下细分1级子任务,企业版及以上可以向下细分多级子任务。

多人任务不能再向下细分。

进入批量添加子任务页面。

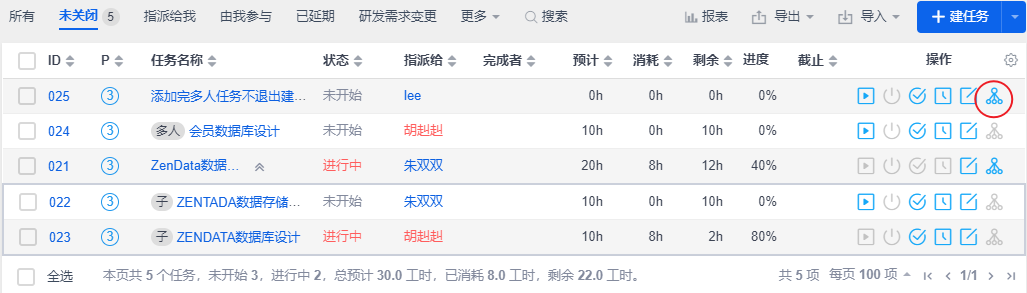

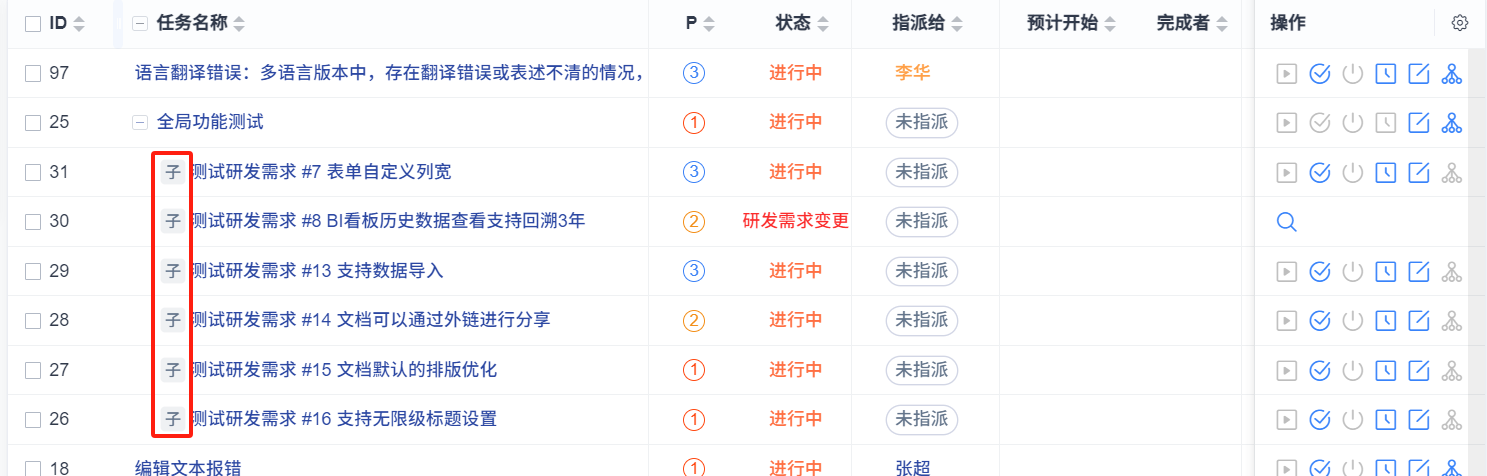

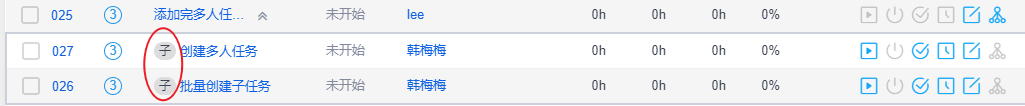

点击“保存”后,自动返回任务列表。可以看见名称后有“父”、“子任务”作为标识,独立任务没有标识。

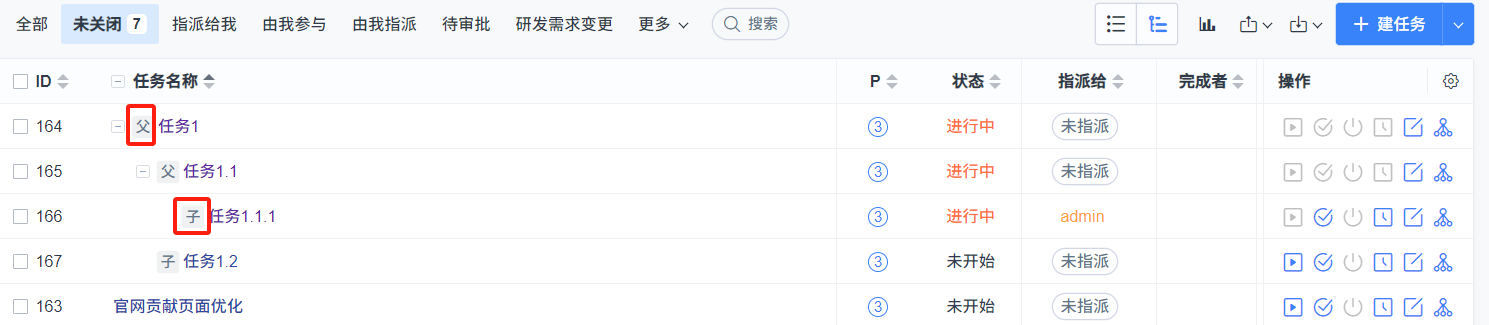

1. 任务下还有其他细分的子任务时,被称为父任务,展示“父”标识。

2. 任务下没有任何细分的子任务,自己就是最后一级时,被称为子任务,展示“子”标识。

注:

子任务的工时会自动计算到父任务下。子任务完成后,才能关闭父任务。

2.2 多人任务

点击“创建任务”,勾选“多人任务”。

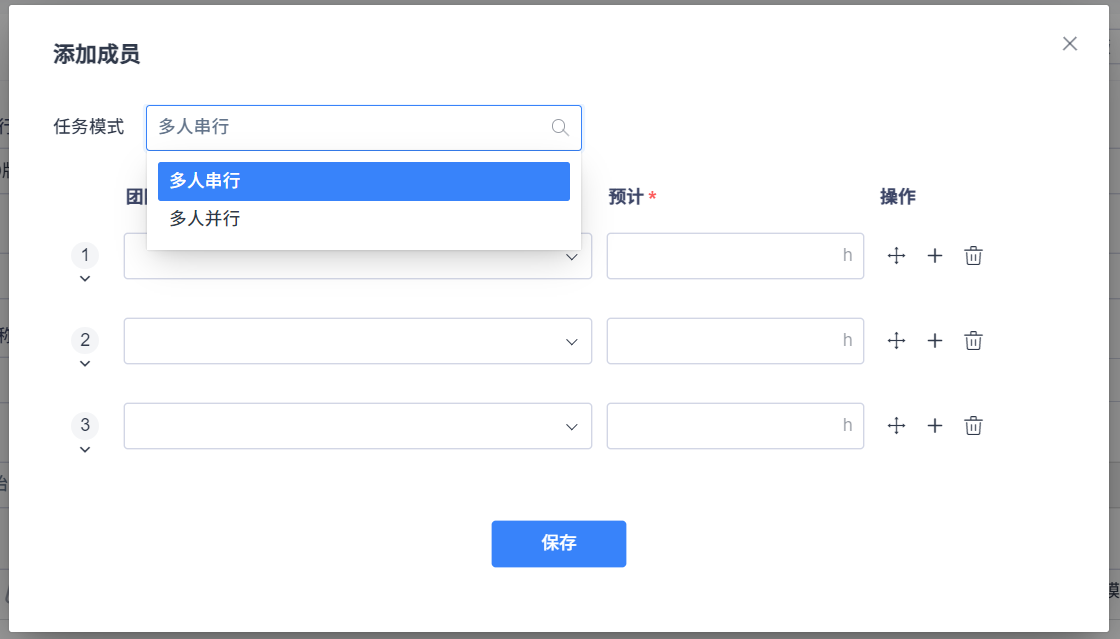

点击“团队”,在弹窗中选择用户,并填入预计工时。

注:多人任务,各个用户需按照成员在团队列表中的顺序进行任务。如:胡赳赳完成任务后,会自动指派给韩梅梅。

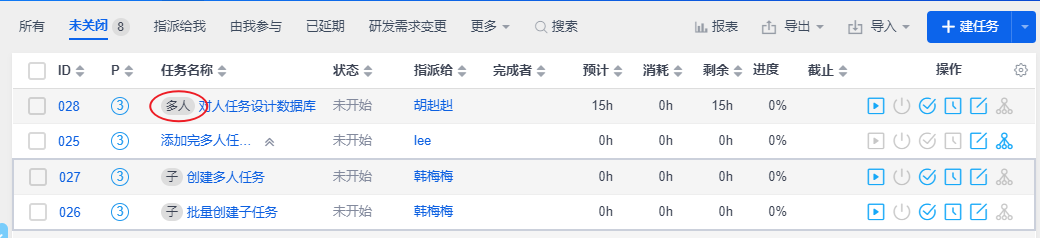

成功创建多人任务后,自动返回任务列表。可以看见多人任务名称前有个标识“多人”以区分与普通任务。

3. 导入和导出

项目中的Bug可以直接导入为任务。

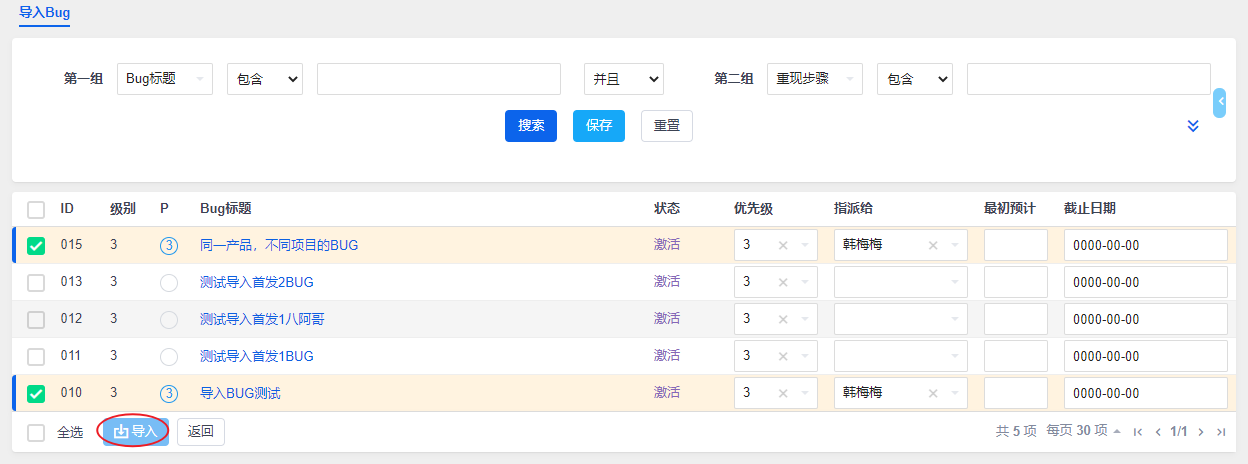

点击“导入Bug”,进入选择Bug页面,勾选需要导入的Bug。

注:同一产品的Bug都会被列出。

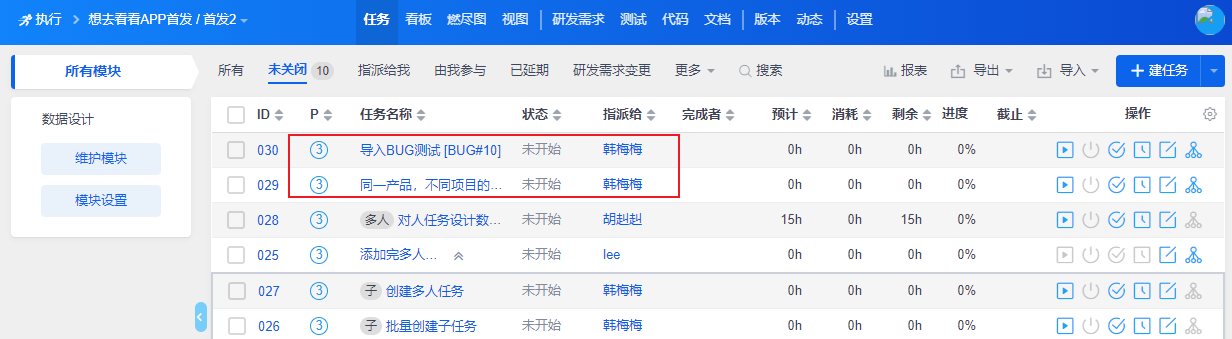

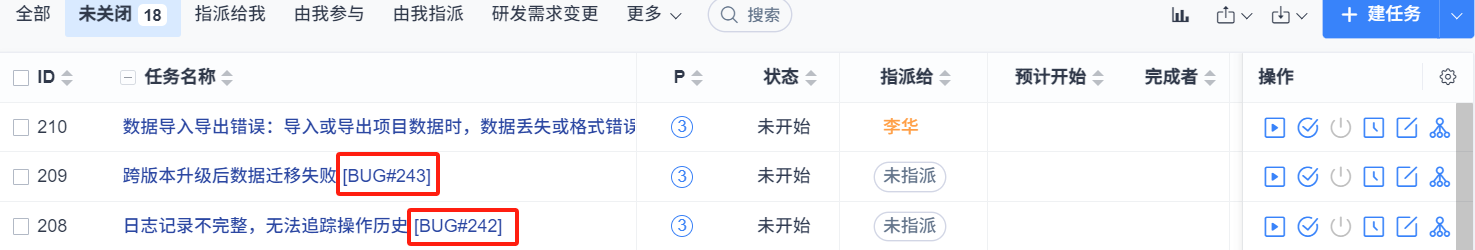

点击“导入”,进入“任务”列表。可以看到刚才选择导入的Bug已近被添加成为任务。

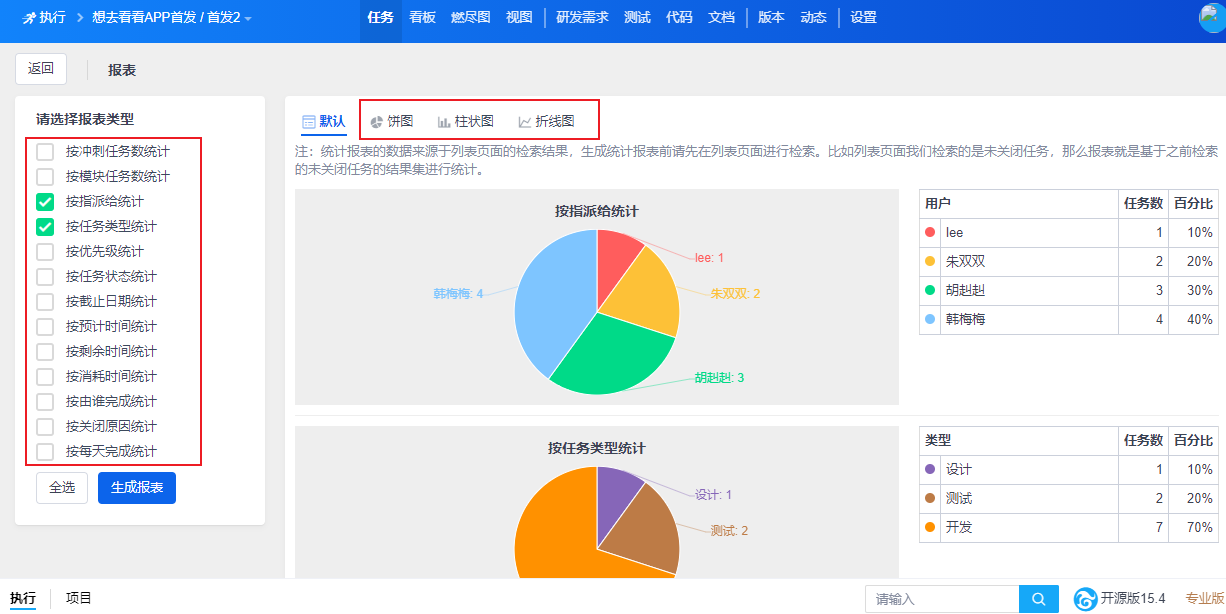

4. 报表

禅道中,可以以饼图、柱状图、以及折线图统计任务。勾选报表页面的左侧“报表类型”,点击“生成报表”即可在右侧查看相应的报表。
