1  15后新版本禅道的安装升级
2  15后新版本禅道的新增功能
3  15后新版本禅道的界面变化
4  15后新版本禅道的最简使用
5. 15后新版本禅道的基本使用
5.1  新手引导
5.2  全局添加
5.3  接口库
5.4  配置飞书内的禅道单点登录
6. 按照角色使用15后版本禅道
6.1. 管理员
6.1.1  维护组织部门
6.1.2  维护用户
6.1.3  维护权限
6.2. 项目集负责人
6.2.1  创建项目集
6.2.2  添加产品
6.2.3  创建项目
6.2.4  管理人员
6.2.5  添加干系人
6.3. 产品经理
6.3.1  创建产品
6.3.2  维护模块
6.3.3  产品多分支/平台管理
6.3.4  维护计划
6.3.5  维护需求
6.3.6  需求的评审
6.3.7  创建发布
6.3.8  跟踪进度
6.4. 项目经理
6.4.1  维护项目和执行
6.4.2  维护团队
6.4.3  关联需求
6.4.4  分解任务
6.4.5  跟踪进度
6.4.6  瀑布项目的使用
6.4.7  看板项目的使用
6.5. 研发人员
6.5.1  参加产品计划会议,分解任务
6.5.2  领取任务,并每天更新任务
6.5.3  创建版本,提交测试
6.5.4  确认Bug,解决Bug
6.5.5  执行的综合、需求、Bug、任务看板
6.6. 测试人员
6.6.1  撰写用例
6.6.2  执行用例
6.6.3  提交Bug
6.6.4  验证和关闭BUG
7. DevOps 功能
7.1  Git/SVN版本库管理和查看代码
7.2. 集成GitLab
7.2.1  集成GitLab,绑定用户,关联issue,进行构建
7.2.2  集成GitLab,提交合并请求
7.2.3  禅道中GitLab的权限
7.3  集成Jenkins,进行构建
7.4  集成SonarQube
8  通用看板功能
9. 后台设置
9.1  集成禅道客户端
9.2  模型
9.3  自定义
9.4. 通知
9.4.1  邮件
9.4.2  Webhook
9.4.3  浏览器
9.4.4  设置
9.5  插件
9.6  二次开发
9.7  系统
9.8  导入Jira数据
9.9  登记菜单和权限
10. 权限维护和访问控制
10.1  项目集的权限维护和访问控制
10.2  产品的权限维护和访问控制
10.3  项目的权限维护和访问控制
10.4  执行的权限维护和访问控制
10.5  项目和执行的访问控制和数据关系

15后新版本禅道的最简使用

2021-04-13 17:26:01
先知
26364
最后编辑:LuLu 于 2022-03-17 10:14:43
分享链接

本篇文档将给大家介绍15版本的最简使用流程。

  • 管理员维护用户
  • 创建项目集
  • 创建产品,提交需求
  • 创建项目,关联产品
  • 创建冲刺/迭代,关联需求,分解任务
  • 记录任务工时,解决Bug
  • 创建版本,创建发布

禅道的最简使用可以观看视频了解: https://www.zentao.net/zentaovideo/zentao-use-80557.html

一、管理员维护用户

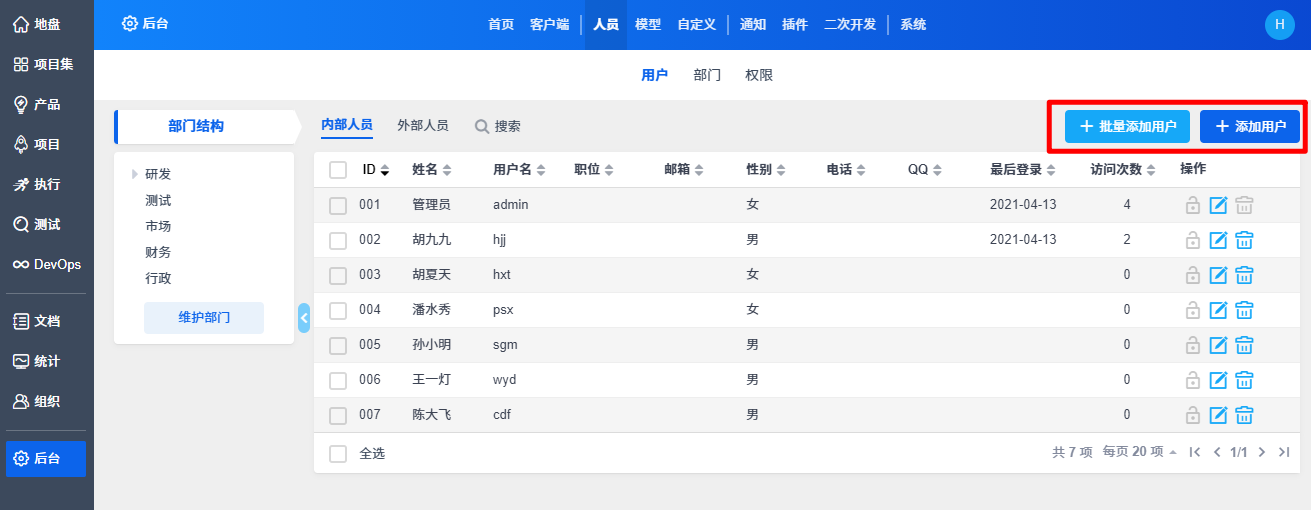

管理员在后台--人员--用户里添加用户,维护用户的所属部门结构,给用户分配权限。

15版本可以添加内部用户和外部用户,外部用户可用于干系人的维护。

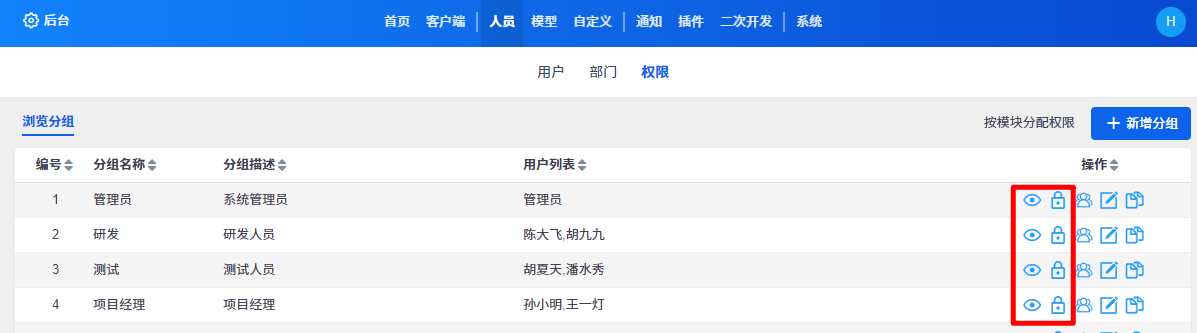

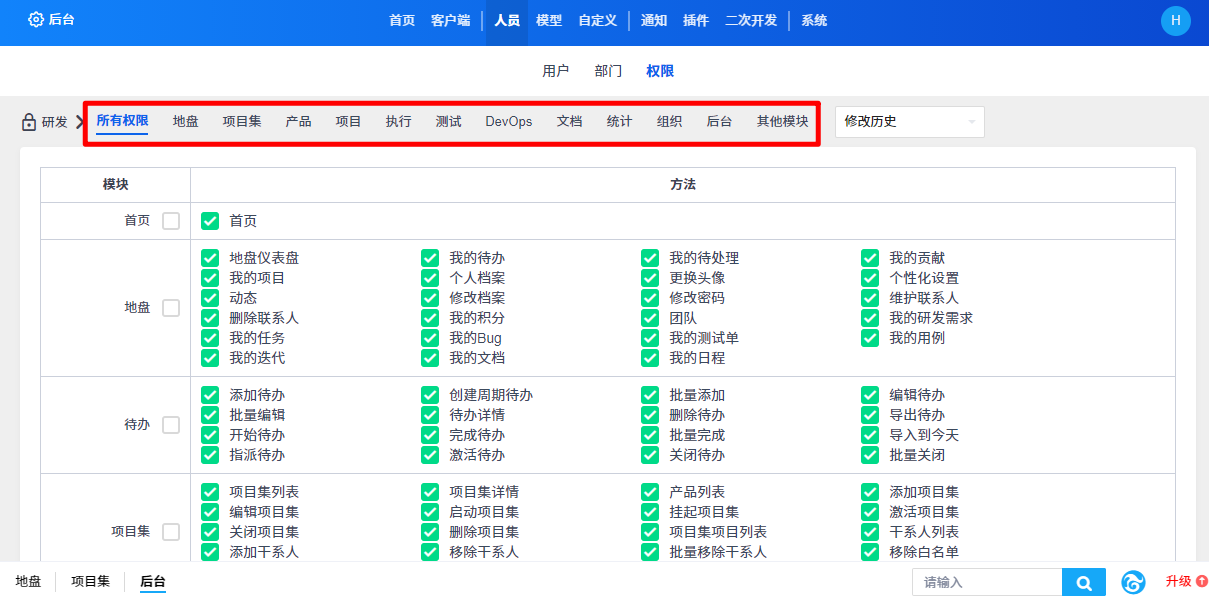

给用户分配权限:

勾选上需要分配的权限,点击保存即可。

二、创建项目集

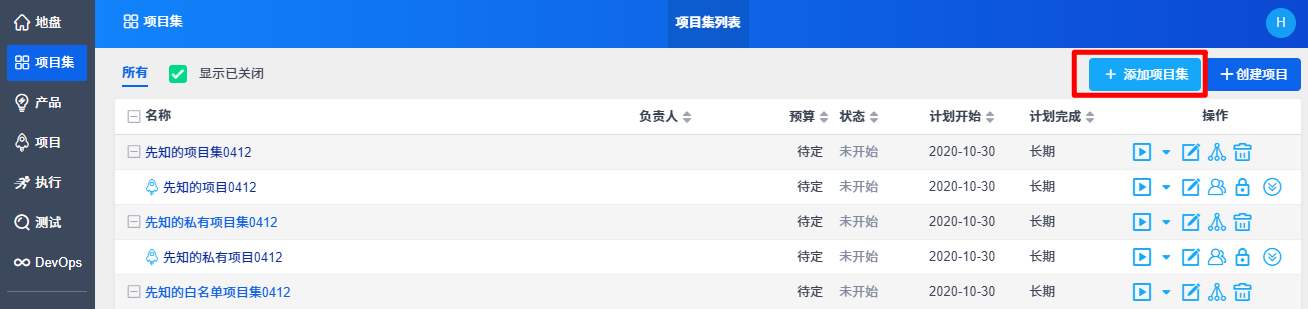

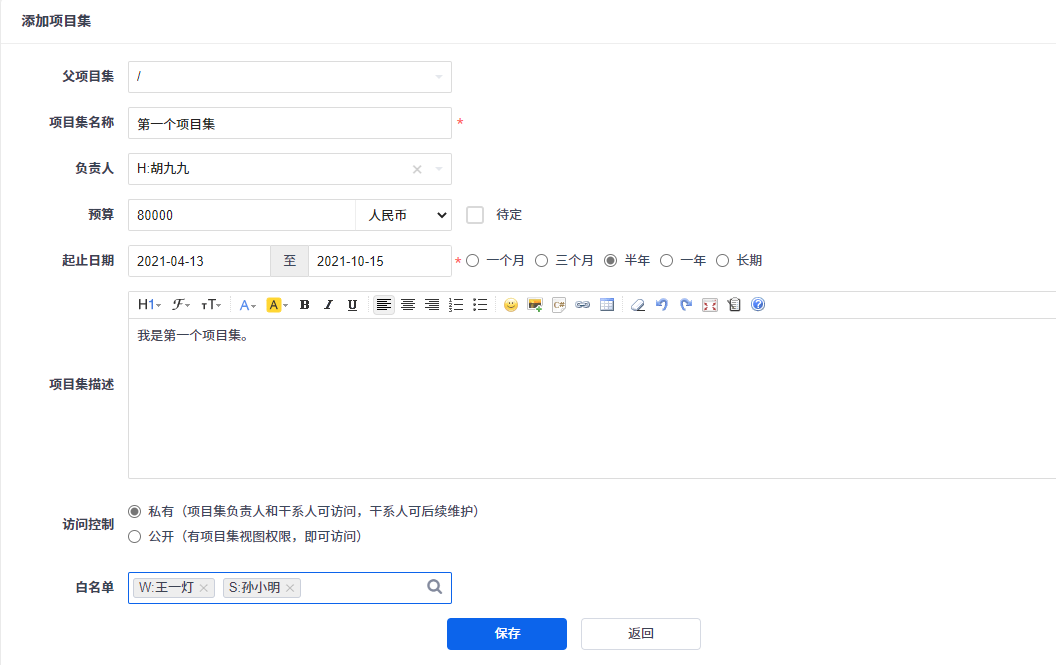

点击项目集列表右上角的添加项目集按钮,进入项目集添加的表单页。

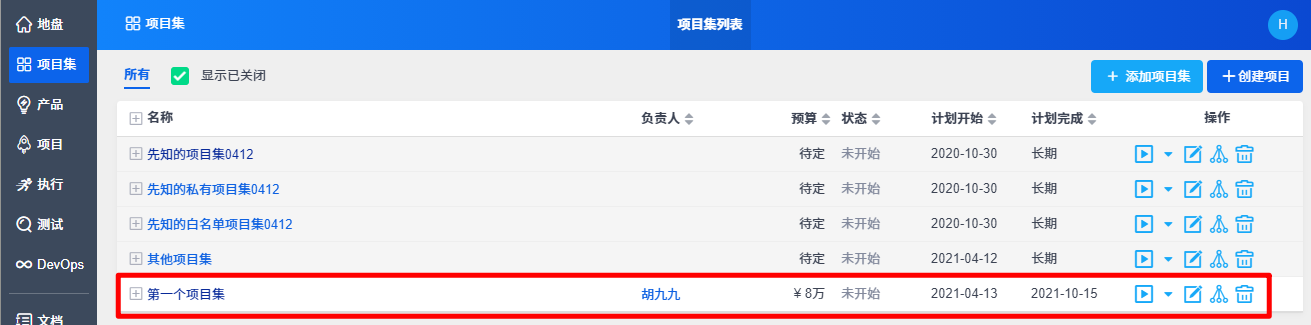

添加项目集的表单页:

项目集添加成功后:

三、创建产品,提交需求

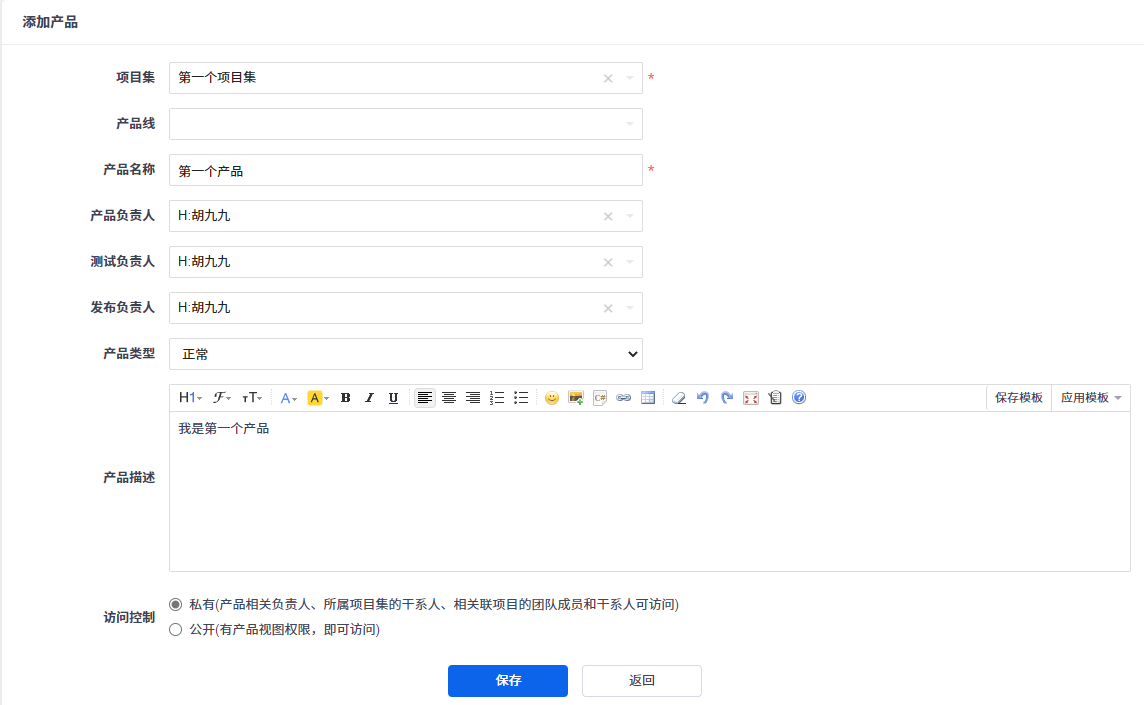

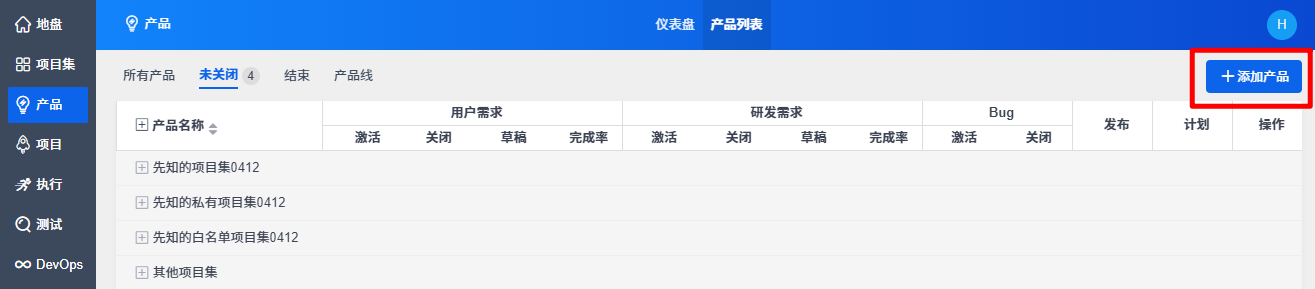

点击产品列表右上角的添加产品按钮,进入产品添加页面。

产品添加页面:

产品添加成功后,就可以开始添加需求了。

点击添加需求按钮,可以开始添加需求了。

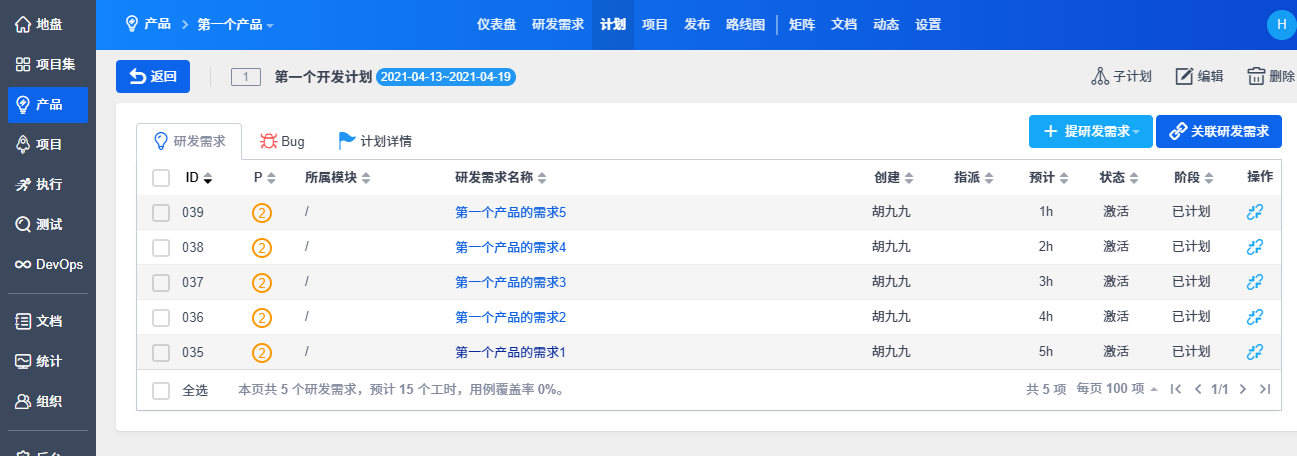

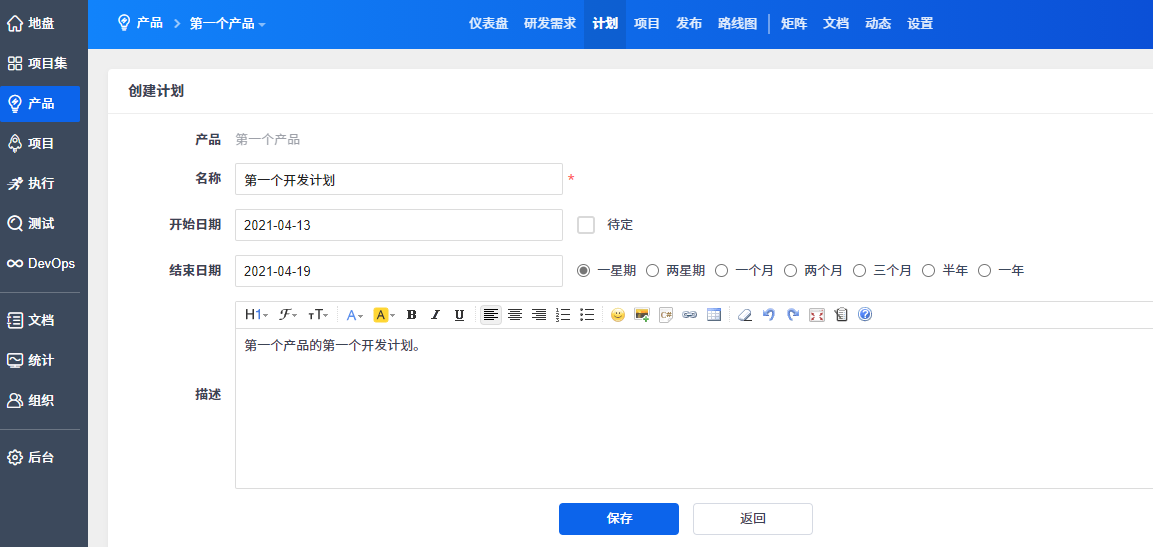

接下来,创建产品开发计划,关联要开发的需求。

计划关联需求成功后:

四、创建项目,关联产品

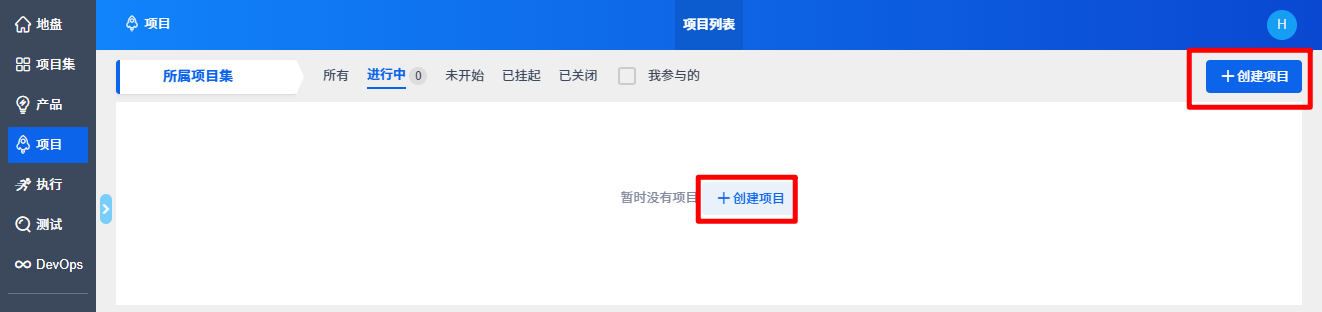

点击项目列表页的创建项目按钮,即可添加项目。

创建项目,可以选择所属项目集,关联该项目集下的产品和计划。

创建项目时,如果不选择所属项目集,那么系统会默认创建与项目同名的产品并关联该项目。

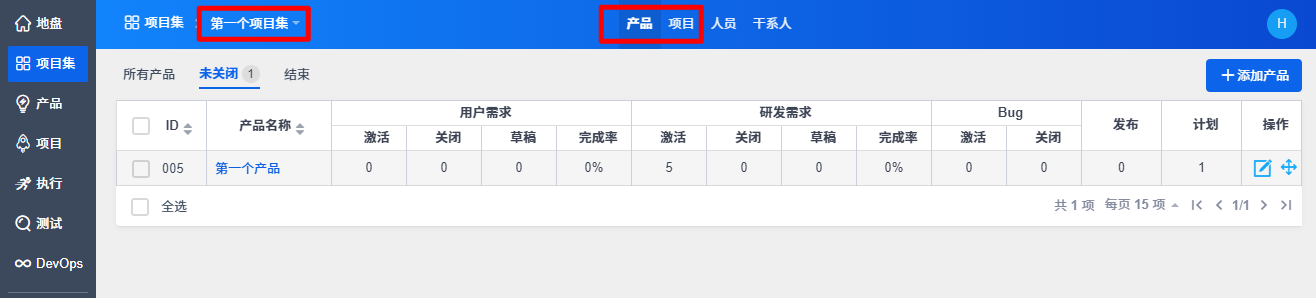

项目创建成功后,可以通过项目所属项目集来查看项目、产品、项目集的关联关系。

五、创建冲刺/迭代,关联需求,分解任务

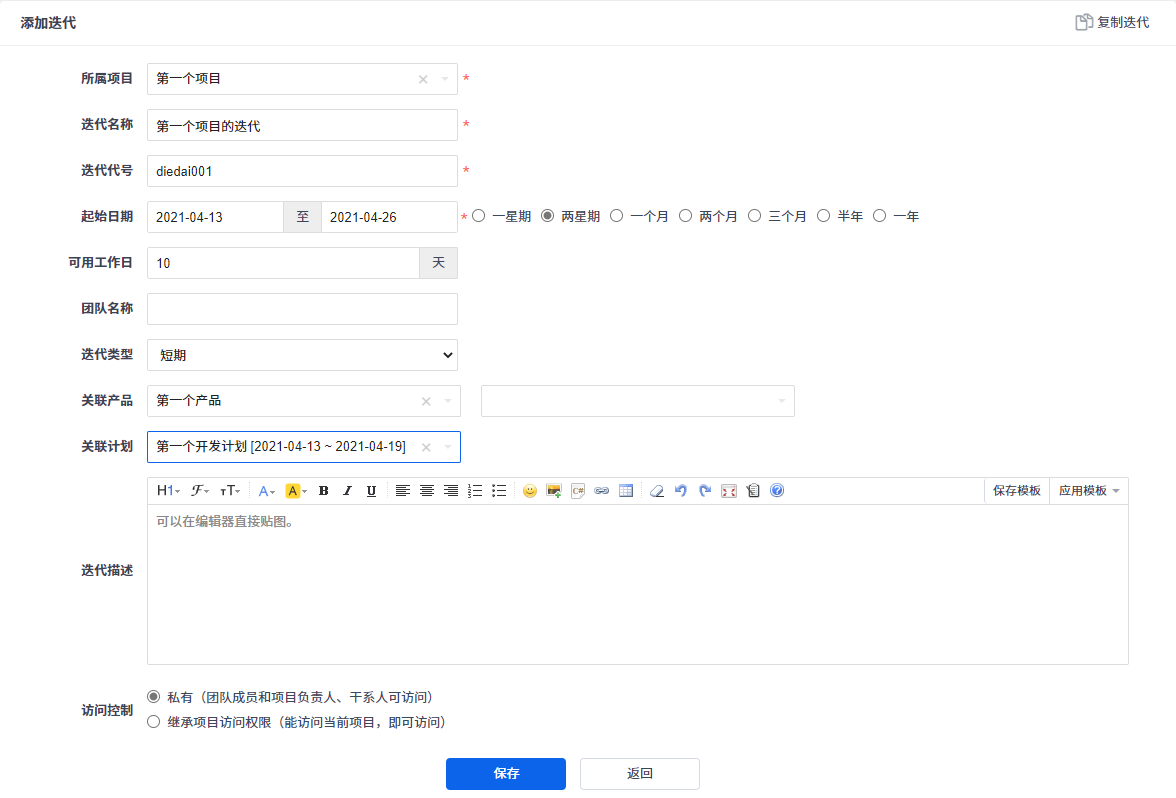

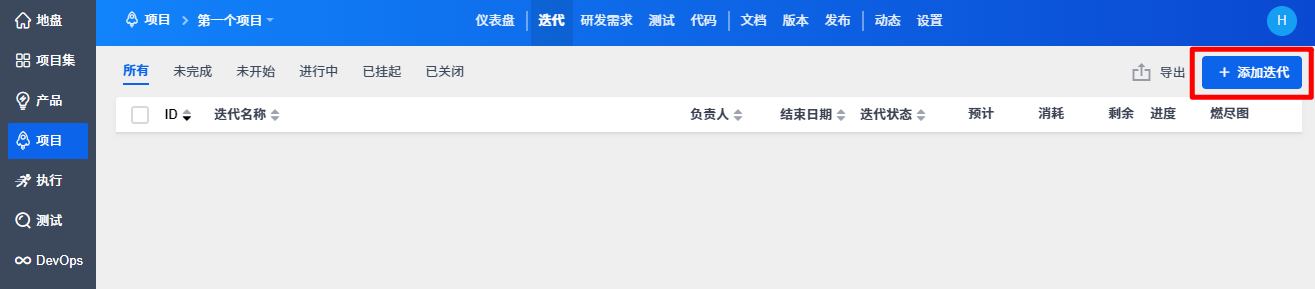

在项目--冲刺/迭代页面,点击右上角的添加迭代按钮,即可进入添加冲刺/迭代的页面。

添加冲刺/迭代时,可以关联所属项目关联的产品。

关联了产品计划后,可以把计划里的需求关联到冲刺/迭代里。

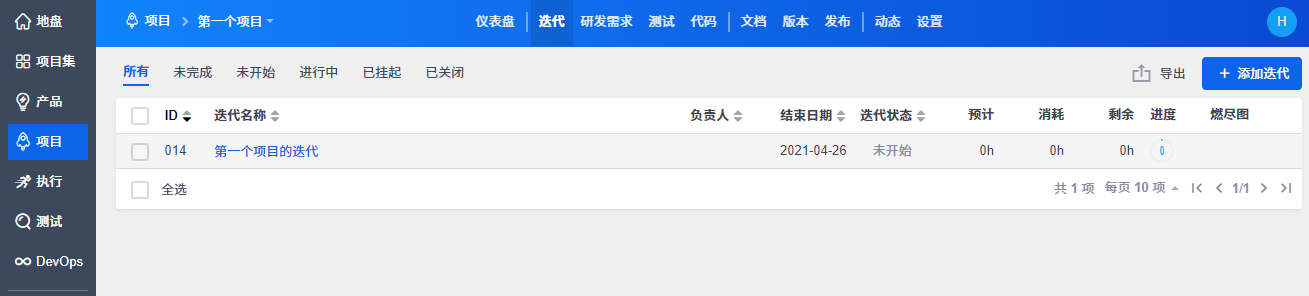

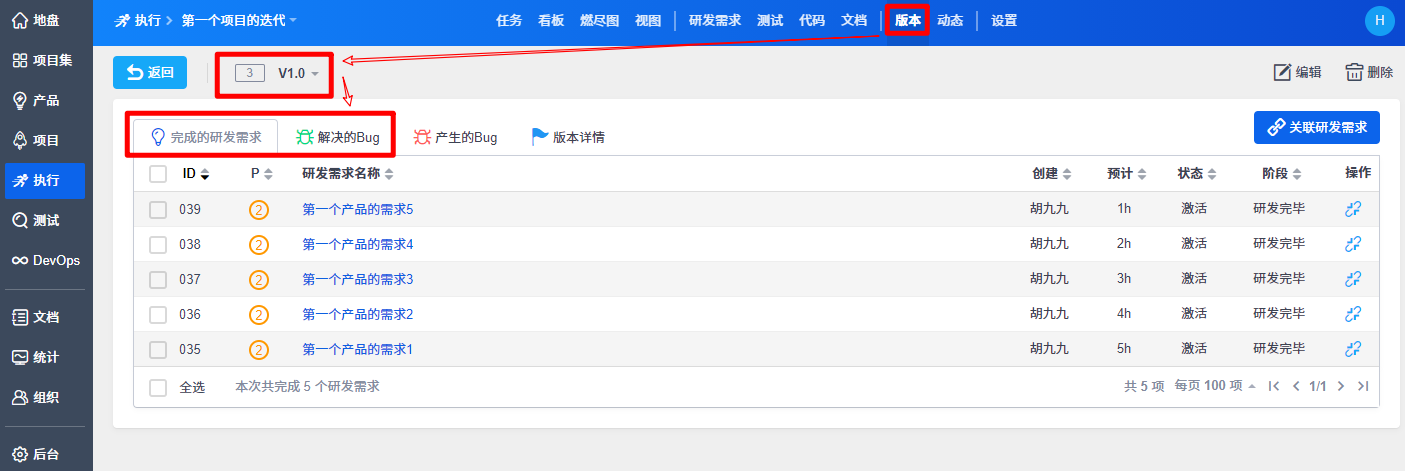

冲刺/迭代创建成功后:

点击冲刺/迭代名称,进入执行视图下的冲刺/迭代。

先维护团队:

接下来需要对需求分解任务。

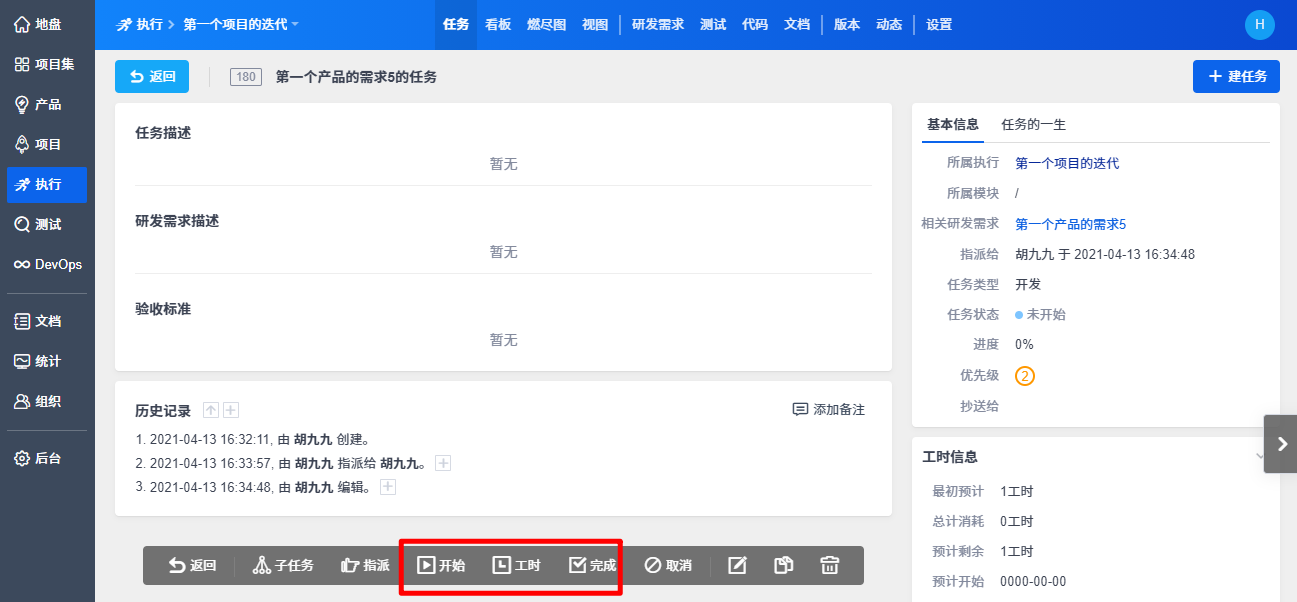

任务分解完成并指派给开发人员:

六、更新任务工时,解决Bug

开发团队开发任务,并在执行--任务里记录工时,完成任务。

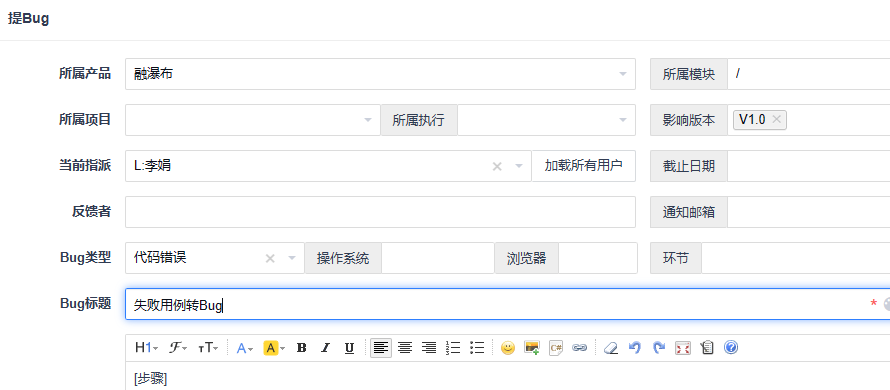

在测试--Bug下查看和确认Bug,解决Bug。

七、创建版本,创建发布

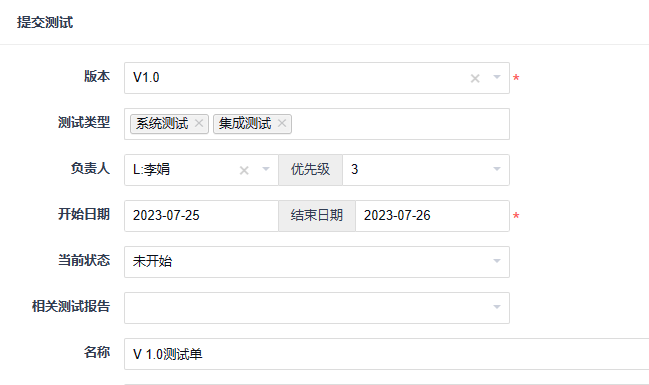

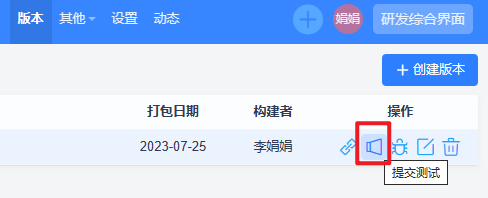

任务开发完成,Bug也解决了,在执行--版本下创建版本,关联已开发完成的需求和已解决的Bug,提交测试。

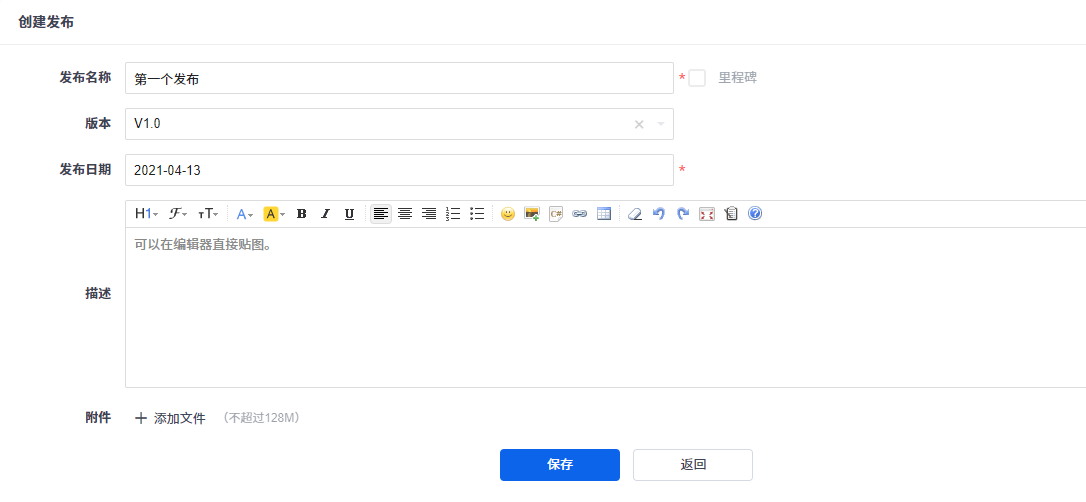

在执行--版本里,点击页面的创建版本按钮,即可创建版本。

创建版本页面:

创建版本后,关联已完成的需求和已解决的Bug。

这个版本通过测试后,就可以对外发布了。

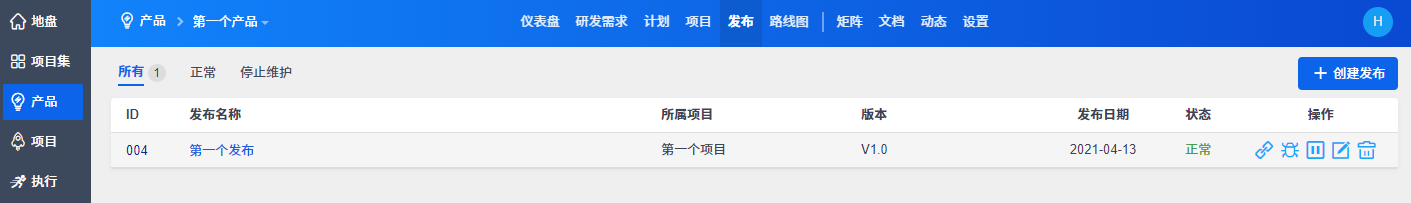

在产品--发布下创建发布,点击发布页面的创建发布,即可进入创建发布页面。

创建发布的时候,选择之前创建的版本,点击保存即可。

发布了一个版本的过程,也就是禅道最简的使用流程。

其中各模块里更多的功能使用,依旧可以参考禅道开源版的手册来使用。
禅道开源版使用手册: https://www.zentao.net/book/zentaopmshelp.html

评论列表
wll 2022-04-16 16:37:43
1、项目集是必须要维护的吗,我直接维护了产品线,产品,没有维护项目集,是否影响产品模块功能的使用/2、我是管理员账号,维护了一条项目,但是项目列表没有编辑项目信息入口。我检查了下权限都是配置的了,这块怎么操作;
禅道-阿龙 2022-04-18 08:32:03 回复
1、不影响产品的使用。如果产品没有选择项目集,默认属于顶层项目集,关联顶层项目集下的项目就可以;
2、普通管理员账号也受权限的控制,需要检查下该用户是否有编辑项目的权限,分配权限后用户重新登陆生效;
3、添加QQ:2468103332,进技术交流群方便讨论问题。
2022-03-28 14:53:37
研发需求不能跨阶段拖动,比如想从开发阶段拖到测试阶段,还得重新建立一个测试类型的任务才能拖动
金凯 2022-03-28 15:48:09 回复
您好,您可以在开发和测试阶段都关联下这个需求
2022-03-28 16:04:50 回复
创建研发需求时并没有需要关联开发阶段和测试阶段的选项。目前我是通过对这个研发需求重新创建一个测试类型的任务,然后移动这个任务才能间接将研发需求从开发阶段移动到下个阶段-测试阶段(在研发需求看板)。现在过程有点繁琐,想了解一下,是否能直接在看板上操作需求,从上一个阶段拖动到下一个阶段。
禅道-阿龙 2022-03-28 17:00:31 回复
执行研发看板中的需求的所处阶段是可以自动变更的,这里不需要手动拖动(该需求拆解的测试任务开始或者完成后,需求的所处阶段可以自动变动测试阶段);也可以手动编辑需求的所处阶段为测试。
晴泪 2022-03-22 21:20:25
你好,请问一下第5步中分解任务的研发需求是前面提的还是临时提的?
cuiping 2022-03-23 08:41:02 回复
这里没有明确的要求是什么时间提出,可以是本期迭代需要完成的需求进行分解任务,也可以是本期迭代新加一个临时性紧急需求来分解任务。
晴泪 2022-03-23 11:22:26 回复
迭代里边的需求是 第三步、创建产品,提交需求 里边提的吗
张彩玲 2022-03-23 13:09:50 回复
是的,需求都是在产品下进行统一管理的。
晴泪 2022-03-23 13:13:32 回复
我在第三步里边创建了产品,提交了需求,但在第五步任务分解需求那里显示没有需求,也关联不上
张彩玲 2022-03-23 13:19:26 回复
创建迭代的时候要关联产品和计划。
晴泪 2022-03-23 19:51:25 回复
好的,谢谢,我发现是我只前没有关联好
吴迪 2022-02-23 20:19:25
我看最后一个步骤“七”是创建版本。这个版本是什么概念?提测的版本?发布的版本?
创建测试单时,需要选择一个版本。这个版本测试完成了,发布的时候为什么还要创建一个版本?
马超 2022-02-24 09:13:57 回复
步骤“七”中创建版本可以理解为测试版本,当我们在执行完成一些需求之后就可以创建一个版本,关联需要测试的需求,提交测试,测试可能产生bug,等到又完成一些需求之后,再次创建一个版本,关联需要测试需求和bug,进行下一轮的测试。经过多轮测试之后,达到贵公司发布的标准,然后在产品-发布页面创建发布,关联最终通过测试版本,进行发布。
猫猫 2022-02-07 14:00:50
项目集、产品、项目、计划、迭代、版本 这几个的关系是什么
禅道 - 闫敏 2022-02-07 15:19:19 回复
15版本禅道最简使用流程
1、先创建一个项目集信息,项目集可以按照公司业务线划分,例如AB业务, AB业务项目集是隔离的, 后续的产品、项目数据不可交织关联
2、创建产品,产品归并到A项目集,产品人员与客户沟通,整理可以直接用于研发的需求录入到产品-需求中,然后到产品-计划页面创建计划关联要做的需求。
3、创建项目,项目归并到A项目集,在项目-迭代新建第一期迭代,迭代关联产品计划,获取开发需求。
4、迭代-团队维护参与人员,,然后迭代-需求分解任务指派给相应的人员,开发任务完成后创建版本,关联要测试的需求和bug,提交测试部门测试。

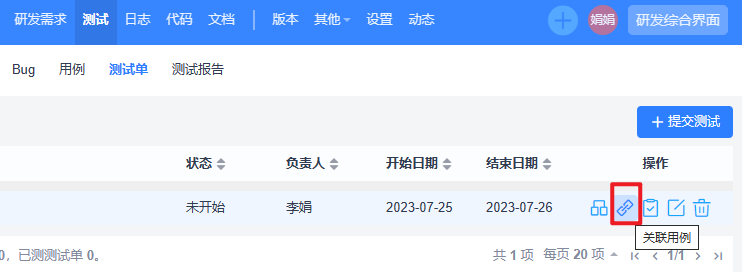

5、提交版本会生成测试单,在测试单中关联要执行的用例执行。
6、测试通过后到 产品-发布 页面 进行发布(发布上线或者交付给客户)。
7、也可以看下文档:https://www.zentao.net/book/extra/473.html
哈哈 2021-11-17 10:56:57
文档模块对应的文档在哪里添加?
禅道-阿龙 2021-11-17 13:36:31 回复
产品和项目都会在文档下形成产品库和项目库,也可以添加自定义库后添加文档。
可米杨 2021-11-16 14:59:05
请问,一个产品计划对应一个冲刺/迭代,还是可以对应多个冲刺/迭代?
禅道 - 闫敏 2021-11-16 15:23:36 回复
可以的 产品 与迭代是 多对多的关联关系呢
hong 2021-09-06 22:32:16
请问可以在项目中定义项目标签么?比如战略型,一般型等等。
王林 2021-09-07 09:02:48 回复
企业版有自定义工作流功能,可以自定义内置流程中的字段,需要的话可以联系页面上方QQ咨询试用下
yyc 2021-08-19 15:40:55
如何自定义导航栏和菜单
王林 2021-08-19 17:47:08 回复
新版本目前不支持自定义导航栏了。可以通过权限控制下试试
qhl 2021-08-11 15:33:15
产品需求选择评审通过后,需求状态还是草稿,没有变成激活,要怎么才能激活需求
张玉洁 2021-08-11 17:13:58 回复
新版本中添加了多人评审功能,查看需求详情页面右侧,看一下是否添加了多个评审人员,这些用户都评审通过后会变为激活。
