项目汇报怎么讲,才能让领导看见你的价值?
原创本篇目录
最近和几位高管朋友聊天,大家都有同一个感受:现在很多项目经理做项目汇报,模板痕迹、AI的修饰痕迹过重,脱离真实业务场景。整体逻辑生硬混乱,有用的价值不提及,琐碎的细节又太多,完全达不到汇报的目的。
你们有没有在项目汇报时被打断的经历?
其实被打断无外乎两种原因:要么汇报的过程中一味堆砌技术术语,管理层感知不到价值;要么只讲完成了哪些功能,做出了什么结果,却回避过程中的风险和问题,试图掩盖项目背后的管理问题。

想要做好好项目汇报,一定要守住一个核心原则:不要试图证明项目做得多么完美。
一、为什么你的项目汇报总被打断?

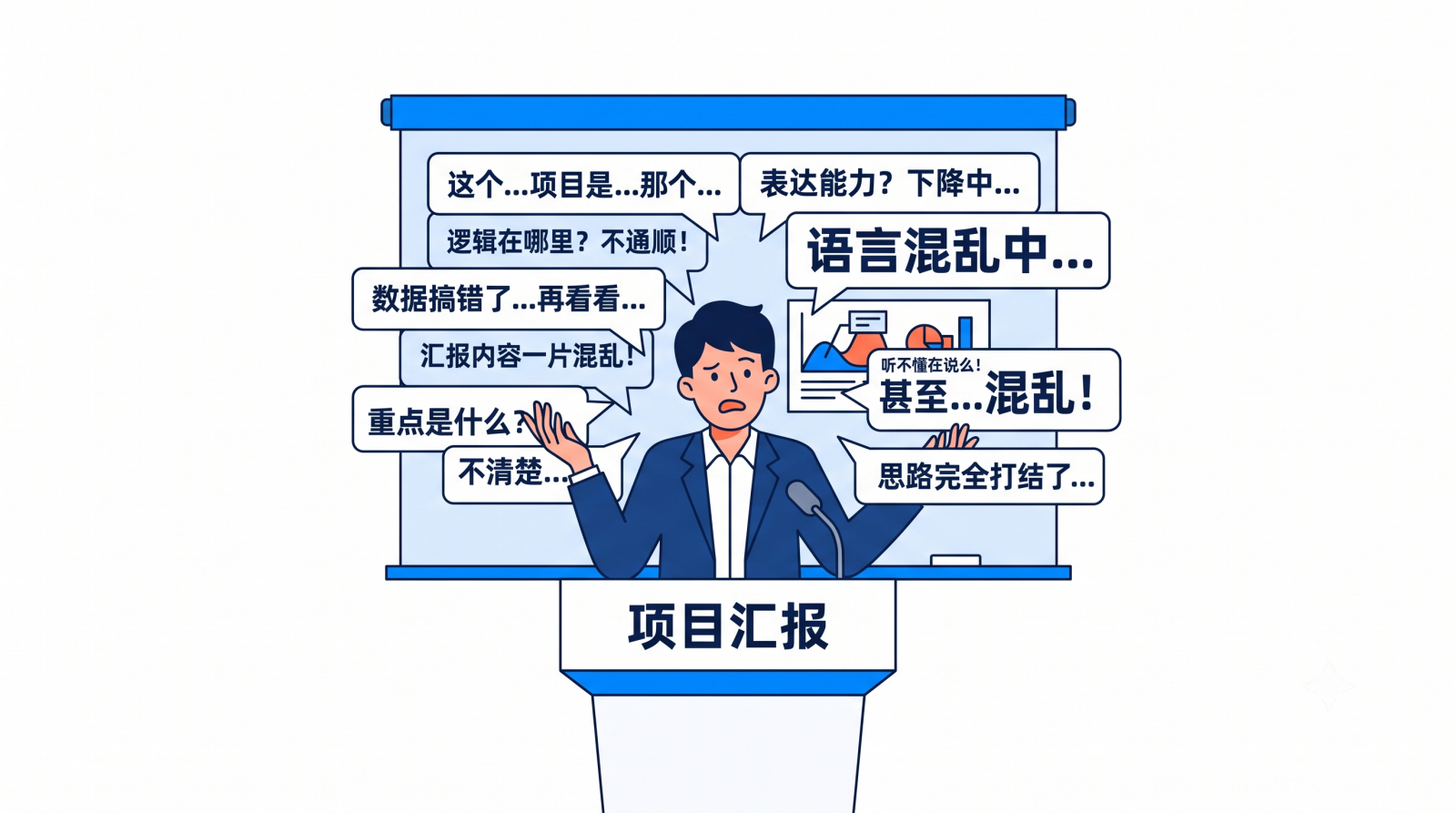

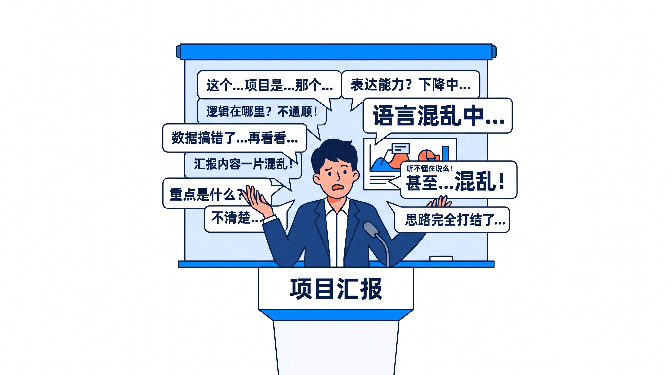

很多人的汇报逻辑是有问题的。
一是逻辑混乱,内容堆砌。不分主次,单纯罗列项目日常工作,这种方式无法让聆听者快速地掌握项目整体进度与核心问题。
二是重点不清,本末倒置。很多人日常很能聊天,项目汇报时也总是在铺垫基础背景和琐碎地细节,倒是值得注意的进度问题、风险问题还有阶段性的成果等关键内容则是一笔带过。
三是重过程,轻结果。只陈述执行动作,不说明当前项目的落地效果以及问题、优化方案。
四是只会提问题,不会提诉求。项目执行中存在问题,那么你在做项目汇报的时候,就不能只是简单描述。这需要明确哪些事项要由管理层做决策,或做资源协调,不然问题会长期悬置,无法解决。
不管做周度、月度项目汇报还是其他阶段性的复盘,请记清我总结的这个经验:汇报的所有内容都要围绕项目目标展开,要讲真实的进度,讲落地中的问题,最后还要落实问题如何解决。
二、项目汇报怎样做才亮眼?
最基本的要求是,先别急着让AI生成项目汇报。当然,也可以把我下面的这几个步骤总结一下喂给AI。
1.规范项目汇报的基础信息

汇报开篇,我们先明确项目的基础信息:项目名称及所属业务线,如果是多项目并行的话需要特别标注出来;明确此次汇报覆盖的起止时间、汇报人及所属部门;标注正式的汇报日期,便于后期项目归档与溯源复盘。

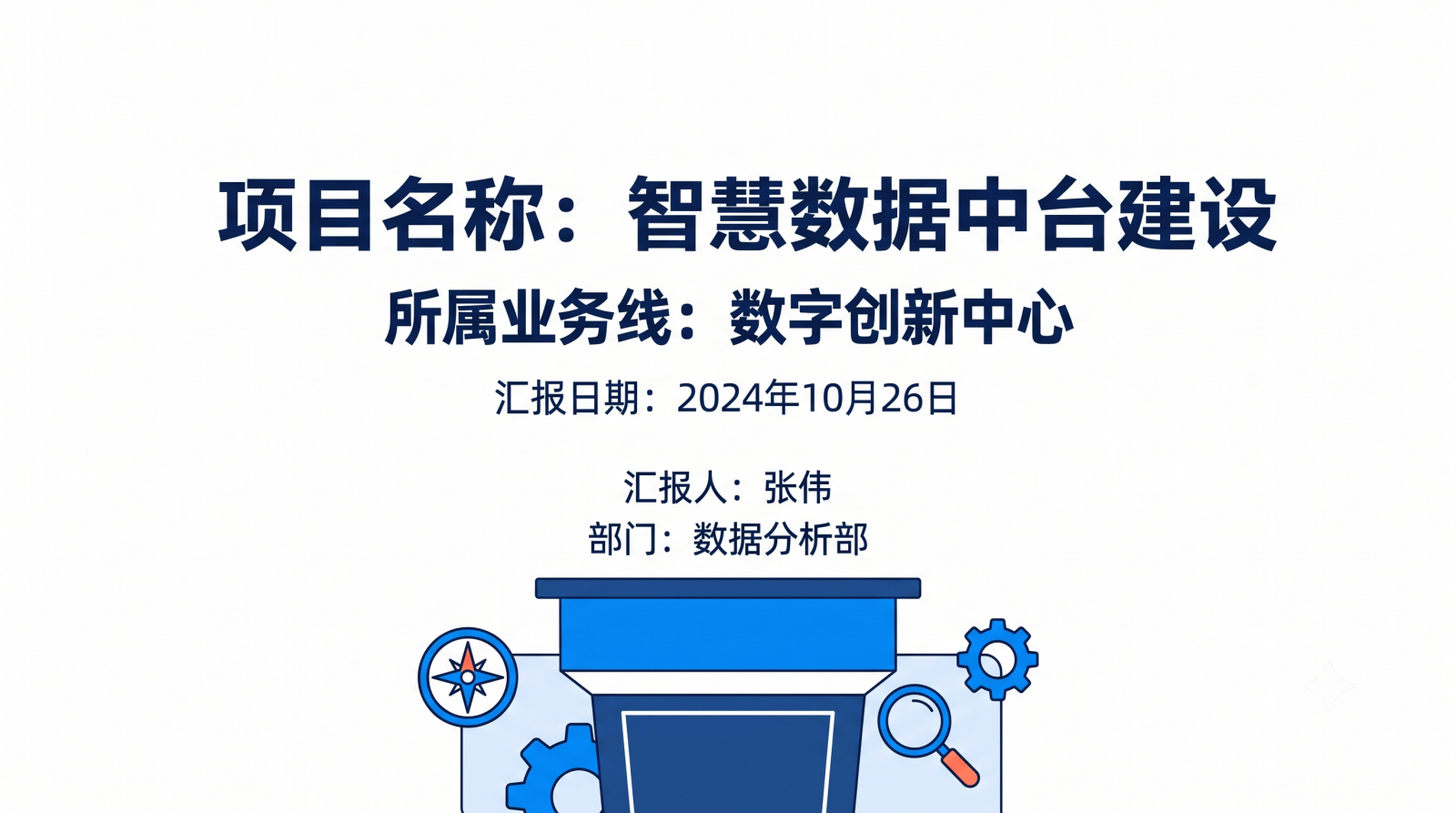

再回答:我们启动这个项目,到底要解决什么业务痛点?例如本次集成项目,主要打通多套异构业务系统,减少跨系统人工录入、核对成本,提升业务处理效率。
然后界定项目范围:做什么、不做什么。项目范围很容易在过程中失控,比如执行中不断冒出新增需求,如果没有明确的基线,很容易透支资源。在汇报中,我们要明确基线范围,区分这次迭代交付的内容和后续的待办计划,把范围变更记录纳入项目事实。
当然,常规周期性的汇报不用重复这套流程。如果是新项目或面向高层的专项汇报,一两句话简要说明即可。
2.汇报项目整体进展
其实项目汇报,就是管理者了解项目是否按既定计划推进的一个渠道。在汇报过程中,可以对标原有项目计划对比当前的进度,让管理者了解项目状态。
我一般会建议从三个方面分层汇报。

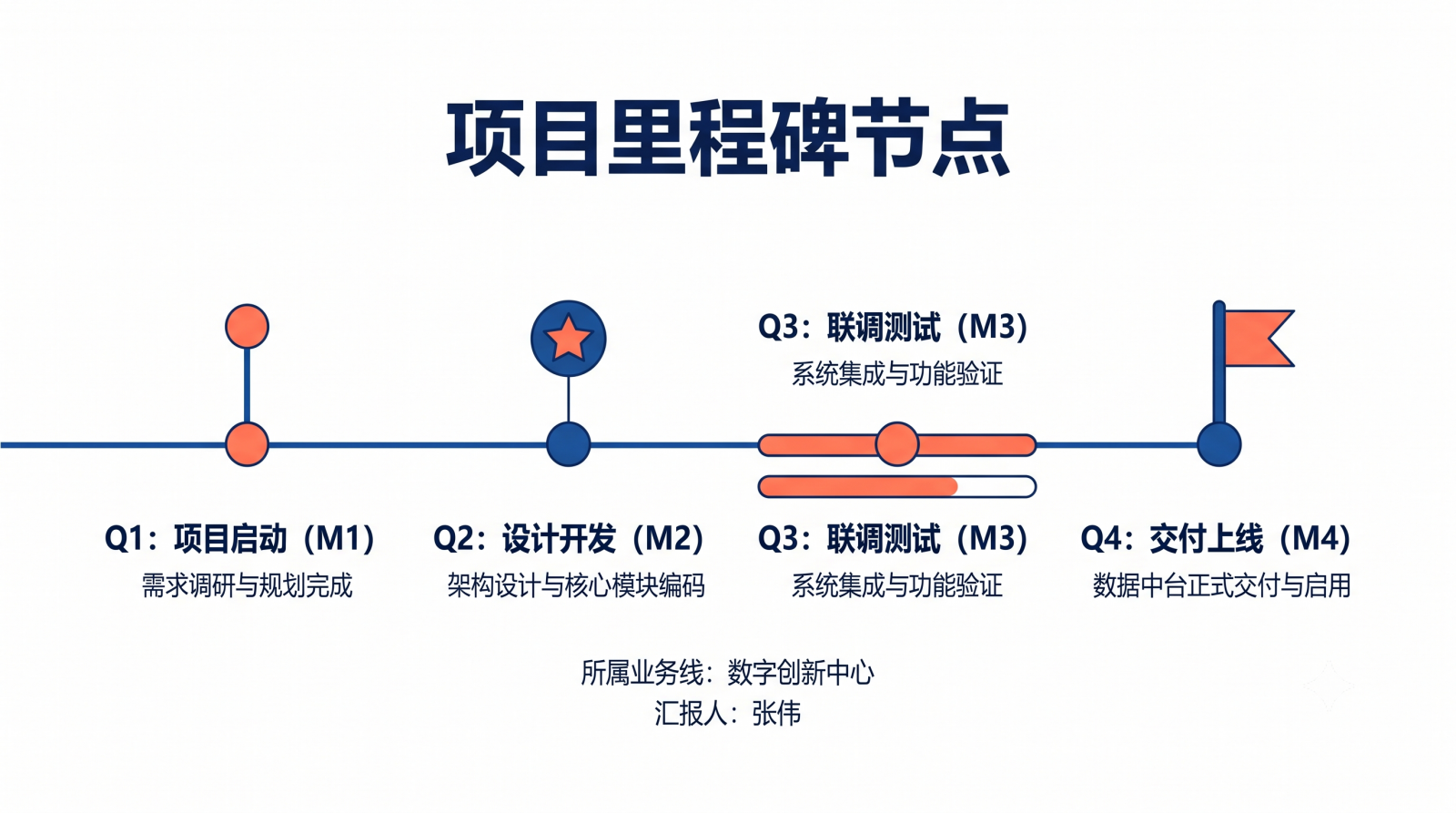

首先对比里程碑。对照项目的既定阶段目标与关键节点,汇报完成情况,如实地标注按期完成、滞后完成以及未完成的节点。

再明确项目进度。有的项目进度、质量完全符合计划;有的项目进度滞后,偏差大概五天左右,整体问题可控,可以通过部内的工作调整追平进度;还有的项目已经滞后了一个月,在质量、资源上存在某些问题,大概率影响最终交付,此时这种状态的项目就需要上级介入决策、调配资源。
最后从进度、质量、成本、人力、技术等多个角度说明项目整体情况,明确项目的客观约束条件。
任何项目都不是在理想环境下推进的。像人力预算、项目排期、现有的业务压力等等,这些都是项目的客观约束。在做项目汇报时,可以如实呈现,帮助管理者理解项目难易程度。比如部分存量系统文档缺失,接口无标准化返回,联调阶段需要大量逆向验证;外部合作方迭代节奏不受我方管控,关键节点存在依赖风险等等。
3.客观呈现成果与问题
明确整体进度后,就要关注当前周期的工作,做整体数据复盘。
第一步要将上期汇报后的事项闭环。核对上一次汇报的决策事项及任务,统计总任务数、已完成的任务数量以及进行中、未完成的任务数。如有未完成的事项,需要说明原因及后续计划。
第二步要量化当期成果。这里要拿不同项目的关键数据,业务类项目重点展示用户故事点、功能落地数量;研发类项目可以用工期效率、测试达标率等等。

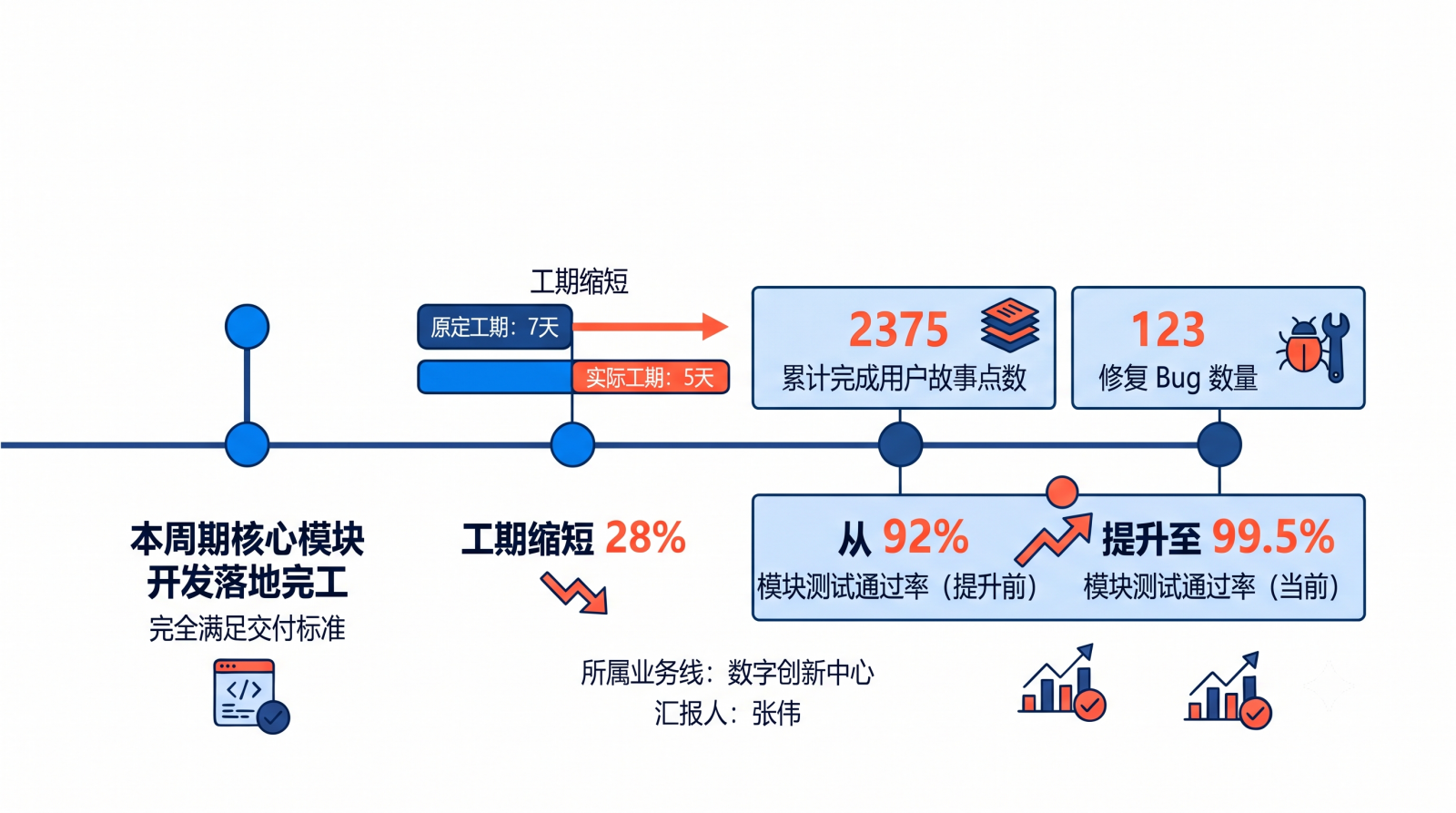

举个例子:本周期完成核心模块开发,原定工期7天,实际5天落地完工,工期缩短28%;累计完成用户故事点数2375个,修复Bug 123个,模块测试通过率从92%提升至99.5%,完全满足交付标准。

接下来要梳理现存的问题,明确影响范围。比如:累计出现各类卡点6项,其中内部执行问题2项、外部协同及资源问题4项,外部问题占比67%,是当前项目推进的主要阻碍。
在汇报中为了承接管理者的定向提问,我们也可以提前准备一些具体的项目数据,一是周期进度数据、Bug分类统计数据等等;二是问题触发频次、单次影响时长以及备选优化方案等数据;三是项目落地中的测试报告、协同方案等,以备不时之需。
4.输出计划,明确资源诉求
完整的汇报既要复盘过往数据,也要明确项目接下来的推进计划以及需要的项目资源。
制定后续计划时,必须明确执行人、时间节点、预期成果,计划周期不宜过长、内容不宜空泛,具体可以参考这个示例:
紧急核心任务:10月15日前,完成全模块全覆盖测试,清零现存20项疑难Bug,将整体Bug修复率提升至100%,测试通过率维持99.5%以上,保障下一阶段交付工作顺利启动。 常规任务:完成3轮流程校验,将跨部门对接延误率降低80%。

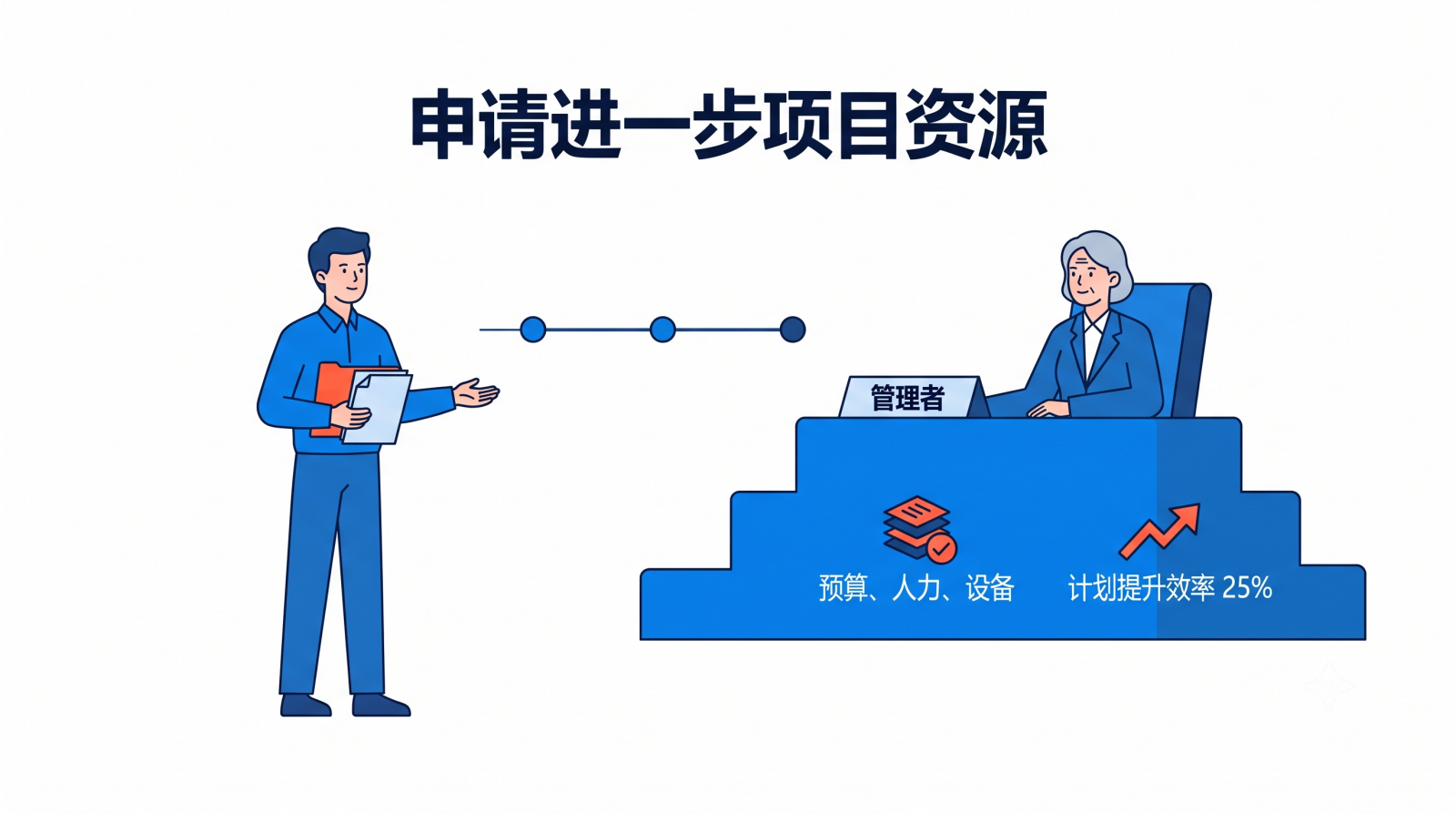

同步完计划后,我们还要明确需要管理者决策、协调、支持的具体事项,让行动项更具体。

5.加分小细节
最后再分享一些汇报时的小技巧,可以从细节处让管理者对你的汇报内容感知更清晰。

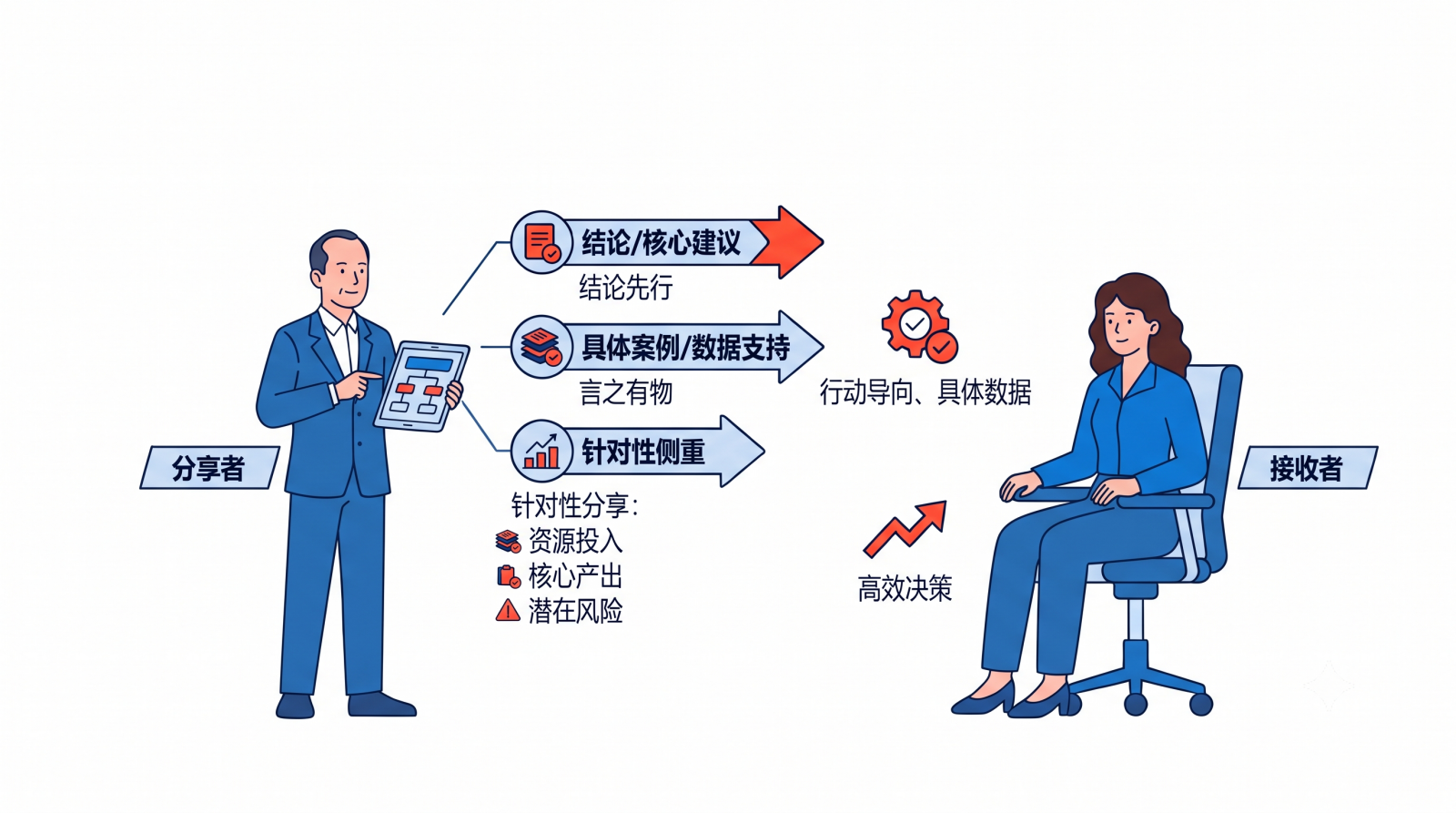

结论先行。不管是做书面汇报还是做口头汇报,都可以先将项目的数据结论呈现出来,再逐层展开细节。这能让管理者第一时间看到明确的数据。
还有很多项目经理在做汇报的时候,会习惯性地说一些模棱两可的词汇,比如基本顺利、整体良好、差不多等等,这种方式在实际汇报时很不做好,会让人感受到汇报人言之无物。

另外,向不同的人汇报,可以做不同的内容分享侧重。比如团队内部汇报可以更关注执行中的过程数据;对高层汇报可以关注进度和风险等问题;对不同部门的团队汇报,可以关注协同效率和分工问题等等,按需调整内容的侧重点,这样的汇报更有效率。
项目汇报和一些职场中的形式主义操作还不一样,这一定是项目管理者的基本功。清晰有逻辑的项目汇报能力,在管理工作中才是真正的加分项。
最后给大家整理了一份可以直接拿来即用的项目汇报模板,如果大家有需要,可以备注“项目汇报”领取。

2026-09-11 16:42:08
17

春哥

精品资料包
1V1产品演示
免费试用增强功能
专属顾问答疑支持
