研发项目管理工具的度量怎么不跑偏?3类度量指标清单

原创
研发效能
2026-10-22 13:54:55
11
摘要:研发度量越做越虚、交付效率不升反降?很多团队把工时、任务完成率这类虚荣指标当作考核依据,导致团队行为变形。真正有效的效能管理度量要怎么做?

为什么很多研发团队在上线研发项目管理工具、搭建度量体系时,报表上的数据越来越好看,业务交付反而越来越慢?

谷歌旗下DORA团队在《2024年DevOps现状报告》中调研发现:低绩效团队的代码交付准备时间是卓越团队的127倍,变更失败率高出8倍,故障恢复时间慢2293倍。而很多团队发现不了这类问题,一个很重要的原因是他们度量的方向选错了。

研发效能度量

有人说度量就是为了绩效考核,任务完成率高、工时填得满,管理就到位了;也有人说这是研发项目管理工具的功能不够,换一套更贵的系统就行。从我们过往十几年的客户咨询经验看,研发度量体系起不到效果,也许是团队的度量早已跑偏。

在本文中,我们会拆解研发度量容易跑偏的核心原因,给出一套可直接落地的指标替换方案,帮团队摆脱研发低效局面。

一、研发度量跑偏,问题出在哪?

很多团队搭研发度量体系时,想得很简单:打开项目管理工具,挑几个字段放进BI中,配几张报表就可以了。这类做法其实藏着很多问题。

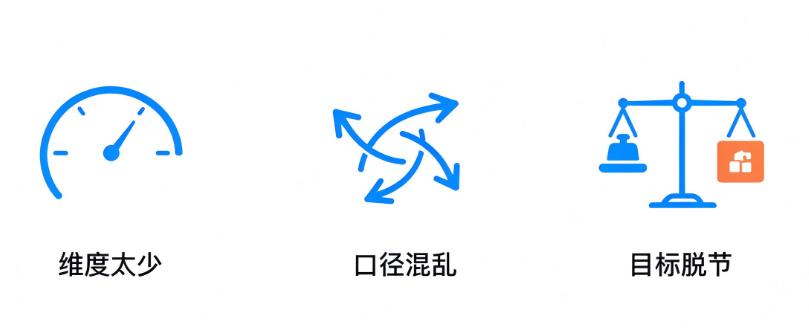

1.度量维度残缺

很多研发团队的度量体系中,只有进度和工时两个维度。需求从提报、评审、开发、测试到业务验收的完整流程里,哪个环节有阻碍,哪个需求在等待中被耽误,上线后用户是否真的认可交付价值,这些真正影响交付效率的度量数据,并没有被统计。

2.度量指标口径混乱

对于某一个度量指标,不同的团队理解不同。举个例子,以返工为例,有的团队把正常的需求变更算进去,有的只统计代码层面的修改。相同的度量项,但实际的数据良莠不齐,就很难找到真正的问题。

3.考核和业务目标脱钩

此外,还有很多团队把过程数据直接当成考核结果,但数据和最终交付的业务价值没有直接关系。长此以往,团队的行为自然变形:为了刷高完成率,把大需求拆成零碎小任务;为了不被估算偏差扣分,故意在排期里留足余量;跨团队的高价值复杂需求没人愿意接,因为这类需求等待时间长,很容易拉低个人的任务完成率。

研发度量失效原因

其实大部分团队度量失效,从来不是研发管理工具的问题。项目管理工具本身只是个数据载体,我们之所以越做越偏,是从一开始就把度量的目的搞反了:做度量是为了提前预警风险、定位流程瓶颈,从而持续优化协作效率,考核只是这些工作自然带来的附带结果。但很多团队做着做着,就把考核当成了第一目的,度量自然会失效。

接下来,我们就要看用什么样的指标度量,才能真正优化协作效率。

二、用哪3类度量指标,才能让研发项目管理工具发挥最大价值?

度量指标调整的总原则很简单:把那些容易被人为摆弄的虚荣指标,换成真正绑定业务价值,可以由系统自动统计的实效指标。具体可以从交付速度、交付质量、团队健康度三个维度展开。

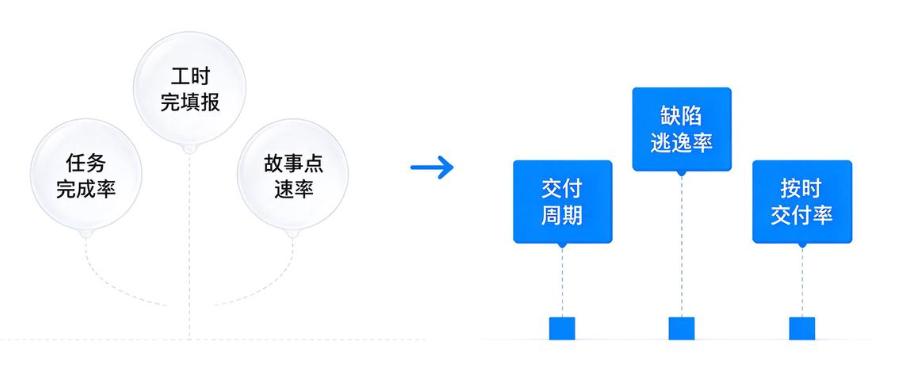

度量指标分类

1.交付速度类

在研发管理过程中,值得跟踪的是能反映真实流动效率的指标:

(1)交付周期:一个需求从正式确认开始,走完开发、测试、业务验收,达到可上线状态的总时长。这个数字能直接反映团队端到端的交付能力。

(2)流动效率:一个工作内容从开始到完成的全过程中,处理该工作内容的时间占比。剩下的时间就是各个环节的等待时间,这个指标能直接暴露流程里的卡点。

(3)按时交付率:和业务方承诺要交付的需求,最后真的按约定时间交出去的比例。参考这个指标,团队做出的交付承诺也就慢慢变得可靠。

(4)生产率:团队平均每个工作日能完成的用户故事点数。这个指标可以做参考,尽量不要当成硬性考核指标。

2.交付质量类

团队需要跟踪的质量指标包括:

(1)缺陷逃逸率:交付后被用户发现的缺陷个数,除以整个开发测试阶段加上交付后发现的缺陷总数的占比。这个数字是藏不住的,因为用户不会帮你粉饰问题。

(2)缺陷密度:单位代码行数或者单位功能点上发现的缺陷数量,它能帮你判断某一块代码的质量是不是稳定,是不是藏着反复出问题的风险。

(3)上线运行稳定性指标:包括上线故障数,也就是系统上线后实际发生故障的次数;平均故障修复时长(Mean Time To Recovery,简称MTTR),指从故障发生到系统恢复全部功能需要的平均时间,直接反映团队出问题后的响应能力;平均故障间隔时长(Mean Time Between Failures,简称MTBF),指系统正常运行过程中,两次相邻故障之间的平均时长,反映系统长期的稳定性。

(4)客户满意度:所有这些内部质量指标最终的落点,就是用户对交付结果的真实感受。

3.团队健康类

很多团队习惯把每个成员的工时排得满满当当。但这种状态下,只要临时插进来一个紧急需求,或者某个环节稍微卡一下,后面的所有任务就会连环延期。长期把人绷到极限,团队很快就会进入耗竭状态。

此时可以度量当前的在制品数量、跨团队协作的反馈平均等待时间等等,定位流程中的瓶颈。

三、度量指标怎么在团队里落地

落地度量指标,可以按三步推进。

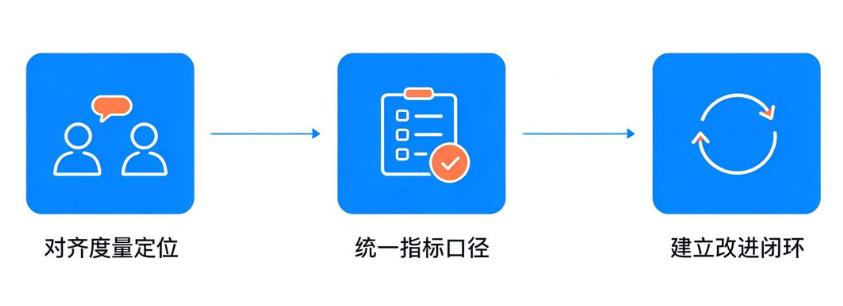

度量指标落地维度

第一步:先对齐度量的定位。

团队要先达成共识:度量的第一目的是帮团队找到流程里的堵点,而不是给个人打分排序。每一个放进工具里的指标,都要能说清楚它最终是为哪个业务目标服务的。

第二步:统一指标口径。所有指标的计算规则,都要在团队内形成统一约定,不允许每个项目自己改一套标准。核心的度量指标也不要 贪多,控制在10个以内就够了,少而精,大家才会真的去用,指标太多了反而变成没人看的摆设。

第三步:建立改进闭环。

在研发管理工具中生成的报表不是为了开会上打分用的,看到哪个指标出现异常,需要找到流程里真正的问题,调整完流程之后再回头看指标有没有好转,形成发现问题、定位原因、优化流程、验证效果的闭环,才能帮团队变得更好。

四、怎样选研发项目管理工具承接这套度量体系

上面讲的这些流程和指标,在实际研发过程中,很难靠团队的自觉性落地。因此需要把这些规则固化到项目管理工具中,靠系统约束落地,而不是靠团队的自觉。选研发项目管理工具时,要重点看以下三点:

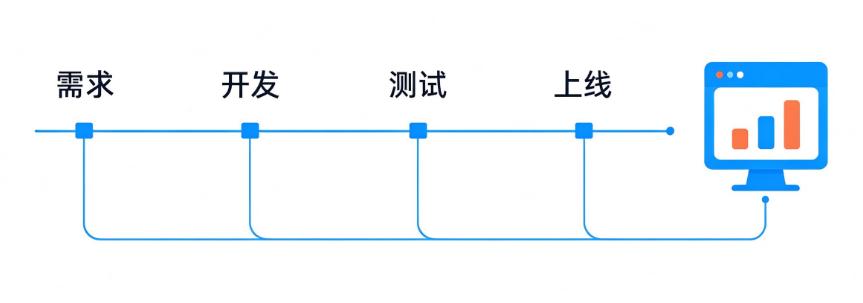

第一点,研发项目管理工具要能自动采集全链路数据。

理想的项目管理工具,应该打通需求、任务、测试、上线的全流程节点,度量数据由系统自动计算,不需要人工手动填状态、录工时。像这种功能,可以对市面上的研发项目管理工具做针对性调研。

第二点,研发项目管理工具要支持灵活的指标自定义。

工具还需要支持按团队实际情况配置交付周期的计算规则、Bug的分类标准、度量项,实现与团队业务的适配。

研发项目管理工具度量功能

研发项目管理工具度量功能

第三点,轻量化的数据可视化能力。

要想让这些数据真正发挥价值,研发项目管理工具还需要支持数据的可视化。

像很多研发管理软件(以禅道项目管理为例),是可以将度量数据做成实时更新的BI大屏。团队可以根据不同角色的需求灵活调整视图:管理层看整体的交付趋势,项目组看自己负责环节的度量项。这样数据就能在办公区、例会上随时被看到、被讨论,很多风险不用等月底复盘,在日常工作中就能被及时发现和调整。

轻量化的数据可视化能力

其实很多团队花大价钱落地研发项目管理工具,但效率不升反降。其中的原因有很多,而研发效能度量也是其中关键的一环。

我们的团队研发过程中,在引入度量体系时,一定要先想清楚度量的定位,把容易被操纵的虚荣指标换成真正反映交付价值的实效指标,再借助合适的研发项目管理工具将流程固化下来,研发管理才能真正见成效。

数据来源

DORA. (2024). 2024年DevOps现状报告. 谷歌云DORA研究团队. https://dora.dev/research/2024/dora-report/2024-dora-accelerate-state-of-devops-report-zh-cn.pdf

推荐阅读

十大预测 | AI如何重构开发者的工作模式?

AI真的会替代程序员吗?
🌻
陈哥聊测试
04-01

我在办公室传话的那些日子:IPD跨团队协作模式重拳出击

在办公室传话的那些日子……幸亏IPD(集成产品开发)重度矩阵型组织模式解救了我!
💍
禅道团队
2023-08-18

你为什么如此焦虑和恐惧!程序员和程序员的老板们?

现在已经能用AI生成了,那还需要软件公司和程序员吗?
🌻
春哥
03-12

不止是表格:用需求跟踪矩阵,项目汇报更高效

从项目管理行业调查中,如今我们能发现什么?
💍
IPD
06-09
返回顶部
客服头像
魏中显
高级客户经理
客服微信
客服头像
魏中显
高级客户经理
1746749398
统一服务热线 4006-8899-23
gtm跟踪器
gtag
UET
