中小型团队管理者必看:多项目并行怎么做进度管理

原创
🚜
禅道
2026-07-21 17:21:28
35
摘要:做不好多项目进度管理?抓住优先级决策、资源分配、进度统筹监管三项工作。

随着市场节奏加快,绝大多数中小型团队都进入了多项目并行的工作常态。


但在多项目进度管理这件事上,不少管理者觉得越来越吃力:


项目都急着交付只能加班、好几个项目同时抢一份资源、各个项目汇报上来的进度对不上……


在多项目运行过程中,团队经常会遇到项目优先级决策主观性强、资源调配盲目、多项目进度统筹管控薄弱等问题。


今天我们就来聊聊,怎样在多项目并行中,高效做好进度管理。

一、多项目的优先级如何科学排序

多项目管理中,我们首先要做好项目优先级排序,这是多项目进度管控的前置环节。项目的优先级会直接影响后续的资源分配和进度管控。


很多团队的优先级排序不够客观,一是缺少科学的评判工具,二是对于众多影响优先级的因素没有采取不同的考量权重。


中小团队可以使用三维优先级决策矩阵,从三个维度来判断项目顺序:


1.重要性。看这个项目对公司战略、营收或者核心客户的影响有多大。


2.紧急度。看项目的交付时间是否紧急,以及项目延期可能造成的损失。


3.资源消耗。看这个项目预计要占用多少人力、设备和其他稀缺资源。


我们具体该怎么操作呢?


第一步,确定评分标准。中小团队管理者可以给重要性和紧急度两个维度分别设定1到3分的评分等级,并设定清晰的评分标准。


比如在重要性这个维度上,直接支撑公司年度核心目标的项目得3分,对部门目标有显著贡献得2分,影响有限的项目得1分。评分越高,代表项目在这个考量维度上优先级越高。


第二步,根据自身的实际状况确定各考量维度的权重。比如对于客户关系至关重要的团队,可以把重要性的权重调高;迭代速度要求快的团队,可以把紧急度的权重加大。


权重用1-5的数字表示。


第三步,计算综合得分。对每个项目,用它在各个维度的得分乘以对应的权重,然后将乘积相加。


比如某项目的评分为重要性3分(权重5)、紧急度2分(权重3),综合得分就是3×5+2×3=21分。


第四步,把所有项目放到三维矩阵图里进行直观对比。矩阵图的横轴代表重要性得分,纵轴代表紧急度得分,每个项目用气泡来表示,气泡的大小代表资源消耗。


第五步,解读气泡图,进行综合分析。决定一个项目是否重要,要综合评判该项目在图中的位置和气泡大小:

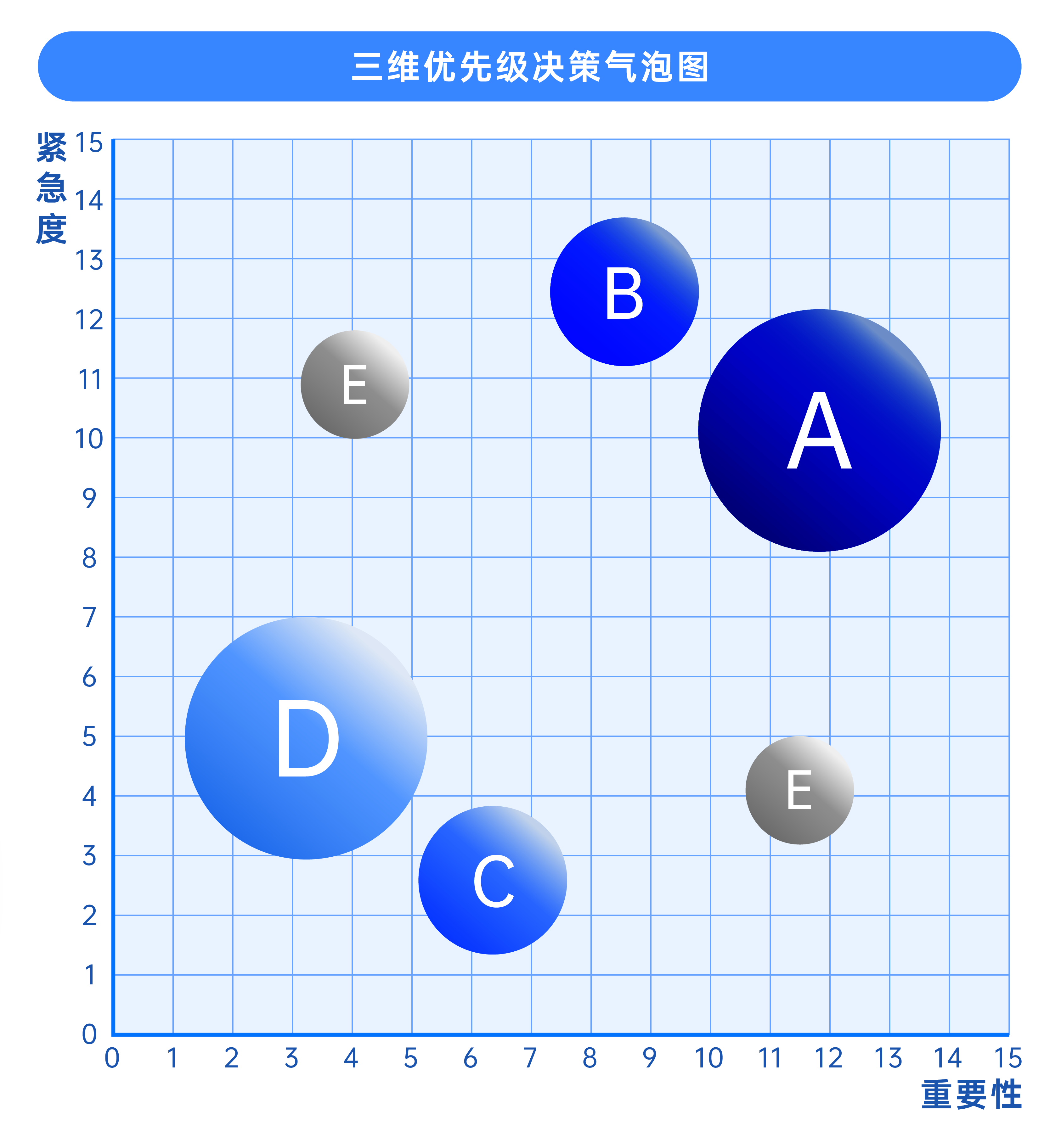

三维优先级决策气泡图


A.右上区域气泡较大的项目。通常兼具高重要性、高紧急度和较大的资源需求,应采取较高优先级。


B. 右上区域气泡较小的项目,重要性、紧急度高,资源需求小,可以采用较高优先级。


C.左下区域气泡较小的项目。重要性、紧急度、资源占用量都较低,可以采取较低优先级。


D.左下区域气泡较大的项目,重要性、紧急度不高,对资源占用却较大,可以采取最低优先级。


E.右下、左上等项目,需要结合公司具体战略来定。


上述评判标准并不是一成不变的,大家可以按照公司自身的发展目标来设定评判标准。


我们要注意,项目的优先级是动态变化的,建议每周或每两周重新评估一次优先级,根据情况变化及时调整。

二、建立规范流程避免资源冲突

我之前带项目的时候,发现团队虽然做了优先级排序,可高优先级的项目在实际推进中还是常常停滞。


因为资源不够。


团队在分配资源时只考量了单个项目,导致在多个项目推进时人力、设备都成了稀缺资源。所以,资源分配必须以前面排定的优先级为标尺。


如果我们按照以下思路来推进,就能得到不一样的结果。


首先,需要全面分析资源供给情况,包括现有资源总量、可复用资源、资源补充能力、有无外部补充渠道等。


其次,按优先级从高到低,逐个梳理每个项目需要的资源需求,涵盖人力、资金、设备、使用时间、使用量、使用目的等。


根据项目优先级和资源供给量,梳理出合理的资源需求表;根据资源使用时间,建立资源需求日历,避免多个项目同时抢资源。


第三,计算各项目关键链路,识别关键路径任务,找出多项目关键节点共同需要的瓶颈资源。瓶颈资源,指在一定阶段处于满负荷使用状态,或有使用人员、使用时间等限制的资源。


比如,首席工程师这段时间在忙a项目,如果其他项目也需要他的帮助,就需要进行协调。


第四,根据WBS工作分解情况,制定相应的资源计划,错开稀缺资源的使用时间。制定计划时,可以将其中一个关键任务的排期提前,来解决资源过载的问题。


或者在保证项目完成日期不变的前提下,通过调整非关键任务的时间,避免资源过度集中。


最后,要实时监控项目进展和资源消耗情况,及时调整资源计划。原定的计划可能因为某个项目超时占用或资源供给不足而失效,必须根据实际情况进行动态调整,主动预防资源冲突。


实际项目运行中可以定期召开资源调度会议,根据项目进度和优先级动态分配资源。


除此之外,还需设置资源缓冲。对于各个项目关键路径任务共同需要的资源,应当留下一定缓冲资源量,并留足资源使用的缓冲接驳时间。

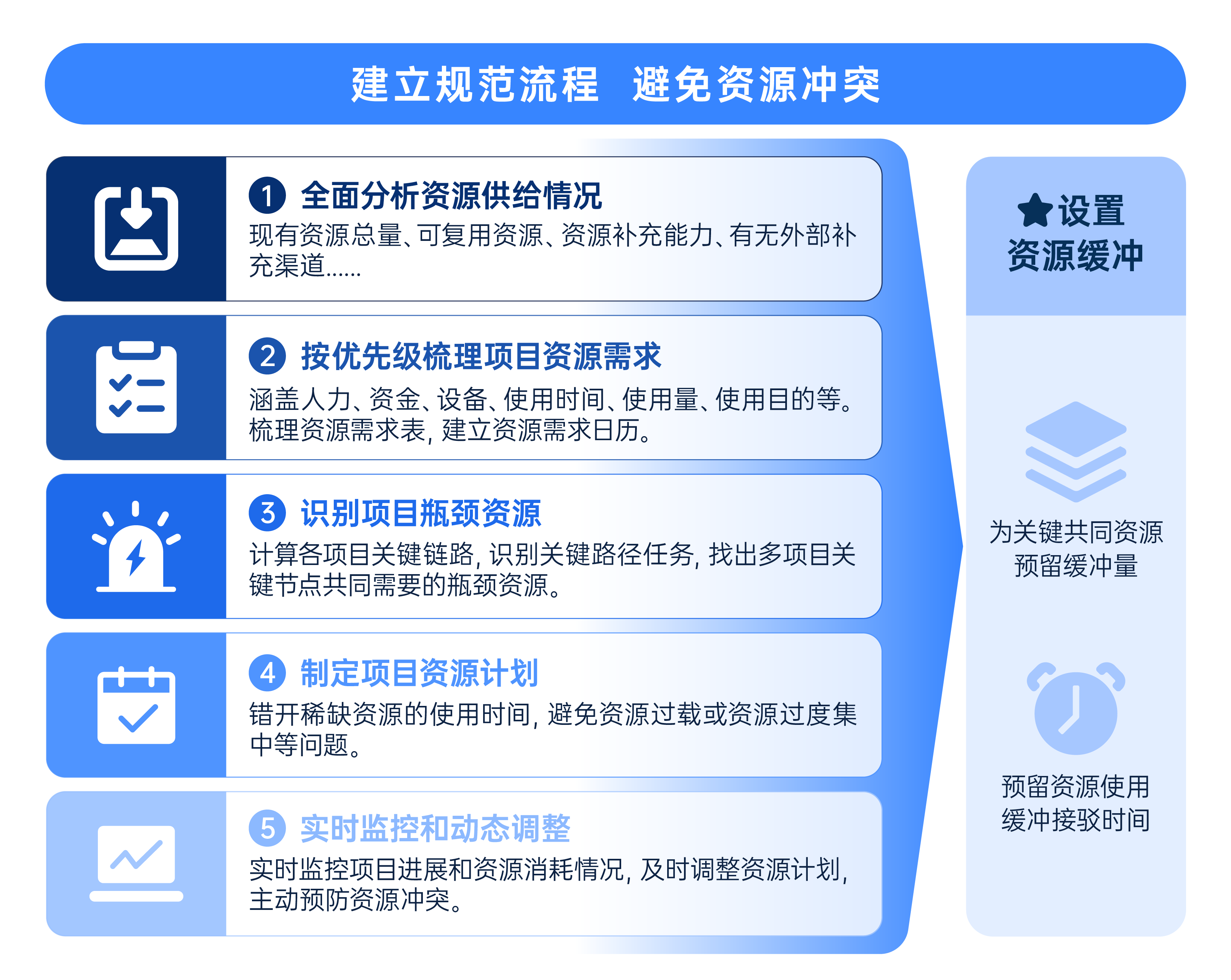

多项目资源分配流程

三、通过可视化工具,做好进度监控

排定好优先级,分配好资源后,进度能不能稳住,还得看监控到不到位。


多项目监控对比单项目,对于信息的及时性提出了更高的要求。

(一)用项目集管理方法,整合多项目信息

想要对多项目进度进行统筹管理,第一步是先统合梳理所有项目信息,用项目集把分散的项目数据聚合到一个统一的视图里。


以禅道项目管理软件的项目集功能为例,它根据产品、项目等不同视角,对信息进行划分和整合,并结合权限控制、看板资源管理,清晰展现项目层级结构与资源关系,实现对多个项目、产品和子项目集进行统一规划和分层管理。

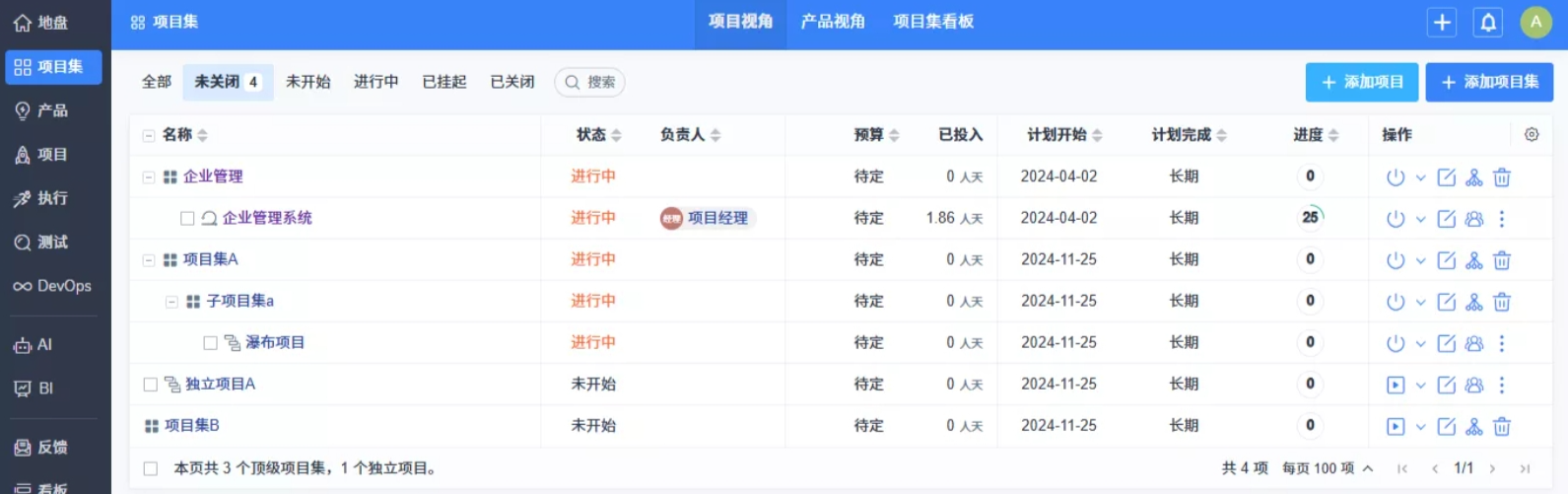

禅道项目管理软件的多视角项目集看板


想要用项目集更好的整合多项目信息,需要注意以下要点:


1.项目集精准描述:可以用一句话介绍项目集是做什么的,要达到什么样的结果,确保项目集与公司战略目标对齐。


2.明确具体信息:明确项目集负责人、项目集关联产品、产品负责人、项目集预算、起止时间、人员、干系人信息等详细要素。


3.分层管理:项目多、层级关系复杂时,想要协调各个项目之间的依赖关系,实现从顶层项目集概念到具体项目、产品的落地,就要对项目集进行分层管理,用树状图将项目集细分为不同层级的子项目集。

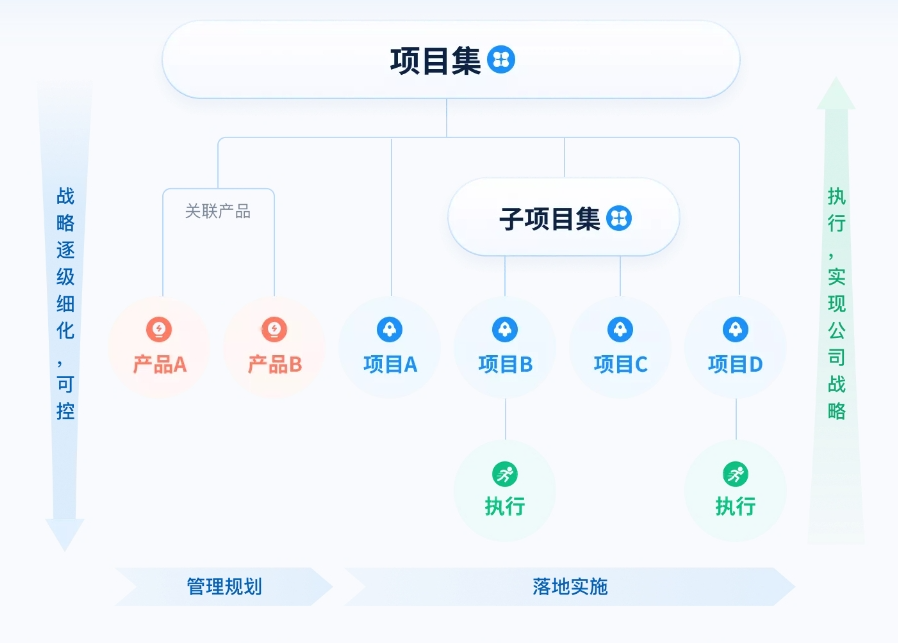

禅道项目管理软件的项目集分层树状图


4.管理项目信息权限边界:项目集及下面的子项目集、项目互相之间,涉及的干系人不同,在实际执行中,需要分层授权项目信息查看权限,确保信息安全。

(二)通过可视化工具跟进多项目进度

在数据整合之后,我们可以建立数据可视化视图,方便多项目进度的查看和追踪。


可以借助工具来实现这一步骤,但需要注意,必须选择适用于多项目管理的工具。


我常用禅道项目管理软件中的项目集看板和项目集甘特图,直观地监控进度。


项目集看板是一个汇总视图,包含项目集中所有项目进度的关键信息,包括每个项目名称、当前状态、实际进度百分比等,方便团队从宏观视角出发来管理所有项目集。

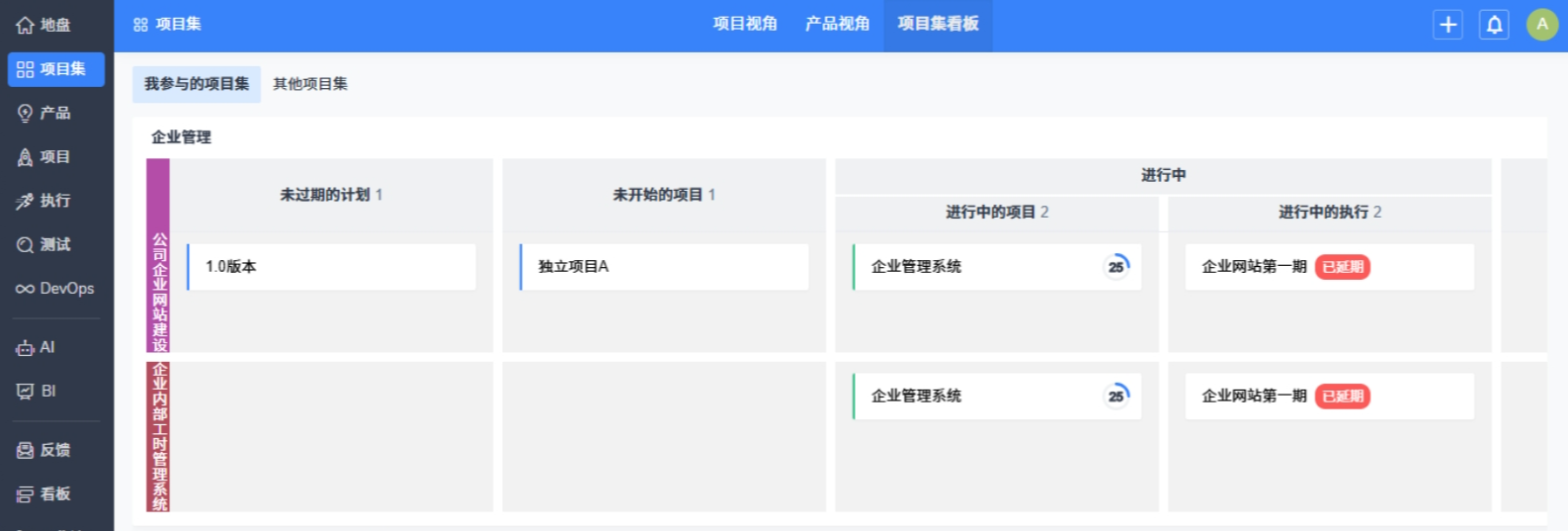

在禅道项目集看板中查看多项目进度信息


想要更好地了解资源分配、项目进展和重要节点的完成情况,可以借助项目集甘特图。


项目集甘特图能在同一个时间轴视图里,更直观细致的展示多个项目的计划排期、实际执行情况、优先级、负责人等,根据显示的信息,团队可以及时地进行资源优化、风险管理和决策制定,确保多项目的顺利实施。

禅道项目集甘特图


多项目并行,管起进度确实有一定复杂性。


很多团队觉得难,是因为还在复用过去单项目管理的思维,把所有影响进度的因素混在一起想,越想越乱。


在实际运行过程中,要懂得抓优先级决策、资源分配、进度统筹监管三个重点,找到对应的方法和工具,出现问题及时调整,进度自然就能稳步推进了。


  • f_e13433a8d0677e619def9d9472a08ce6.png.png

推荐阅读

十年数据资产一夜蒸发?数据迁移到底有多难

禅道的“四维迁移法”,让迁移不再难
🌻
禅道
2025-03-31

AI来了,管理者将面临4大挑战

一个成功的领导者应该是一个好的导师,能够激发团队成员的潜能,并帮助他们实现自我价值。
🌻
沈曼
2025-04-23

中小团队VS大企业,项目管理工具怎么选?

项目管理工具怎么选?如何匹配团队的管理需求?
💍
禅道
07-03

失控的需求管理,正在吞噬你的企业利润……

需求管理是企业发展的核心环节之一。可在实际工作中,我们经常看到各种场景,导致企业资源浪费、成本增加、客户满意度下降,直接影响企业利润和发展。
敏捷开发 2025-05-19
返回顶部
客服头像
金娟
高级客户经理
客服微信
18562856230
1826606239
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。问题反馈反馈点击这里,让我们聆听您的建议与反馈。
gtm跟踪器
gtag
UET
