用IPD重塑汽车APQP,一文读懂如何实现汽车零部件高效开发!

原创
IPD
2026-10-10 16:26:29
31
摘要:APQP在汽车零部件多项目并行中常遇资源拉扯、PDCA失效。本文解析用IPD重塑APQP:五阶段匹配、项目集与CBB复用、双层评审、计划前置、标准沉淀与数字化落地,助力高效开发、质量前置和经验复用。


在汽车零部件产品开发中,APQP(产品质量先期策划)的重要性不言而喻。这种以预防质量风险为主的思想,把对汽车零部件的质量管控,从量产阶段前移到产品和工艺研发阶段,可以更早地规避产品的设计缺陷和量产适配性的问题。

但随着行业规模加剧,当厂商同时推进多个项目,客户把项目周期一压再压时,APQP这套线性化的管控模式就开始显得力不从心。

多项目并行,资源被反复拉扯;

管理层信息碎片化,决策滞后;

重执行、轻规划;

PDCA名存实亡,检查处理的流程形同虚设,经验无法沉淀;

流程尚未标准化,质量起伏难以把控;

项目过程靠人盯,效率低下,且不可溯……

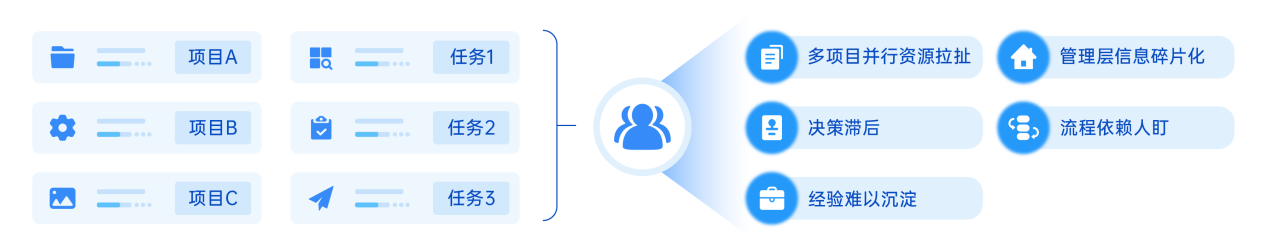

APQP逐步浮现的问题

这些问题看上去都是些小毛病,但累积起来,就会直接影响到企业承接其他项目、扩大产能规模的能力,甚至导致规模越大,利润越薄。

因此,在这篇文章中,我们会论述如何将IPD与APQP结合,发挥更大的管控价值。

一、IPD对于APQP的价值

IPD是企业级的产品开发管理体系,解决的是多个项目、跨部门的体系化产品研发管理问题;而APQP是专项质量管控流程,对立项到量产各个阶段的流程做了细化的质量管控。

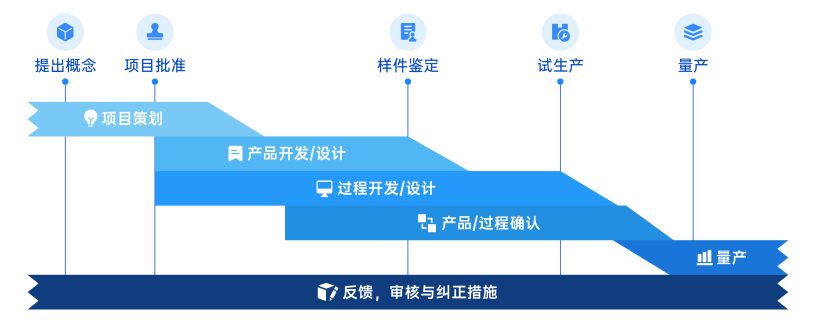

APQP

也就是说,IPD负责“怎么高效正确地管好”,APQP负责“过程中怎样做”。两者结合也能够在合规前提下,补齐APQP兼顾不到的地方。

在APQP的项目策划、产品设计与开发、过程设计与开发、产品与过程确认、量产这五个阶段中,其实对应的是从需求对接、方案设计、样件开发、工艺验证到量产交付的全生命周期,这也能和IPD的阶段逐一匹配。

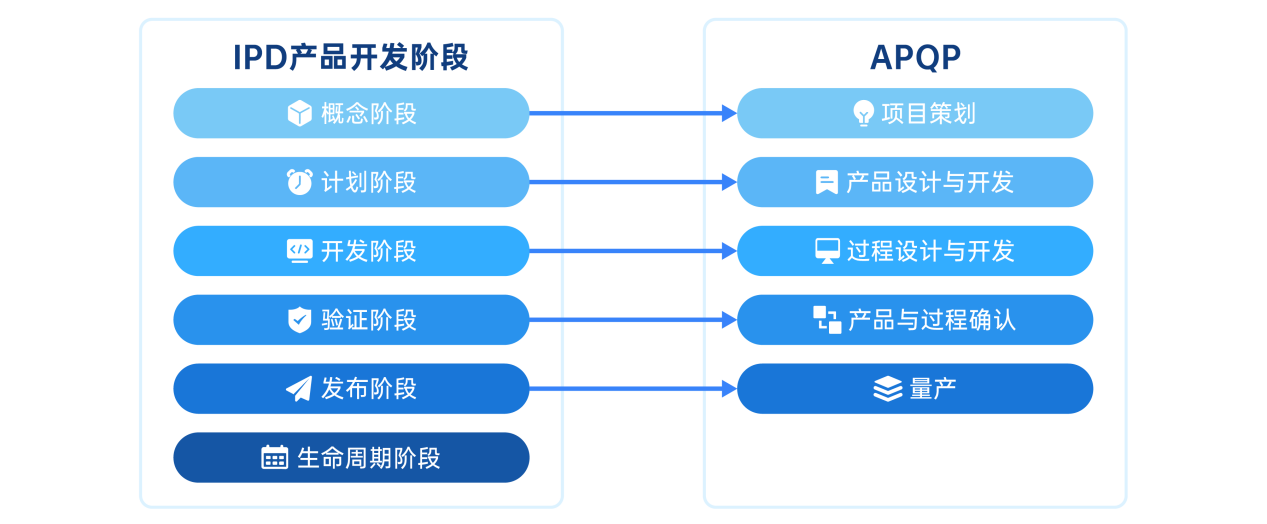

IPD与APQP阶段对比

具体IPD怎样统筹APQP活动的呢?

在策划阶段,IPD介入后,会在立项前完成市场需求、战略价值以及成本、资源的综合评估,为流程高效推进奠定基础。

在产品设计阶段,通过CBB公共模块库,可以实现成熟设计方案和FMEA模板的直接复用;同时通过IPD中的多层级技术评审,能提前拦截设计风险,降低DV阶段的试样失败率和改图频次。

在过程设计与开发阶段,可以搭建跨部门协同机制和阶段评审点,明确各部门的交付节点以及责任边界,实现研发、工艺、采购、质量等多部门的高效协同。

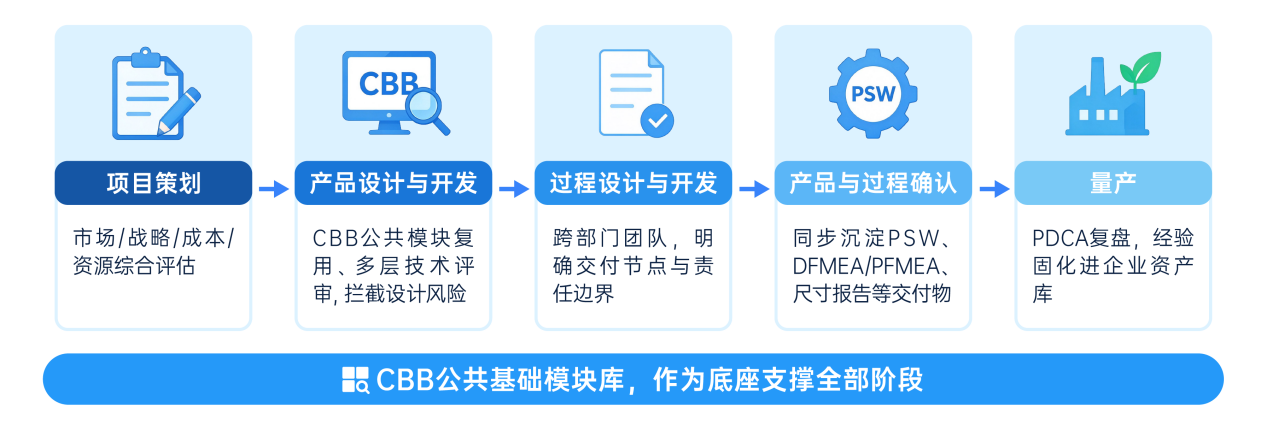

IPD如何统筹APQP活动

在产品与过程确认阶段,基于IPD的管理模式,PPAP所需的PSW保证书、尺寸报告、DFMEA/PFMEA等核心资料就可以随项目的推进同步沉淀,避免后期再补资料、反复整改。

到了量产阶段,就可以用IPD延续PDCA的逻辑,在量产后完成项目全盘复盘,并将经验流程固化为企业标准,促进研发项目的良性循环。

二、如何在流程中结合IPD和APQP?

1.集中管控项目及资源

首先要将在研新项目、改型项目、量产维护项目全部纳入项目集(一般像禅道这类的项目管理软件中都有这一功能)中管理。再对项目池内所有项目进行量化打分,满分100分,打分结果直接决定资源倾斜优先级。

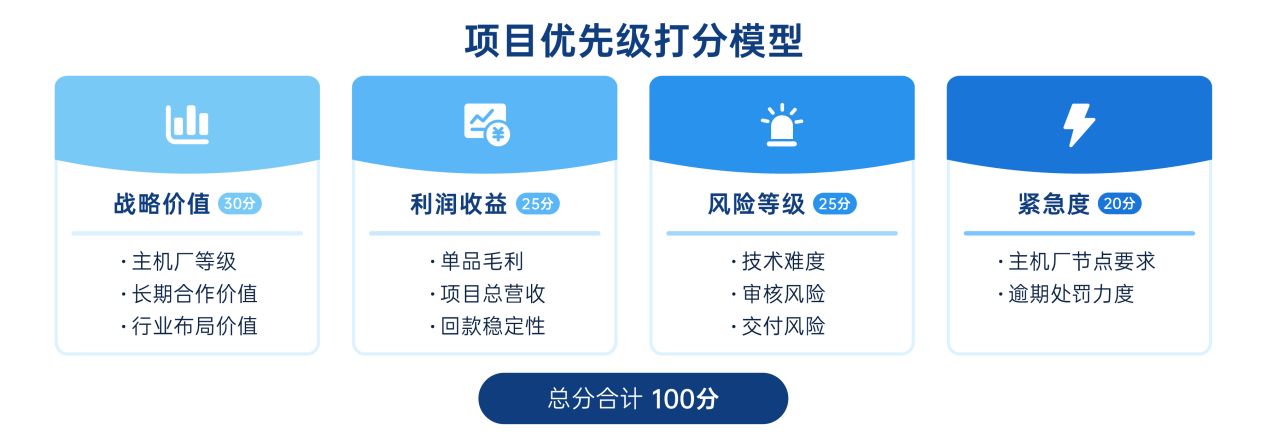

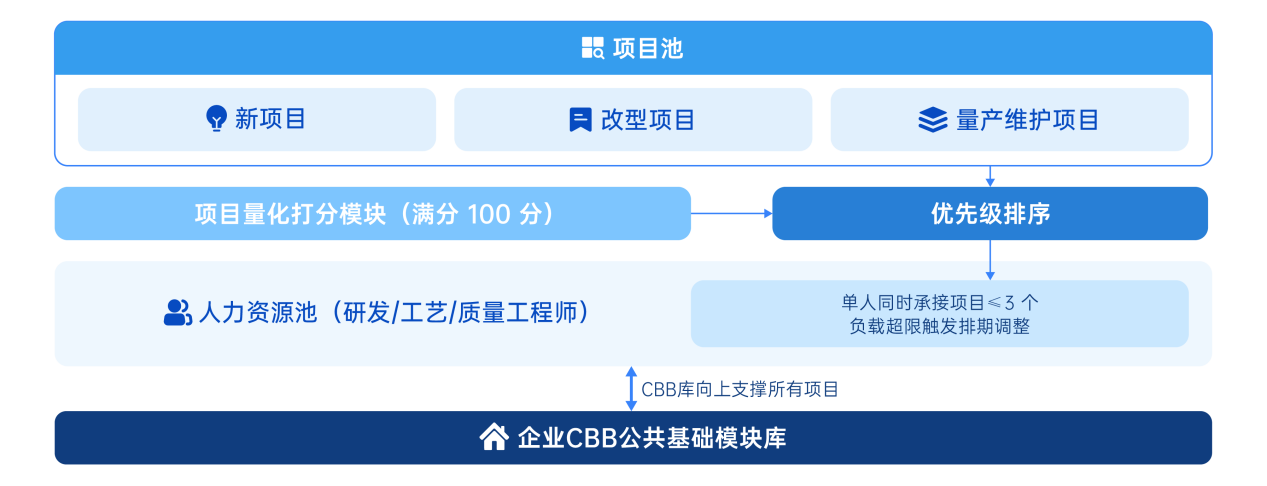

项目优先级打分模型

根据确定好的项目优先级,进行资源匹配。一般核心的研发或工艺人员,单人同时承接项目最好不要超过3个。如果当前的项目任务超出资源负载,还是需要根据优先级进行妥善排期。

同时为了保证实现产能增量提升,还要提前搭建企业级CBB(公共基础模块)库,沉淀成熟的零部件结构方案和图纸模板等。新项目启动后,优先检索复用现有成熟模块,无需从零设计、重复验证。

CBB公共基础模块库

2.做好两个层面的评审

第一层由技术评审(专家层)守住质量底线。组建跨部门的技术评审专家团队,重点审核方案的可行性、设计参数合规性以及FMEA风险管控等技术细节,将技术、质量问题拦截在当前节点。

第二层由业务决策(管理层)把控项目方向。在整体研发阶段中,管理层不参与日常的执行和技术讨论,只是在项目关键的DCP决策点中介入,进行项目方向的决策。

这两类评审过程,我们都需要在线上工具中提交审批,完成评审人、评审内容、整改要求及决策等信息的留痕,提高管控流程的清晰度。

3.解决PDCA失效的问题

1)计划前置

在项目立项前的3个工作日内,团队要输出完整的开发计划。经技术评审、管理层审批后,所有计划不能随意变更,如果有需要调整的,还是要走变更审批。

2)标准沉淀

即使完成了上述全部动作,倘若项目过程始终依赖个人的经验推行,那项目的执行也很容易走样。因此在完成计划前置的基础动作后,有条件的团队还可再进一步搭建标准化的流程体系。

一是问题经验的标准化。将所有闭环完成的问题和方案,同步更新到企业资产库和CBB模块库。

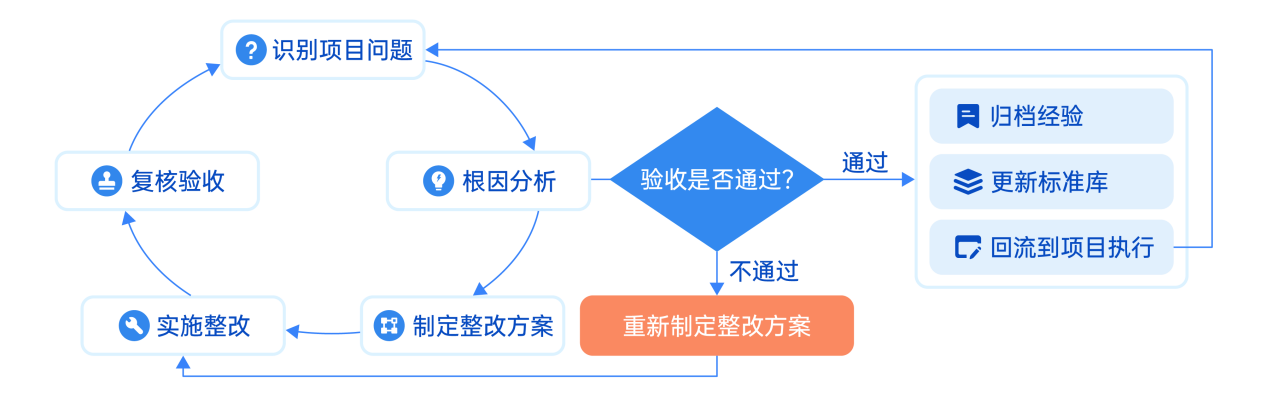

PDCA标准沉淀

二是交付物的标准化。围绕APQP的五个阶段,细化各环节的核心验收条目,明确每一项交付物的输出标准和规范,覆盖前期的BOM清单、可行性报告以及需求规格书,中期的DFMEA/PFMEA、设计验证报告和工艺文件,以及后期的试产报告、SPC过程能力数据和复盘报告等资料。

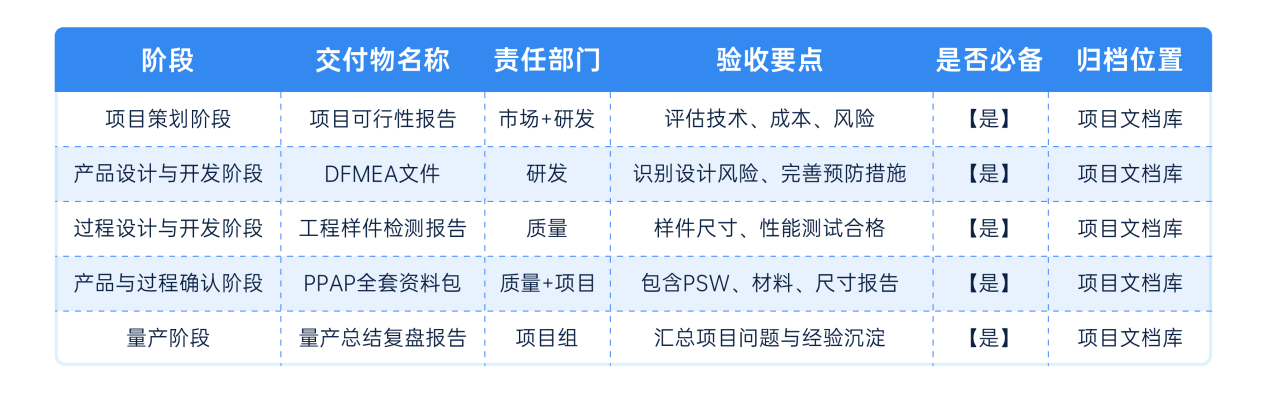

APQP各个阶段交付物的标准化

三是流程的标准化。团队还可以结合企业的研发业务特性,搭建适配自身品类的IPD+APQP标准化流程。将各类检查要点嵌入研发全流程,用体系化流程约束替代传统的人工盯控模式。同时搭建数字化项目看板,实时同步各个项目的节点进度以及问题,这样便于第一时间介入整改。

四是管控方式的数字化。在梳理完善各类标准流程后,可以将这些流程录入到IPD项目管理系统中,借助数字化工具实现流程的线上落地和运转,也就不必再依赖个人的经验和能力。这里不便对工具做过多的推荐,大家尽量选择国内以及能够私有部署的工具即可。

整体来看,IPD体系具备很强的通用性与适配性,很适合汽车行业多场景的研发管控模式。

汽车行业,包括零部件的研发,如何从规模增量转向质量增量?如何从粗放式的管理转向精细化运营?相信在这篇文章中,IPD能给大家一个确定的答案。

  • ipd-apqp-automotive-parts-efficient-development-1.png

推荐阅读

别把产品放在同一个篮子里!读懂IPD产品规划

投资最大的风险,就是把所有筹码全部押在一起,一旦行情有大幅波动,就没有任何对冲和兜底的空间。
💍
IPD
07-29

经济下行,企业还在“裁员至上”?

关于团队提效,阿道前段时间抓住春哥(禅道软件创始人王春生)聊了聊他的经验和看法。整理出来禅道团队组织架构、流程规范到研发等各层面的工程实践,希望能带给大家一些启发。
禅道 2024-07-16

初创团队需要自动化测试吗?

自动化测试是提升研发效率的工具,而技术债是拖累迭代效率的包袱,这条规律并不会因为你是初创团队就有所改变。
🌻
陈哥聊测试
08-21

项目管理中如何做好风险管控?

本文提出项目风险管控需摒弃仅识别风险的片面认知,借助工具降本提效,通过风险管理规划、识别、分析、应对、实施、监控、沉淀经验,实现科学风控。
🚜
禅道
06-30
返回顶部
客服头像
刘璐
高级客户经理
客服微信
18562550650
2845263372
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。问题反馈反馈点击这里,让我们聆听您的建议与反馈。
gtm跟踪器
gtag
UET
