一文搞定甘特图,新手也能画出专业进度表
原创本篇目录
在项目管理中,甘特图是把控项目进度、降低团队沟通成本的核心工具。看懂并会用甘特图,是摆脱混乱、实现高效协同的第一步。
今天这篇文章,我们将从基础认知入手,带你掌握制作甘特图的核心逻辑,告诉你如何利用甘特图工具让项目管理事半功倍。
一、甘特图基础:不止是一张条形图

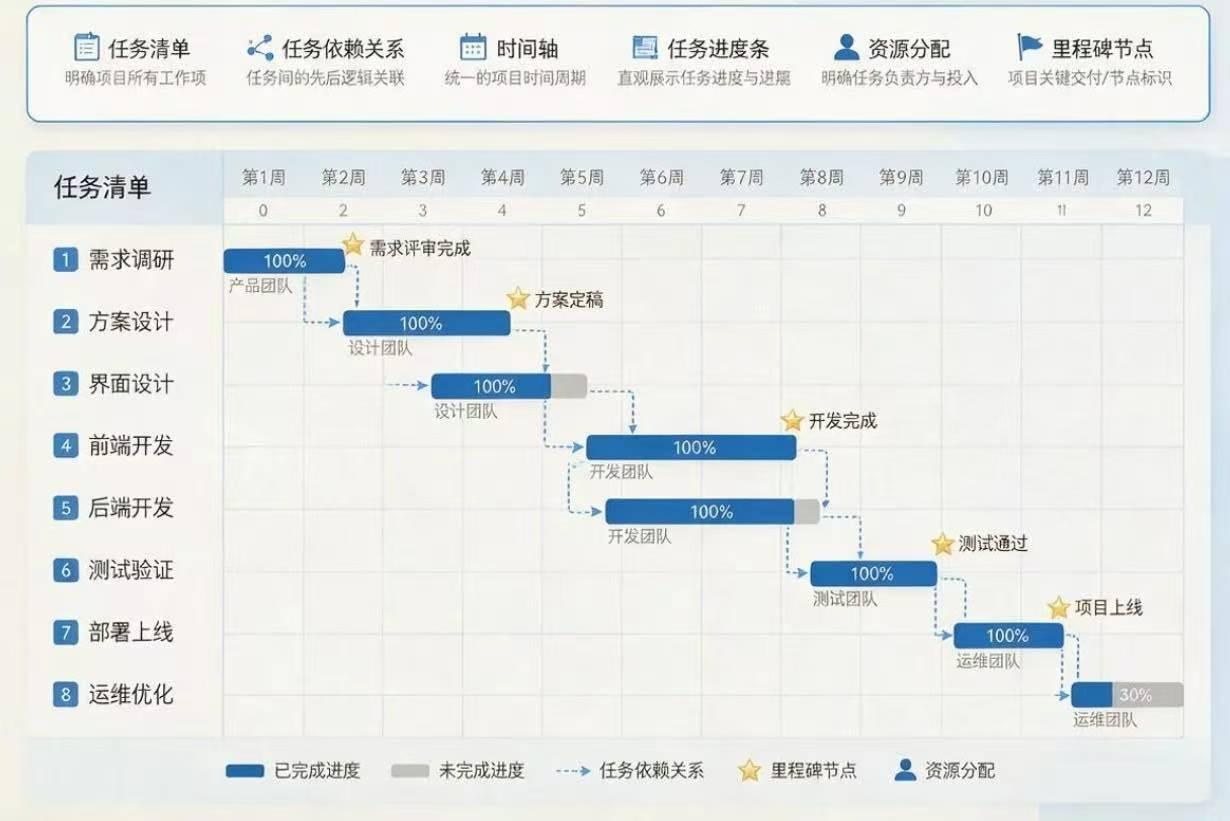

甘特图是以水平条形图为载体,直观呈现项目整体进度规划的图表工具。横轴代表时间周期,纵轴罗列全部项目任务,横向进度条清晰标注每项工作的启动时间、持续周期与实际完成进度。一张完整可用的甘特图包含六大核心要素:任务清单、任务依赖关系、时间轴、任务进度条、资源分配、里程碑节点。六大要素相互配合,完整覆盖项目从规划到收尾全流程信息。

甘特图清晰说明了什么先做、什么后做、哪里会卡、哪个节点不能拖。这种直观易懂的可视化呈现方式降低了项目管理的理解难度。也就是说我们可以借助甘特图,梳理任务先后顺序,排查项目堵塞卡点,锁定关键节点来把控进度。
甘特图适配人群广泛,几乎没有专业使用门槛。产品经理用甘特图规划节点;项目经理统筹整体控制风险;研发、设计、运营等可借助它完成日常任务排期。
二、实操指南:掌握管理逻辑,画出活的甘特图
了解完基础理论后,我们就进入落地环节。既然甘特图如此重要,那如何才能最大限度发挥它的能力?很多基础教程会教你一步步画图,但在实际工作中,掌握背后的管理思维,远比单纯掌握画图技巧更重要。
1.甘特图不可缺少的步骤

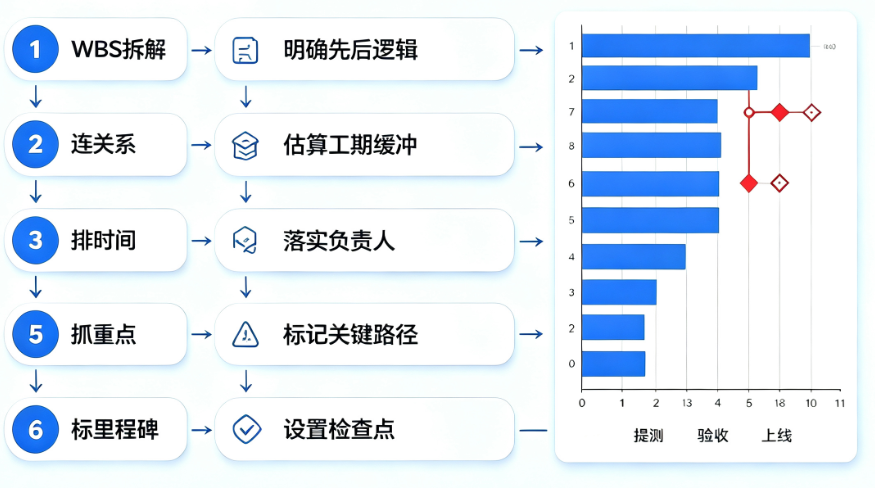

一张甘特图通常要遵循以下六步来搭建。
步骤一:WBS工作拆解,搭建分级任务清单
在开始制作甘特图前,首先需要明确项目涉及到的各项活动和任务。我们可以用到WBS(工作分解结构)将整体项目逐层拆解为可执行、可量化的最小工作单元。拆解时需要注意,先梳理项目主干阶段,再逐层细分任务,避免一次性堆砌细碎的工作;每项任务要明确工作内容、产出标准,为后续的工期估算、资源分配提供依据。
步骤二:梳理任务关系,定义四类执行逻辑
任务拆完别急着干,先理清楚谁先谁后、哪些能并行、哪些得同步。业内一般把这归纳为四种依赖关系。
FS(完成-开始):前置任务全部验收完成后,后置任务才能启动。例如测试工作全部完成,才能启动项目上线流程。
SS(开始-开始):两项任务同步启动、开展。例如研发编写代码与文档撰写工作同步开工。
FF(完成-完成):两项任务必须同步闭环,才能进入下一阶段。例如功能测试与Bug修复工作需同步完成,方可组织版本发版。
SF(开始-完成):前置任务启动后,后置任务才能收尾。例如新系统正式上线启动,旧系统下线工作才算完成。
步骤三:科学排期,估算任务工期
理清逻辑后,为每项任务估算开始时间、结束时间和持续时间,构建完整的时间轴。时间估算别一拍脑袋就排上了,可以向有经验的人取经,或者参考以往项目数据,同时预留出适当的缓冲时间。
步骤四:分配资源,落实到人
把梳理好的任务分配给具体的负责人,分配之前先摸清楚每个团队成员的技能方向、职级层别、实际能力水平以及当前的可用时间,同时统筹设备、场地等非人力资源,确保资源供给与任务需求相匹配。
根据任务的难度匹配对应的人员能力,高难度的核心任务交给资深员工把关,常规任务可以交给新人上手练手。
结合团队成员的工作日历安排任务,比如周三下午全员都要参加大会,当天就没必要安排需要大量时间处理的复杂任务。另外要留意资源冲突。若出现多人同时认领同一任务、单人同时承担过多高负荷的并行任务类似的情况,很容易拉低团队整体效率。
步骤五:识别关键路径,聚焦核心
贯通所有任务的时间与逻辑后,需定位出项目中耗时最长的任务链——关键路径,它直接决定了项目的最短交付周期。关键路径上的任何一个任务哪怕只延期1天,整个项目也会跟着受影响,你可以用醒目的红色把它标记出来。并且,关键路径不是固定不变的。项目执行的过程中它可能会发生转移,需要你定期重新识别更新。
在实际推进的时候要给关键路径上的任务分配最靠谱的负责人,优先保障相关资源供给;而分布在非关键路径上的任务,本身自带浮动时间,可以灵活调配资源、调整进度。
步骤六:设置里程碑,标记阶段性成果
最后,我们需要给项目设置对应的里程碑节点。里程碑是指项目中具有重要意义的节点或事件,用于检视成果和同步信息,同时也是向上汇报进度的节点。你可以在功能提测、项目验收、正式上线这类关键节点设置里程碑,为团队提供阶段性目标和进度检查点,避免团队长时间看不到阶段性成果,失去推进的成就感。
另外要注意,不少新手会出现的问题,甘特图精心绘制完成了,但是开完会后便搁置一旁。甘特图不是一次性的图表工具,它是需要持续维护的。我的建议是建立标准化机制,每日团队同步更新任务实际进度,每周复盘关键路径风险,保证计划与实际进度同步,尽量避免图表与现场执行脱节。
2.禅道中的甘特图
介绍完甘特图的绘制逻辑,我们就可以借助成熟的项目管理工具来绘制甘特图,再聚焦在项目本身的内容梳理上,工具能帮你自动完成绝大多数繁琐的甘特图维护工作,不用把时间浪费在无意义的手动调整上。以我们团队正在使用的禅道项目管理工具为例,聚焦于动态管控:

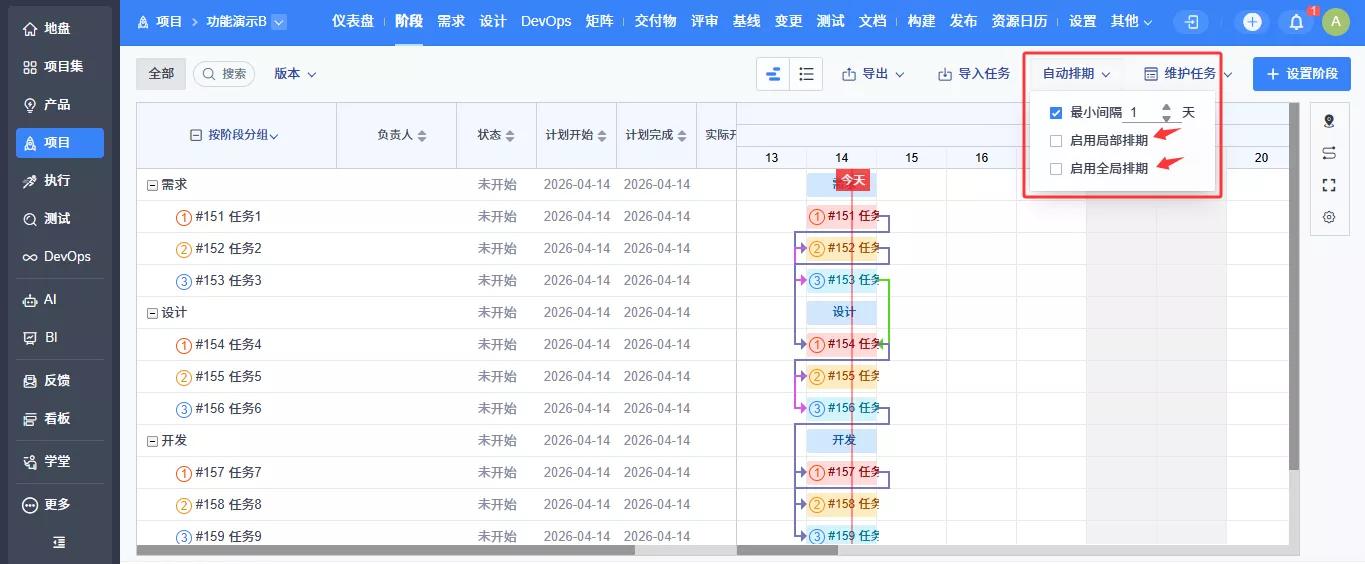

• 自动排期:禅道甘特图支持跨执行任务自动排期,系统根据设定的任务依赖关系,自动计算起止时间。修改一个任务,后续任务自动联动更新。

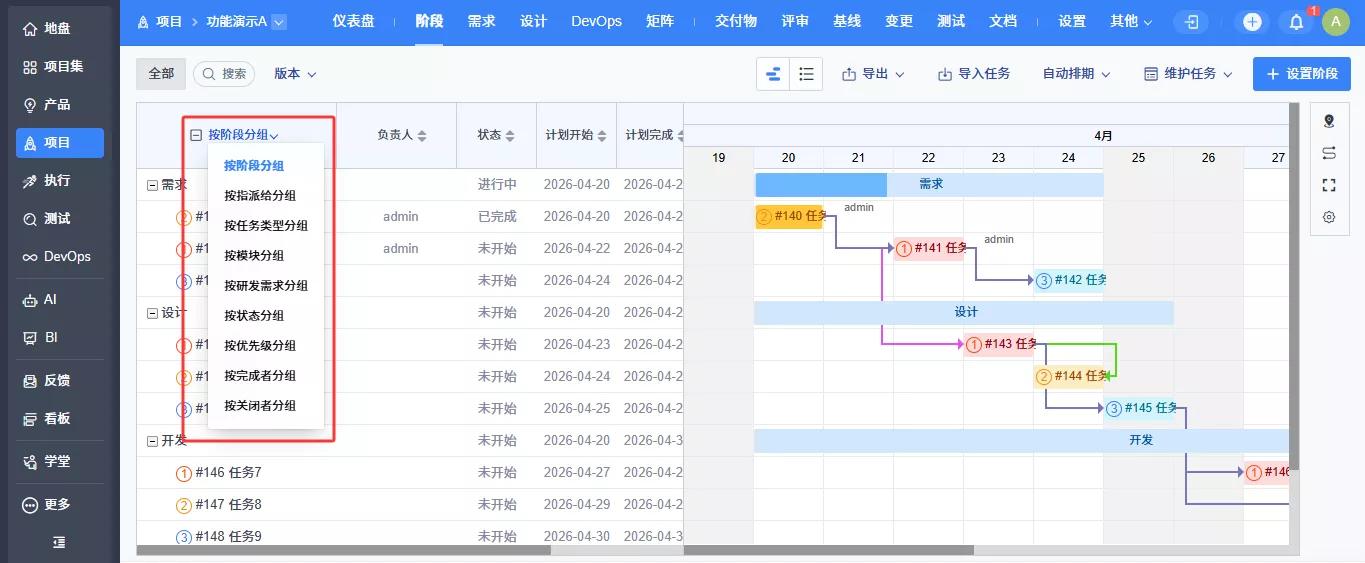

• 多维视图:任务列表的多维筛选与分析,能让项目经理按执行、负责人、状态等条件进行筛选,从不同视角查看任务分布与进展,及时识别任务堆积、 进 度滞后等问题,便于进行协同沟通和处理。

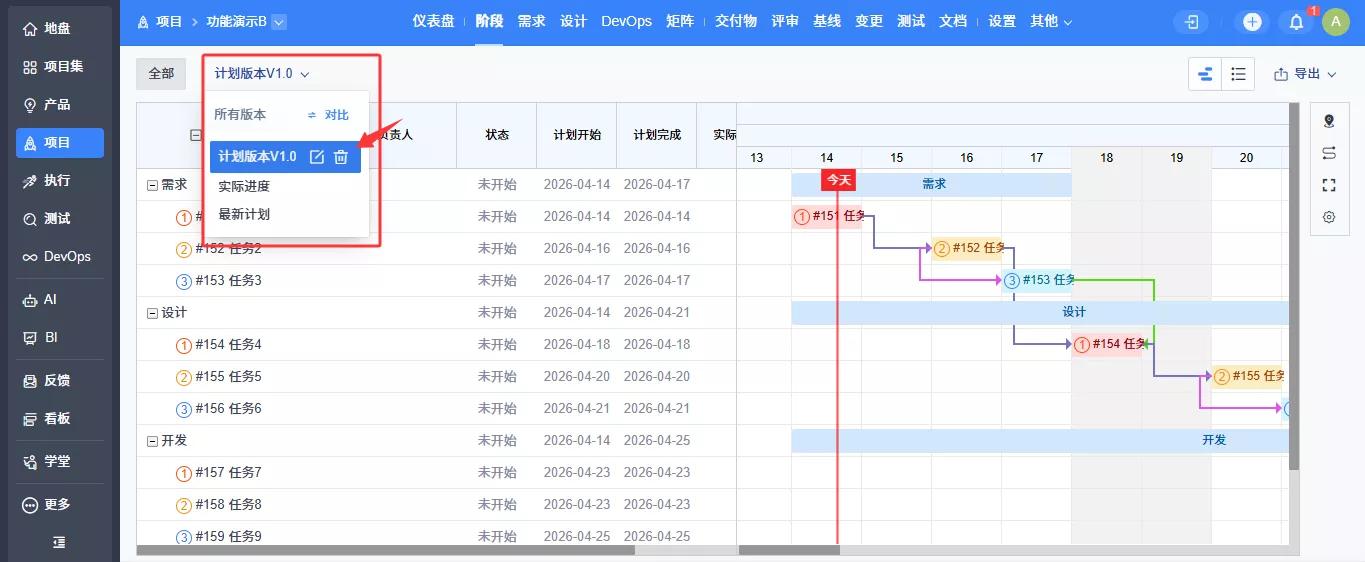

• 基线对比:通过计划基线与实际进度的对比视图,直观查看延期情况,并辅助决策资源调配、制定风险应对措施。

仅靠静态的图表是无法支撑管理需求的,我们需要的是一个能自动排期、实时联动、多维透析的甘特图。依托这类甘特图工具,项目经理能更好地掌控项目进度、识别风险、协调统筹资源。
对于新手来说,不必追求一步到位。从下一个项目开始,试着拆解任务,理清逻辑,解读图中的风险信号,并把决策落到资源调配和风险应对上。用专业的工具跑通流程,让甘特图从画出来变成管起来。
推荐阅读
一招让你的产品打败80%的同行!玩转IPD(集成产品研发)之用KANO模型做需求
在IPD(集成产品开发)模式下,经过需求评审、产品研发、新品开发,组建跨部门团队共同优化需求,公司能够为各个阶段提出投资决策意见,赋能创新文化建设,赋能公司风险防控,创造研发出富有竞争性的新产品、新技术。
2023-12-21
2026-07-23 16:05:00
6








精品资料包
1V1产品演示
免费试用增强功能
专属顾问答疑支持
