下篇 | 工时估算的科学方法与动态管理

原创
😋
禅道
2026-06-25 10:30:00
428
摘要:工时估算的关键不仅在于算得准,更要关注执行中的动态跟踪。剩余工期不能靠减法推算,必须每日手动更新剩余工时。借助禅道等工具填报消耗、修正剩余工时,通过燃尽图监控真实进度,偏差可控且能提前识别调整,估算即为成功。


在上篇中,我们讲完了任务拆解和四大主流工期估算方法以及预留缓冲,也明确了估算的核心原则。做好估算只是打下项目进度管控的基础,动态跟踪与持续优化才是保障项目按期交付的重头戏。在真实项目场景里,估算从来不是一锤定音的动作,更关键的是执行过程中的动态跟踪与偏差修正。


本篇我们就来拆解工时估算后半程的落地手段。

一、为什么估完不跟踪等于白估?

举个真实场景:

开发说一个任务估了5天。第3天你去问,他说“还行,差不多”。第5天你再问,他说“还得3天”。


这里就能看出,前5天我们掌握的进度完全是失真的。如果简单套用【总预估工时−已消耗天数=剩余工期】这个公式来判断进度,表面上看一切都在计划内,风险被完全掩盖了。直到第8天任务没能交付,我们才猛然发现项目已经延期了。


问题根源很清晰,剩余工期绝对不能依靠减法推算。因为实际消耗和最初预估几乎永远不一样。


正确的做法应该是:开发每天根据实际情况,重新评估剩余工时并手动更新。

二、借助工具实现工时跟踪与动态修正

如果仅仅依靠人工口头询问或手动记录Excel,不仅效率低下,还可能会因为数据更新不及时或遗忘而产生偏差。为了确保这些动态修正的数据能被准确高效地落地,在这个阶段引入专业的项目管理工具十分重要。


以禅道项目管理工具为例,它支持任务工时每日填报、剩余工时手动更新,系统可生成燃尽图,反映项目真实进度。

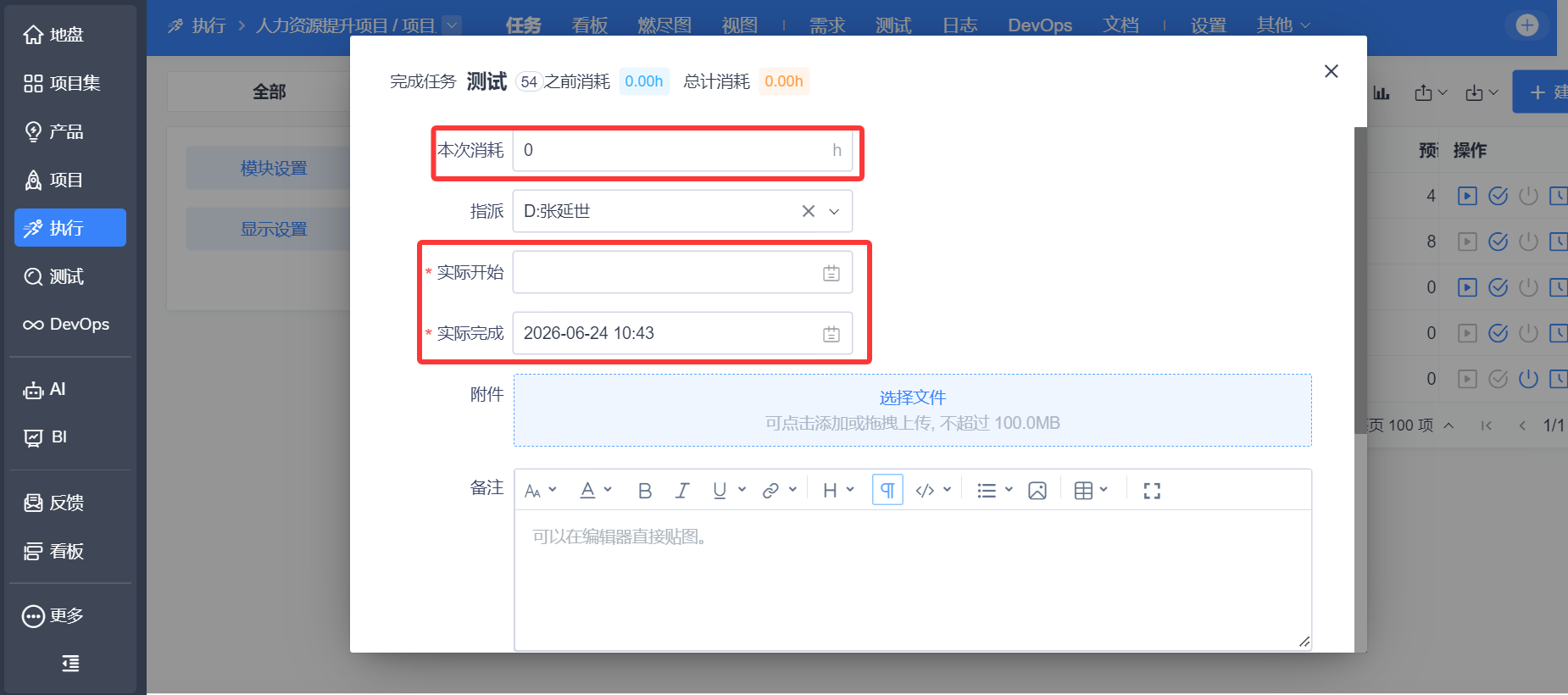

开发人员每天根据实际情况,手动更新任务的剩余工时。比如一个任务原计划8小时,今天干了5小时后发现还需要9小时,那么今天就填消耗5小时,然后手动把剩余工时更新为9小时。禅道会自动计算并展示最新的总预计工时。

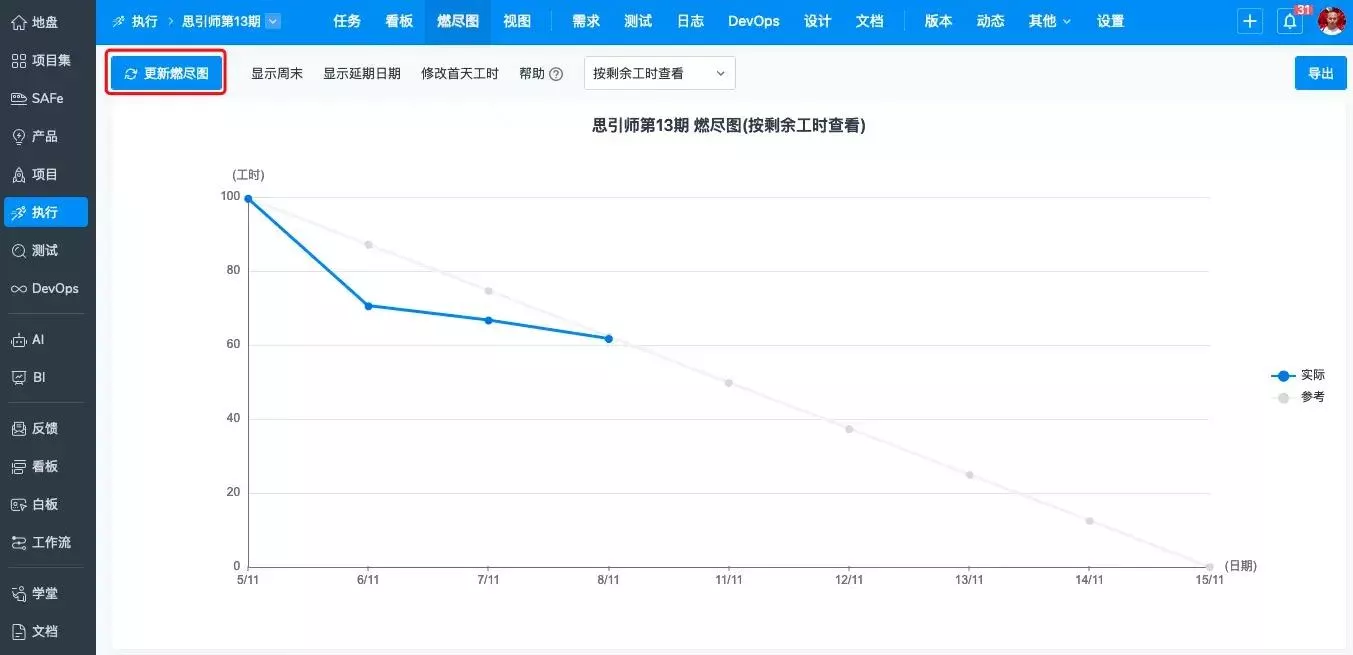

系统会根据手动更新的剩余工时,自动生成燃尽图。在理想状态下,剩余工时应每天匀速下降,燃尽图是一条向下倾斜的直线。如果是平缓曲线,那说明你的项目可能出现了问题,需要项目负责人关注并立刻干预。



任务完成后,可以在禅道里对比最初预计时间和实际消耗时间,团队复盘分析偏差原因,下次估算时就能更准。

其实工时估算从来不是算得准不准的数学题,而是管理预期、管控风险的管理题。没有任何方法能让估算100%准确,但通过拆解任务、选对方法,可以把偏差控制在可接受的范围内,让项目不至于失控。哪怕最后实际工时和估算有偏差,只要偏差在可控范围内,且团队能提前识别并调整,这个估算就是成功的。

  • dynamic-management.jpg

推荐阅读

MVP发布后,下一步该怎么办?

MVP发布后,接下来该做什么?我们又应如何衡量MVP是否成功?在弄清楚这些问题之前,我们首先要明白MVP是什么。
🌻
韩笑
2023-05-11

把握不好这三种视角和平衡,做不好B端产品!

产品经理需要不断地切换自己的视角,统筹安排,系统思考,在各种约束条件下找到最佳解决方案。
📘
春哥
2023-04-12

您应该选择什么样的项目管理软件?

选择一款项目管理软件有很多维度需要考虑,比如功能、价格、服务、更新、部署方式等等,今天想和大家聊的点是软件是否有助于公司项目管理水平的提升。
🍪
春哥
2022-08-23

斗胆,给不赚钱的中国软件行业“开药方”

中国软件行业长期被贴上“不赚钱”的标签,很多上市软件公司的利润率都很低,甚至一些行业龙头都在连年亏损,究竟是什么原因导致中国软件行业不赚钱?软件公司盈利难的困局究竟有没有解? 带着这些疑问,K哥跟老朋友、禅道软件创始人王春生(春哥)进行了一次深入地交流。春哥对这些问题的思考,深刻且独到,给了我非常大的启发。下面我把这些洞见分享给大家。 一、中国软...
💍
Mr.K 技术领导力
2025-09-25
返回顶部
客服头像
高丽亚
高级客户经理
客服微信
17667930330
3645260865
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。问题反馈反馈点击这里,让我们聆听您的建议与反馈。
gtm跟踪器
gtag
UET
