什么是IPD?终于有人把IPD集成产品开发讲透了!
原创本篇目录
你有没有遇到过这种情况:
研发团队完成了产品开发,原型做出来才发现不是市场想要的。
项目评审会上,研发说功能做完了,测试说还有大量问题没修完,发布时间只能往后推。
产品做出来了,生产说设计没法量产,采购说物料交期跟不上。
这些场景指向同一个根源:研发管理体系出了问题。
缺的不是能力,不是资源,而是一套能把市场、研发、测试、生产串起来的方法——IPD,集成产品开发。
华为1999年就在用它,但真正搞懂它、用对它的企业至今不多。
如果你也在经历研发、测试、生产对不齐的情况,可以先搞清 IPD 是什么,再判断企业该从哪一步开始落地。
一、IPD集成产品开发是什么
IPD集成产品开发,是一套以市场需求为起点、以跨部门协作为基础、以技术复用为支撑的产品研发管理体系。核心就两句话:选对方向,把事做对。
这套方法最早源于IBM。1999年华为引入IPD,之后十几年持续推行,营收从几十亿增长到数千亿,这也是IPD在中国最广为人知的标杆案例。

IPD不是接力式的。传统的研发管理,是市场把需求交给研发,研发做完交给测试,测试通过交给生产,各管一段,互不负责。而IPD是端到端的集成体系,从产品概念到最终退市,全程有人负责。

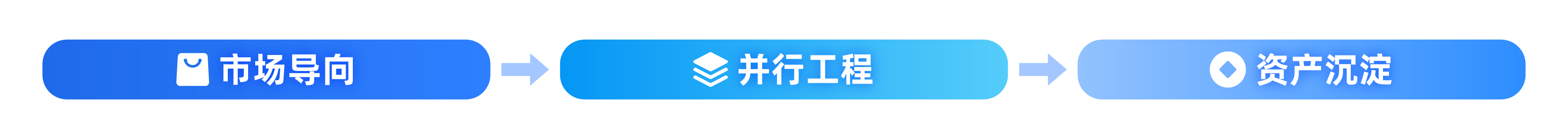

它有三个核心特征:
第一是市场导向。研发对准市场需求来做,确保开发出来的产品有人买。
第二是并行工程。硬件、软件、测试、结构同步推进,不用互相等,开发周期自然就缩短了。
第三是资产沉淀。通过公共模块和技术平台的积累,后续项目不用每次都从零开始,效率才能逐步提升。
二、IPD由哪些核心部分组成
IPD不是一套模板,而是一个框架。它包含八个核心模块,少了哪个都不完整。
1. 市场管理

通俗来讲,也就是市场调研。开发一个产品,就要“以客户为中心”,所以需要通过市场调研了解客户需求、寻找潜在的机会和目标、市场的竞争环境等等,从而制定产品系列的业务计划,评估投入产出比和商业价值,确认产品开发的计划。

2. 需求管理

需求管理解决的是做什么的问题,包含对产品内外部需求的收集、澄清和筛选,从不同维度对需求进行分类、排序、拆分,评审需求的合理性、完整性及可实现性。评审通过的需求可以分发到对应的产品、路标中。需求管理的本质是确保从一开始就在做正确的事。

3. 决策评审机制

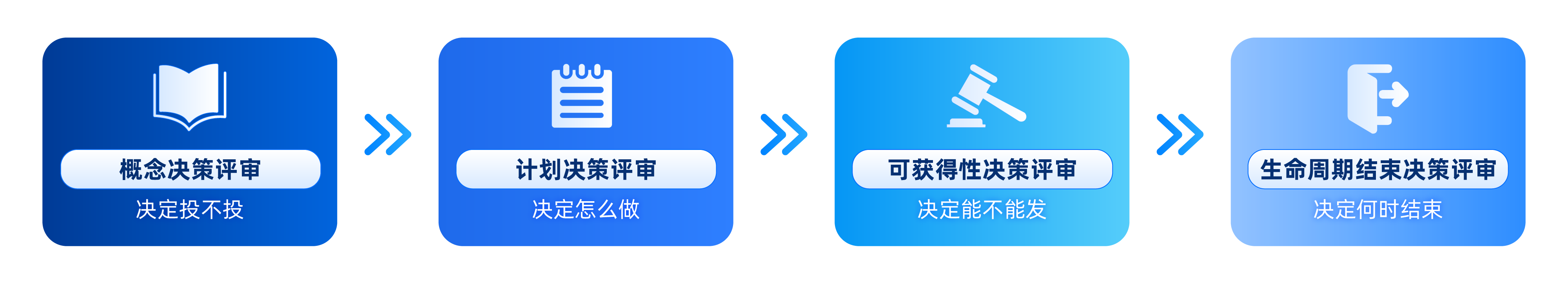

决策评审点是IPD的投资闸门。每个关键节点,管理层要做出决策:这个项目继续投还是停掉。IPD设置有四个关键决策评审点:概念决策评审(CDCP)、 计划决策评审(PDCP)、 可获得性决策评审(ADCP)、生命周期结束决策评审(LDCP)。决策评审的核心作用是及时止损,把资源集中在最有价值的事情上。

4. 结构化的开发流程

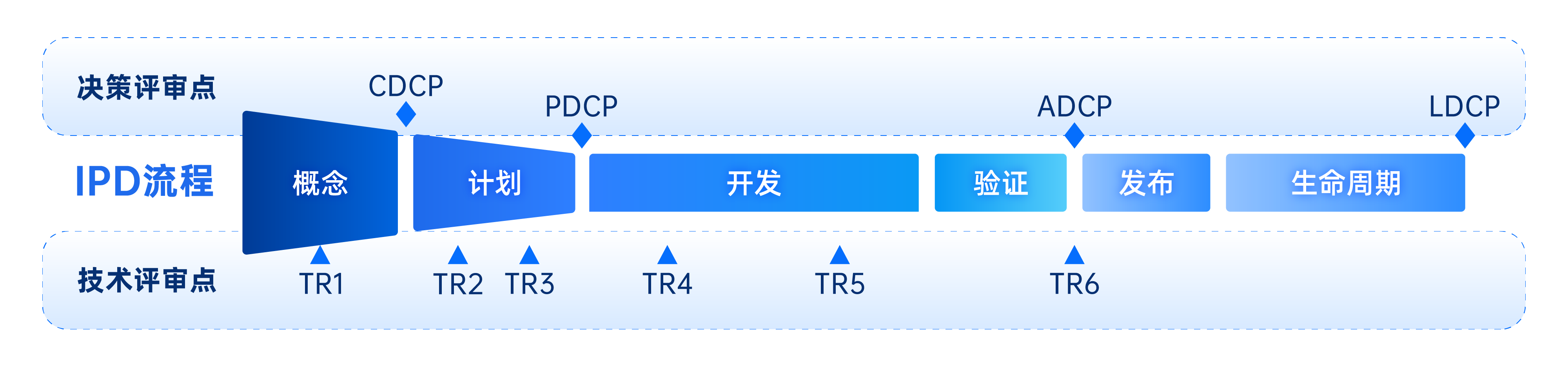

IPD把产品开发分为六个阶段:概念、计划、开发、验证、发布、生命周期。概念阶段回答产品有没有市场、能不能赚钱。计划阶段确定技术方案、资源需求和详细预算。开发阶段并行推进设计、编码和单元测试。验证阶段做系统集成测试和制造导入准备。发布阶段负责量产爬坡和上市。生命周期阶段覆盖上市后的运维直到退市。

5. 跨职能团队

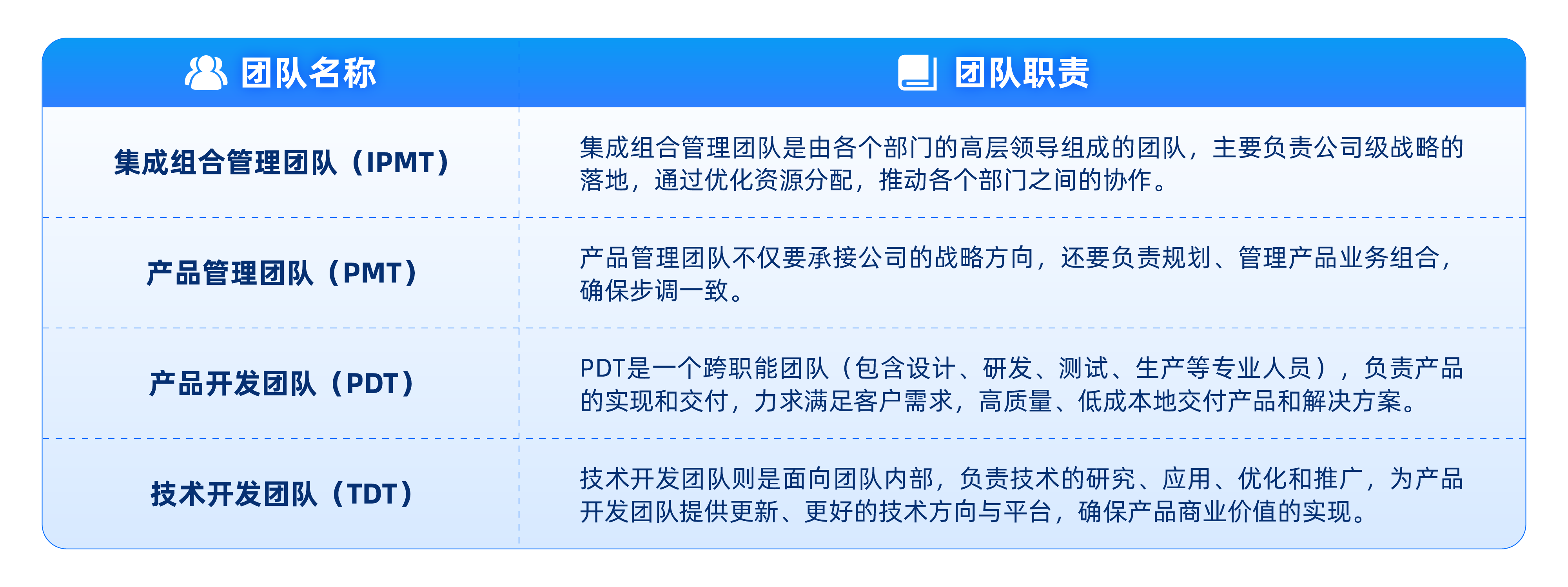

IPD要求来自市场、研发、制造、服务、采购的人员组成跨部门团队,共同对产品的商业成功负责。IPD的团队包括以下四个类型:集成组合管理团队(IPMT)、市场管理团队(PMT)、产品开发团队(PDT)、技术开发团队(TDT)。

6. 技术平台与公共模块(CBB)管理

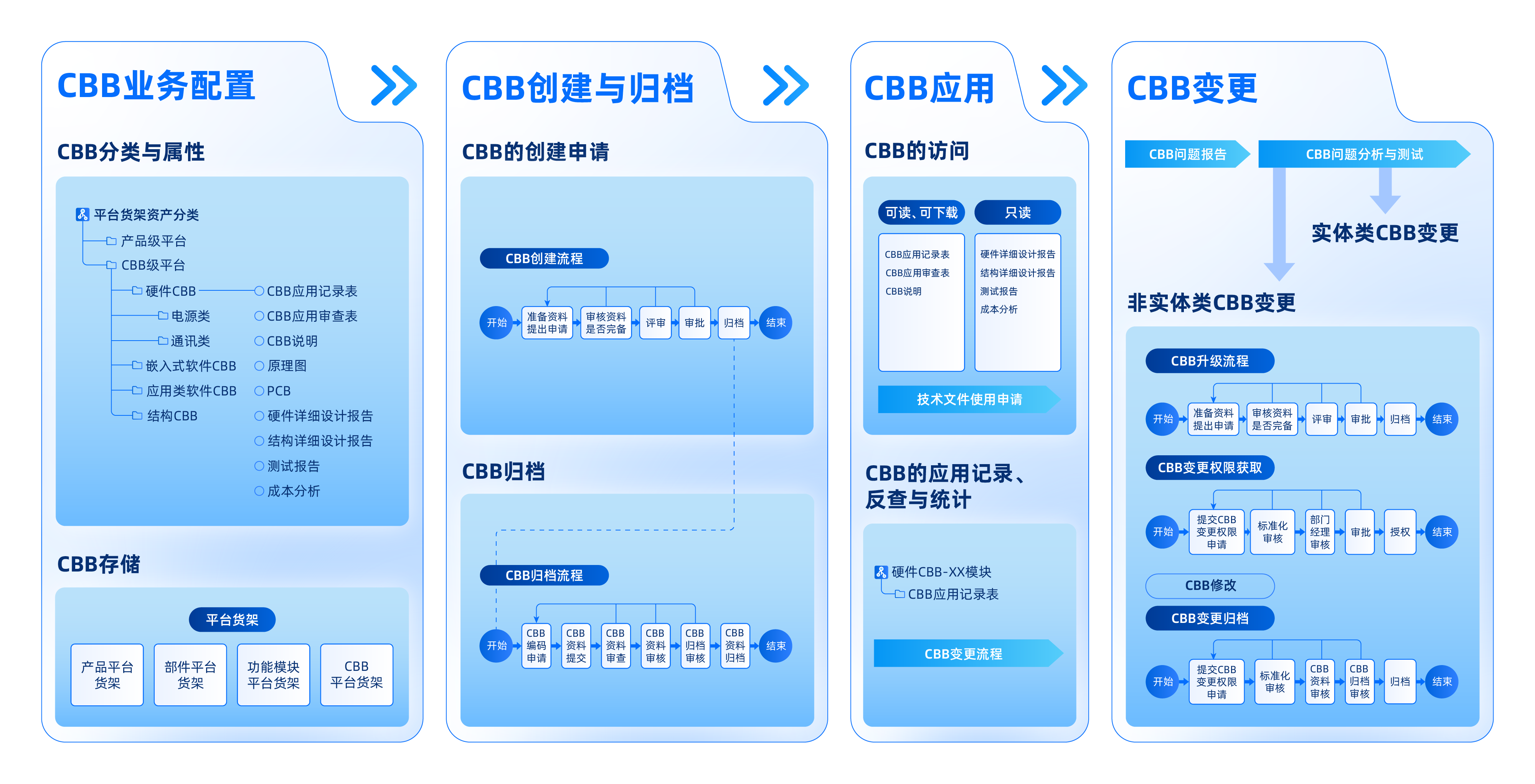

建立CBB库并设定成熟度等级(如1~5级),强制考核项目复用率。优先选用货架化模块,避免重复研发,从而缩短上市周期。公共模块(CBB)管理的流程如下图:

7. 质量管理与测试(全生命周期闭环)

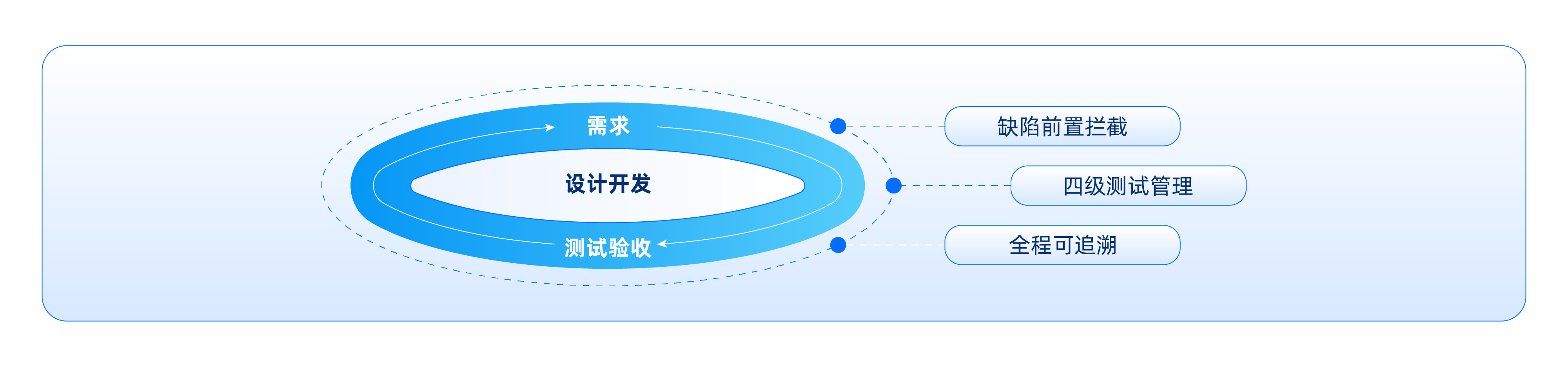

质量内建于需求、设计、开发各环节,通过设计审查和技术评审前置拦截缺陷。测试按四级(单元/集成/系统/验收)分层管理,自动化程度与环境逐级提升。缺陷从发现、修复到回归关闭,在IT系统中实现全程可追溯的闭环管控。

8. 项目管理与度量体系(量化驱动)

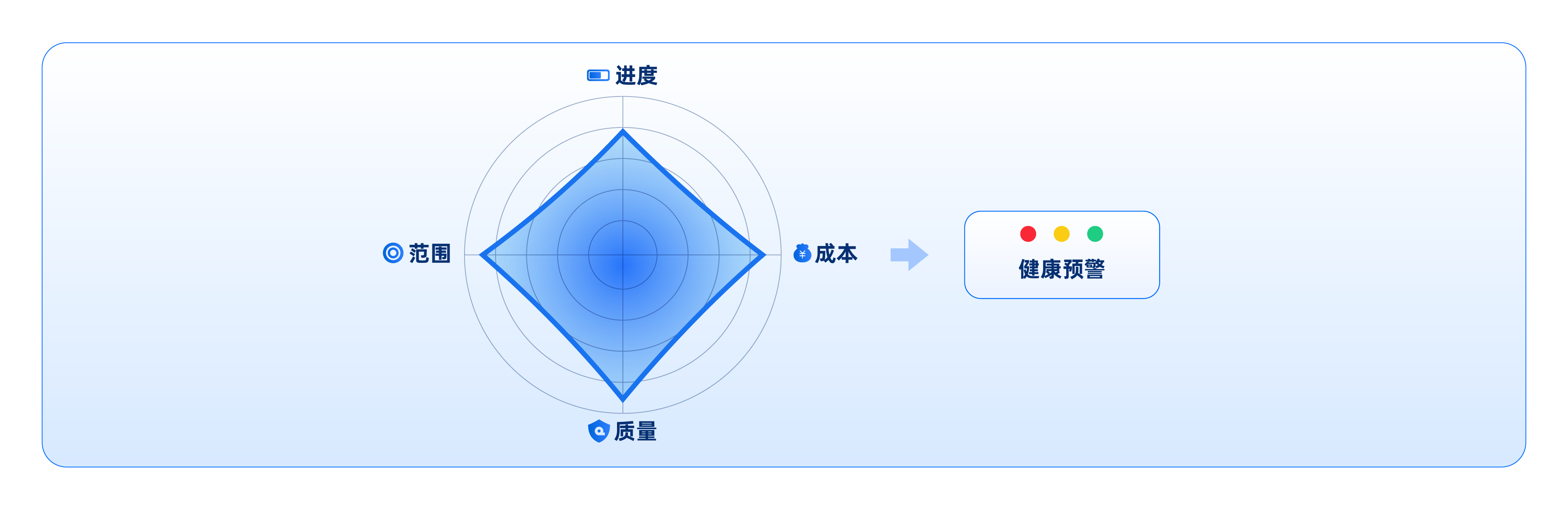

构建进度、成本、质量、范围四维基线,对项目进行红黄绿灯健康预警。引入管道管理,按战略优先级动态调配关键资源,平衡多项目负荷。基于历史数据建立过程能力基线,为后续估算和持续改进提供量化依据。

全面拆解了IPD之后,我们就来看看IPD集成产品开发如何落地。
三、IPD与几种常见研发管理方法的区别
要理解IPD,还可以把它跟市面上常见的研发管理方法放在一起比较。很多企业同时接触过好几种方法,比如传统项目管理、CMMI、敏捷开发、DevOps,但分不清它们和IPD之间到底是什么关系。
我把它们的区别整理成了以下表格:
1. IPD VS 传统项目管理、CMMI

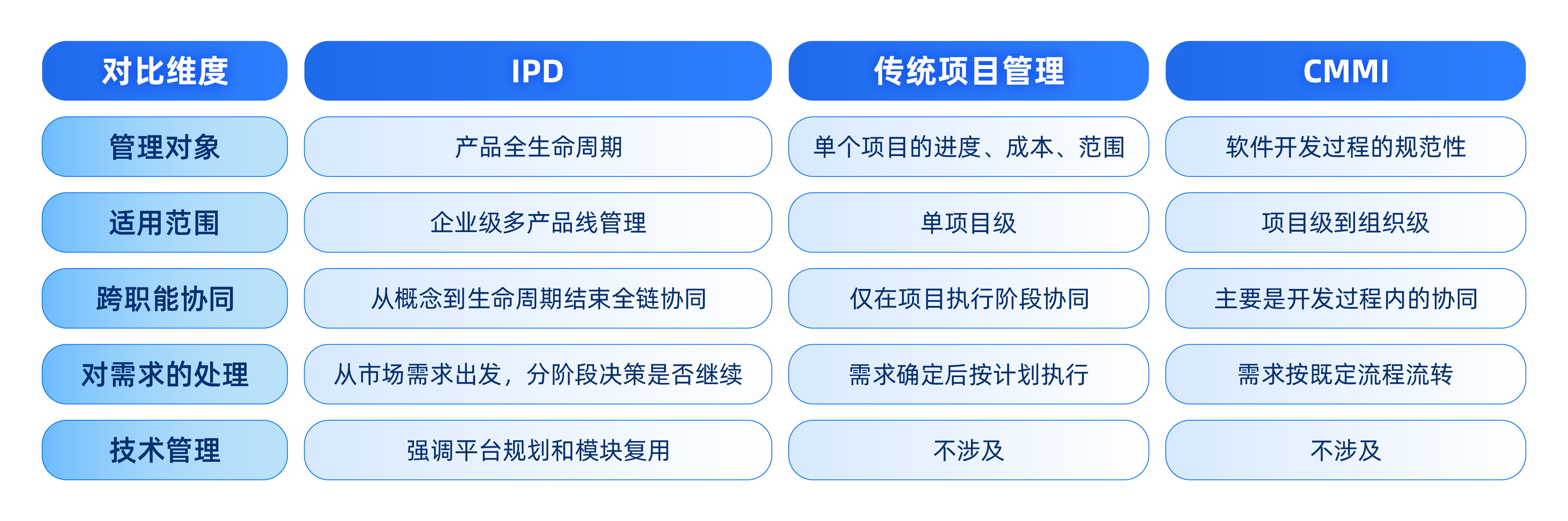

传统项目管理和CMMI解决的都是“怎么做”的问题,一个管进度成本,一个管过程规范,但都不回答“做什么、为什么做”这个更前置的问题。而IPD管的就是这件事。
2. IPD VS 敏捷、DevOps

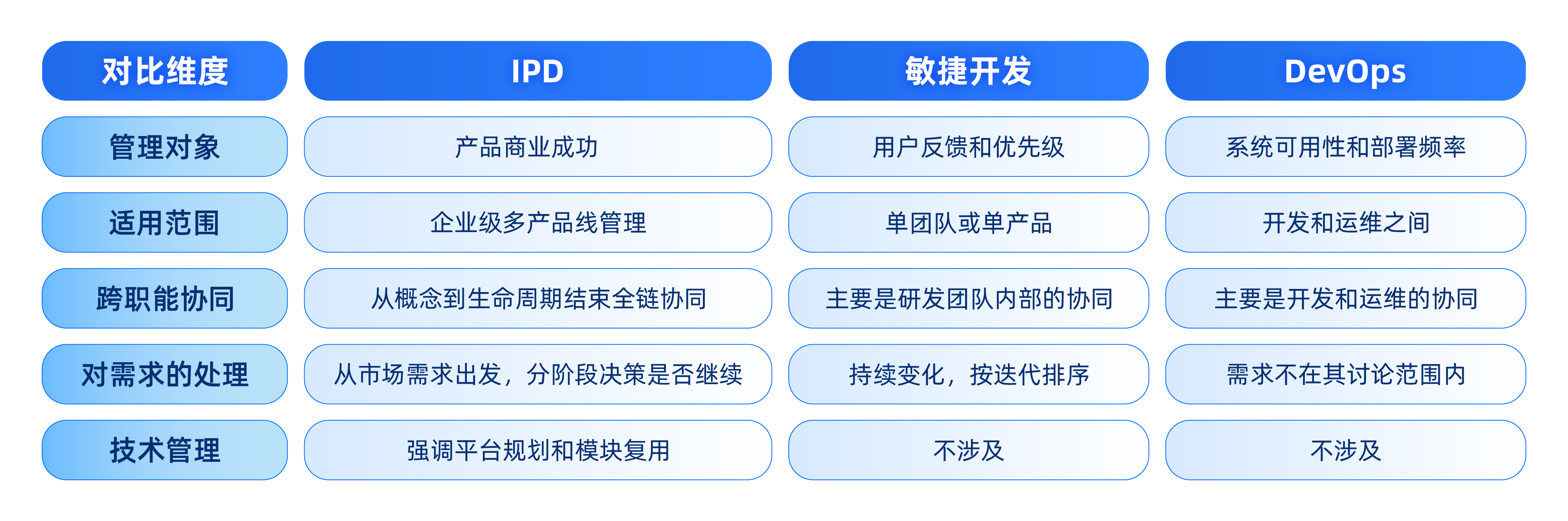

在实际使用过程中,IPD 、敏捷、DevOps 这些方法解决的是不同层面的问题。并不是非此即彼。
IPD回答的是做什么产品、为什么做、什么时候停。敏捷和DevOps回答的是怎么做、怎么交付、怎么快速上线。像华为就是IPD管决策和资源,敏捷管迭代执行。
四、企业如何推行IPD,从准备到执行
IPD的推行,不是买一套软件、写几个流程文件就能完成的。
我把推行路径分成三个层次:先判断条件是否具备,再按规模选方案,最后分步推进。
1. 先看落地条件是否具备

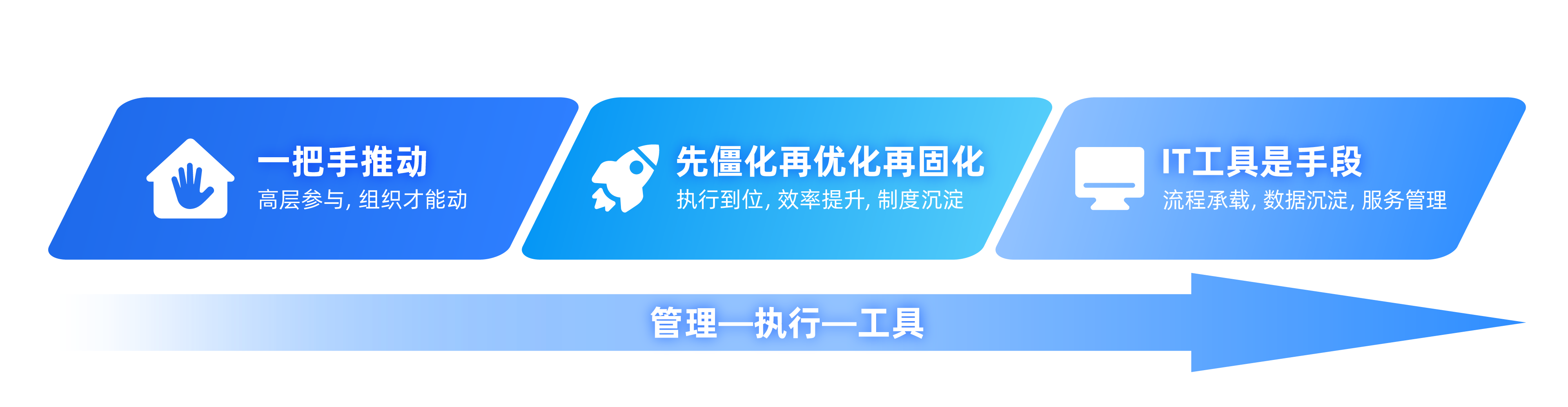

IPD落地有三个前提条件:

第一,一把手亲自推动。IPD不是研发部自己能搞定的事,它涉及组织变革。如果企业最高管理者不参与,推不动。而且IPD落地最大的难点是人,关键岗位人员专业能力不足,流程再完整也会卡住。
第二,先僵化再优化再固化。这是华为验证过的路径,顺序不能乱。先做到位,再优化效率,最后形成制度和文化。
第三,IT工具是手段不是目的。IPD需要数字化系统承载流程、沉淀数据,但工具服务于管理,不能反过来让管理迁就工具。
2. 再按规模选择适配方案

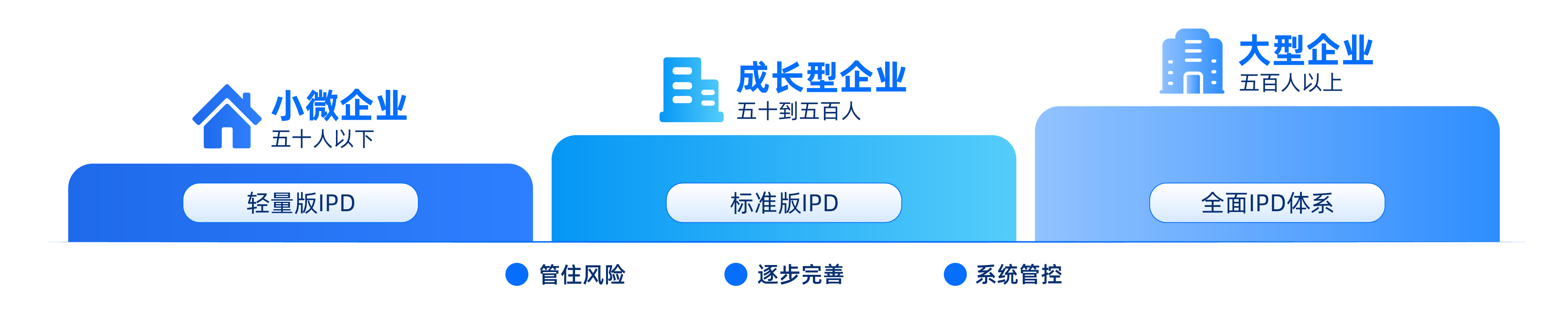

不同规模的企业,落地深度不一样:

五十人以下的小微企业:轻量版IPD。重点抓需求管理和立项评审,用少数关键节点管住大部分风险。小公司不需要复杂的流程体系,但要借鉴IPD的思想内核:跨部门协作、阶段评审、市场驱动。
五十到五百人的成长型企业:标准版IPD。完整的决策评审节点、跨职能团队、公共模块管理,配套专业管理平台。从精简版起步,逐步完善。
五百人以上的大型企业:全面IPD体系。多产品线并行管理、平台化战略、技术预研与产品开发分离、全生命周期数字化管控,都需要系统化建设。
3. 最后分四步推进落地

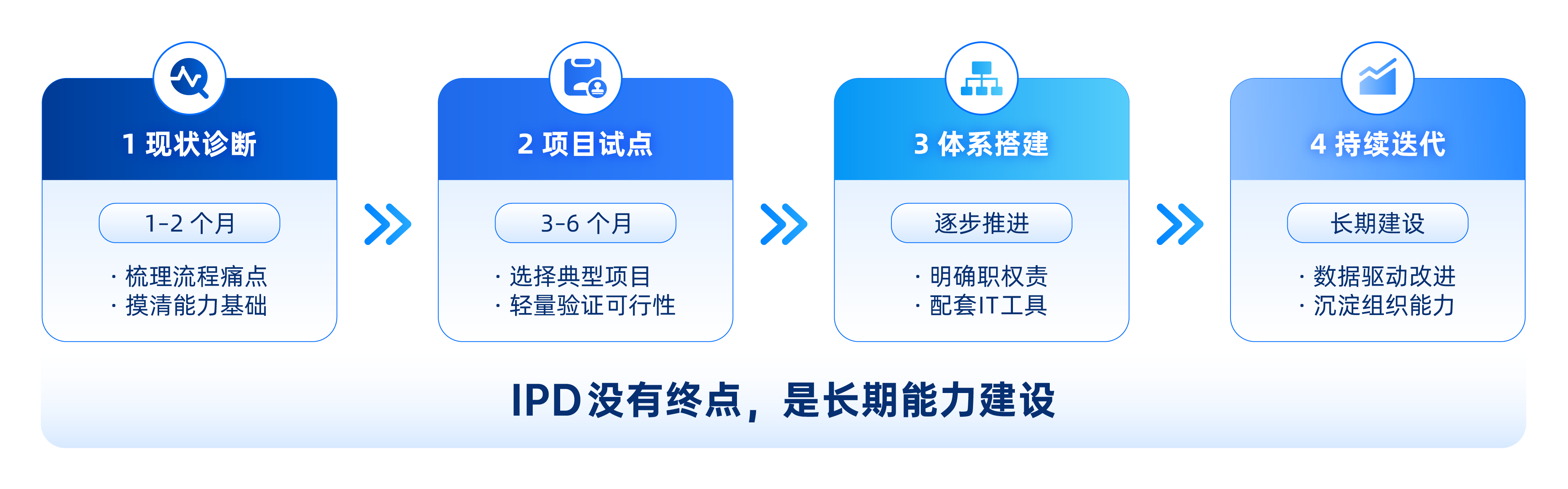

第一步,调研诊断。花一到两个月摸清现有流程的痛点,哪些环节效率最低,哪些岗位协作最困难。
第二步,试点项目。选一两个中等复杂度的项目,用轻量化的IPD流程跑一遍,周期三到六个月,用小成本验证IPD行不行得通。
第三步,推广固化。试点验证通过后,把流程体系化,明确组织职责,配套IT工具。
第四步,持续优化。IPD没有终点,通过数据驱动持续改进,公共构建模块持续沉淀,组织能力逐步内化。
五、关于IPD常见的误解和坑
IPD在中国传播了二十多年,误解很多。我说几个常见的。
五个误解
误解一:IPD是大公司才需要的。不对。任何面临多产品并行开发、市场响应跟不上的企业都需要,只是落地深度不同。大公司做全面体系,小公司做关键节点。
误解二:IPD就是写文档走流程。IPD的核心是决策机制、协同模式、能力复用。文档是载体不是本质。把IPD等同于填表格是本末倒置。
误解三:上了IPD就得推翻现有流程。IPD是框架不是教条,可以跟企业现有的敏捷开发、瀑布模型融合,不是非此即彼。
误解四:IPD落地就是买套软件。工具是支撑,组织变革和文化转型才是关键。IPD的落地难点不在流程设计,在人的认知和协作习惯。
误解五:IPD只适用于硬件产品。IPD框架同样适用于软件产品、解决方案甚至服务型产品,底层逻辑是通用的。
四个陷阱
陷阱一:急功近利。指望三个月见效不现实。IPD是投资,见效周期一般六到十二个月。
陷阱二:脱离自身实际照搬标杆。盲目复制华为的流程文档,企业规模、产品复杂度、人员能力完全不在一个量级。应当先裁剪再适配,不能拿大企业的标准要求小团队。
陷阱三:业务部门不参与。市场、采购、服务、生产不深度参与,IPD就会变成研发部自己的事,失去集成协同的意义。
对IPD的认识可以到此为止,但企业研发管理的升级不能停在这里。
IPD是一套系统化的产品研发管理方法,核心是市场导向、跨部门协同和技术复用。
2026-08-06 10:00:00
