执行
597858

20.7版本迭代已投入人天计算不准确已解决 悬赏5积分

提问者呐喊的葫芦 答案数1 阅读数95 发表时间2024-09-30 16:35:55

f_00828a83d8941eed4aeaa3a021b76d38&t=png

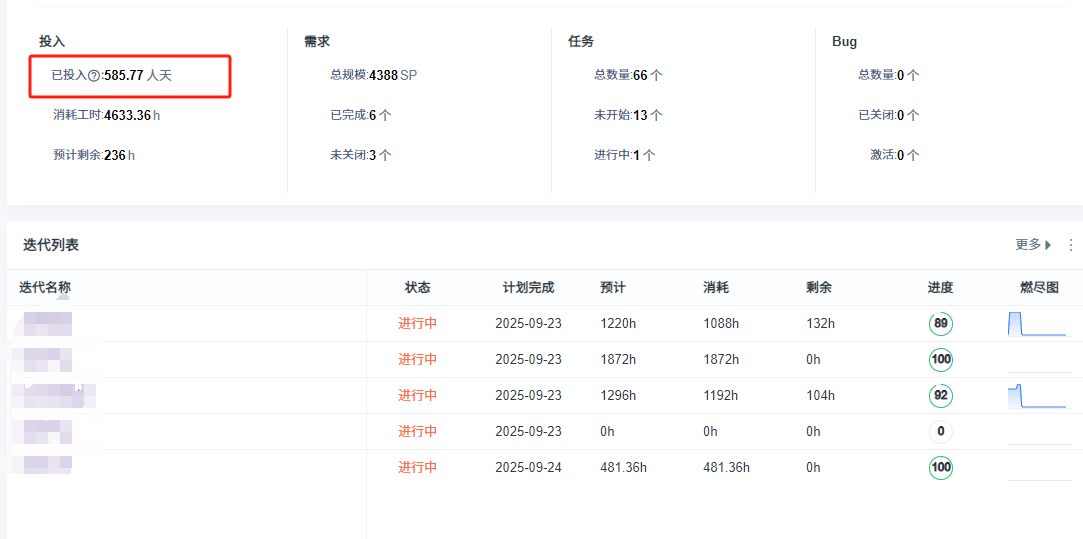

4633.36/8 = 579.17  但是系统显示的是585.77

禅道版本:禅道开源版 20.6

安装包类型:源码包

操作系统:Ubuntu

客户端浏览器:Chrome

设置备注
内容
答案列表
2024/09/30 最佳答案

您好,目前系统里后台设置的每日可用工时是多少?这里的数据是系统每日自动更新的,当天填写的数据会在第二天定时计划执行完成后才会更新,可以手动访问xxxxx/metric-updateMetricLib 手动执行下定时任务后,再刷新页面看下呢。

🍨
2024/09/30
工时设置的8,定时任务都手动跑过了,所以才来提问的
🍨
2024/09/30
这个值是每次定时任务实时计算的,还是存储在哪张表的,我尝试着删除一些工时,跑仪表盘定时任务,这个值也不会改变了
2024/09/30
系统定时调用度量计算的,删除工时,执行定时任务 消耗的工时不变吗?执行定时有没有提示success?
🍨
2024/09/30
查到原因了,task那个表删除的数据被统计进去了,应该是个BUG,但是我物理删除掉这些数据,重新定时任务还是没变,这个已投入是从哪个表取数计算的?
🍨
2024/09/30
基本确定问题了zt_task 存在delete = 1的数据,虽然不会被记录在项目总览-消耗工时内,但是换算人天的时候会记录进去,而且物理删除这部分数据后,包括修改其他项目数据后跑定时任务,仍然会加上这个删除的时间再去换算人天,取的不是zt_task表的数据吗?是哪张表呢?
2024/10/08
可以看下zt_task表的数据跟zt_effort里记录的数据是否一致?计算现在都是取zt_effort表的里的数据处理了。
🍨
2024/10/08
还是不行,就已投入那个人天计算一直有问题
2024/10/08
可以联系下页面下方的商务同事,我们有专门的技术交流群,把详细的数据提供给我们,协助咱们处理看看。
🍨
2024/10/08
可以了,就是zt_effort跟zt_task表数据不一致,感谢
2024/10/08
解决了就好。
联系我们
联系人
刘璐/高级客户经理
电话(微信)
18562550650
QQ号码
2845263372
联系邮箱
liulu@chandao.com
返回顶部
刘璐
高级客户经理
18562550650
2845263372
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。 问题反馈反馈点击这里,让我们聆听您的建议与反馈。
